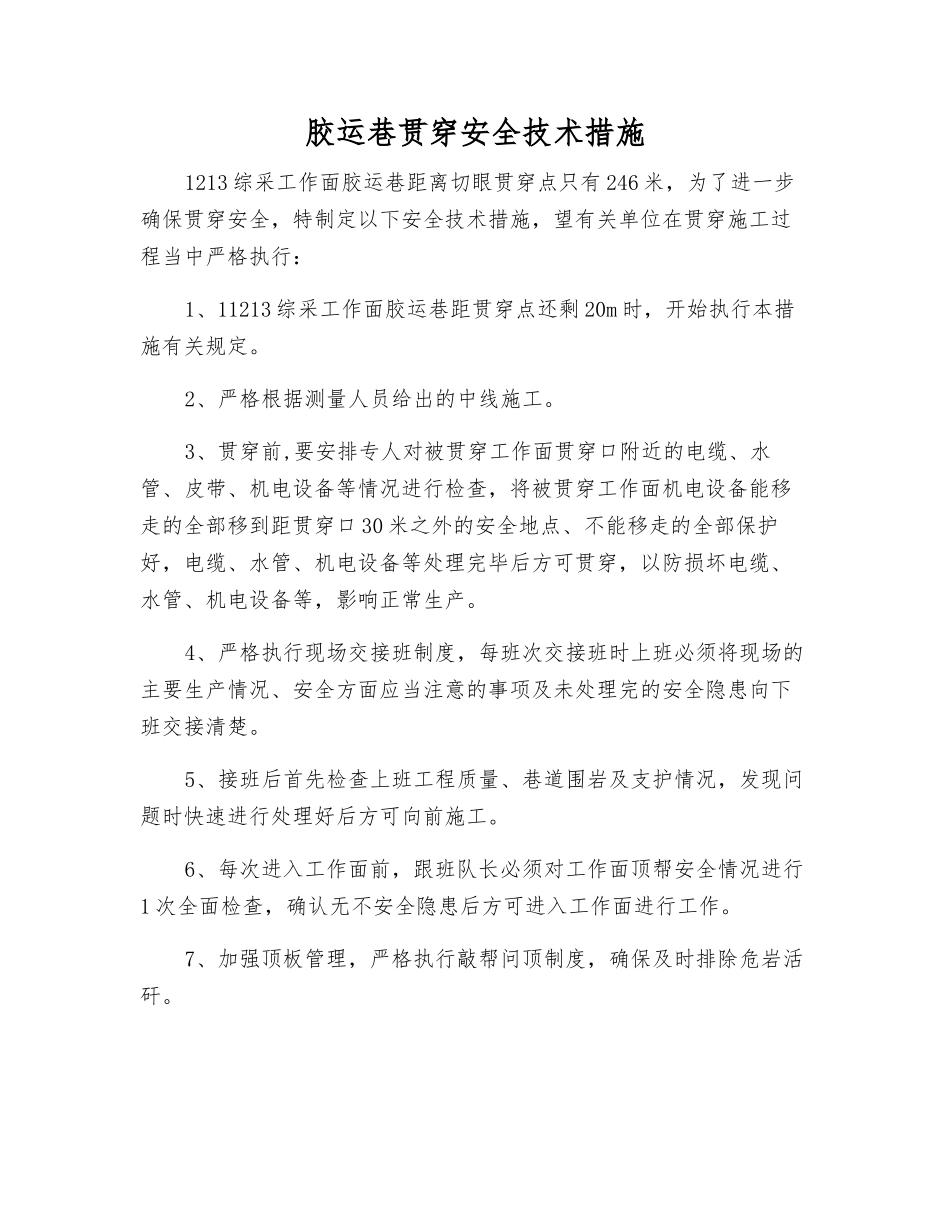

胶运巷贯穿安全技术措施1213 综采工作面胶运巷距离切眼贯穿点只有 246 米,为了进一步确保贯穿安全,特制定以下安全技术措施,望有关单位在贯穿施工过程当中严格执行:1、11213 综采工作面胶运巷距贯穿点还剩 20m 时,开始执行本措施有关规定
2、严格根据测量人员给出的中线施工
3、贯穿前,要安排专人对被贯穿工作面贯穿口附近的电缆、水管、皮带、机电设备等情况进行检查,将被贯穿工作面机电设备能移走的全部移到距贯穿口 30 米之外的安全地点、不能移走的全部保护好,电缆、水管、机电设备等处理完毕后方可贯穿,以防损坏电缆、水管、机电设备等,影响正常生产
4、严格执行现场交接班制度,每班次交接班时上班必须将现场的主要生产情况、安全方面应当注意的事项及未处理完的安全隐患向下班交接清楚
5、接班后首先检查上班工程质量、巷道围岩及支护情况,发现问题时快速进行处理好后方可向前施工
6、每次进入工作面前,跟班队长必须对工作面顶帮安全情况进行1 次全面检查,确认无不安全隐患后方可进入工作面进行工作
7、加强顶板管理,严格执行敲帮问顶制度,确保及时排除危岩活矸

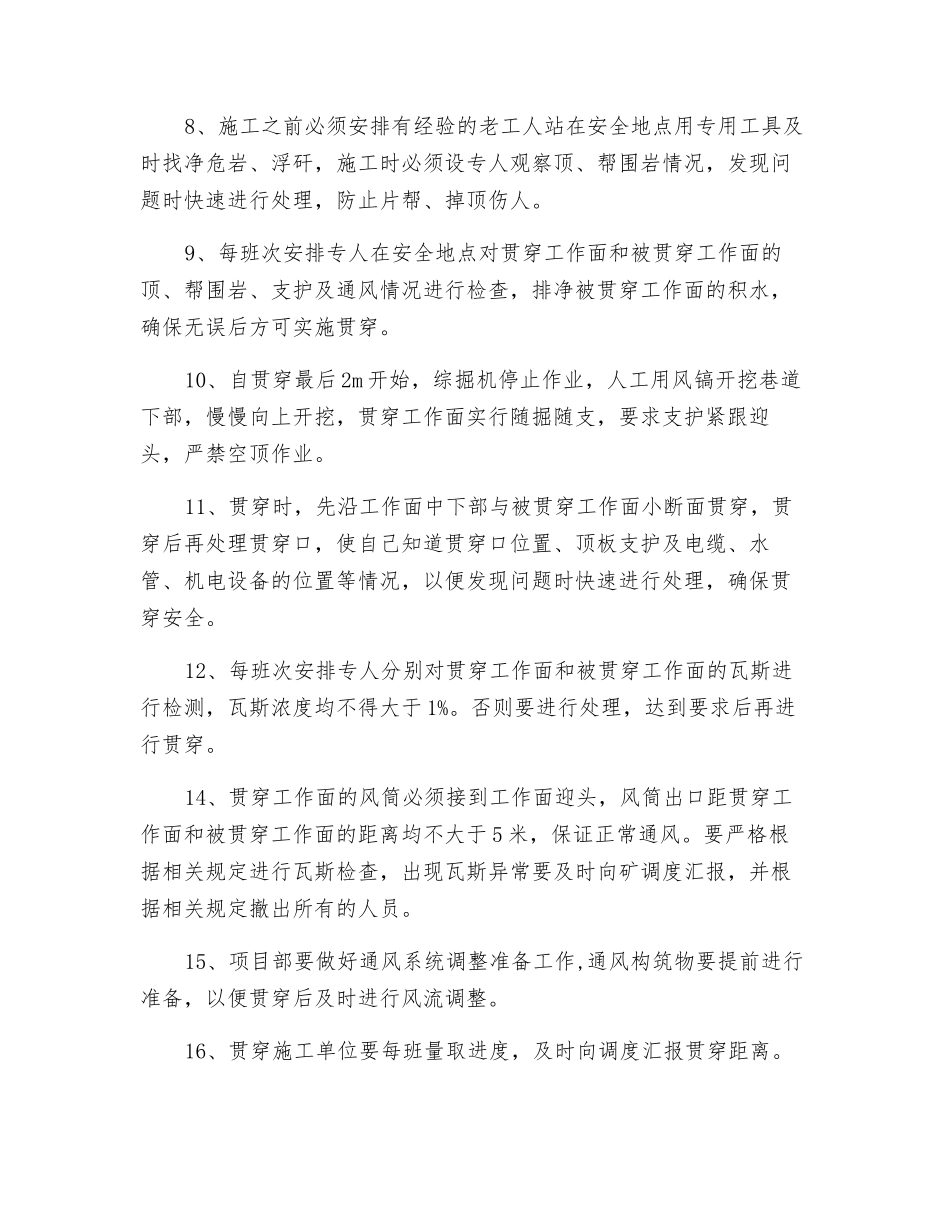

8、施工之前必须安排有经验的老工人站在安全地点用专用工具及时找净危岩、浮矸,施工时必须设专人观察顶、帮围岩情况,发现问题时快速进行处理,防止片帮、掉顶伤人
9、每班次安排专人在安全地点对贯穿工作面和被贯穿工作面的顶、帮围岩、支护及通风情况进行检查,排净被贯穿工作面的积水,确保无误后方可实施贯穿
10、自贯穿最后 2m 开始,综掘机停止作业,人工用风镐开挖巷道下部,慢慢向上开挖,贯穿工作面实行随掘随支,要求支护紧跟迎头,严禁空顶作业
11、贯穿时,先沿工作面中下部与被贯穿工作面小断面贯穿,贯穿后再处理贯穿口,使自己知道贯穿口位置、顶板支护及电缆、水管、机电设备的位置等情况,以便发现问题时快速进行处理,确保贯穿安全
12、每班次安排专人分别
