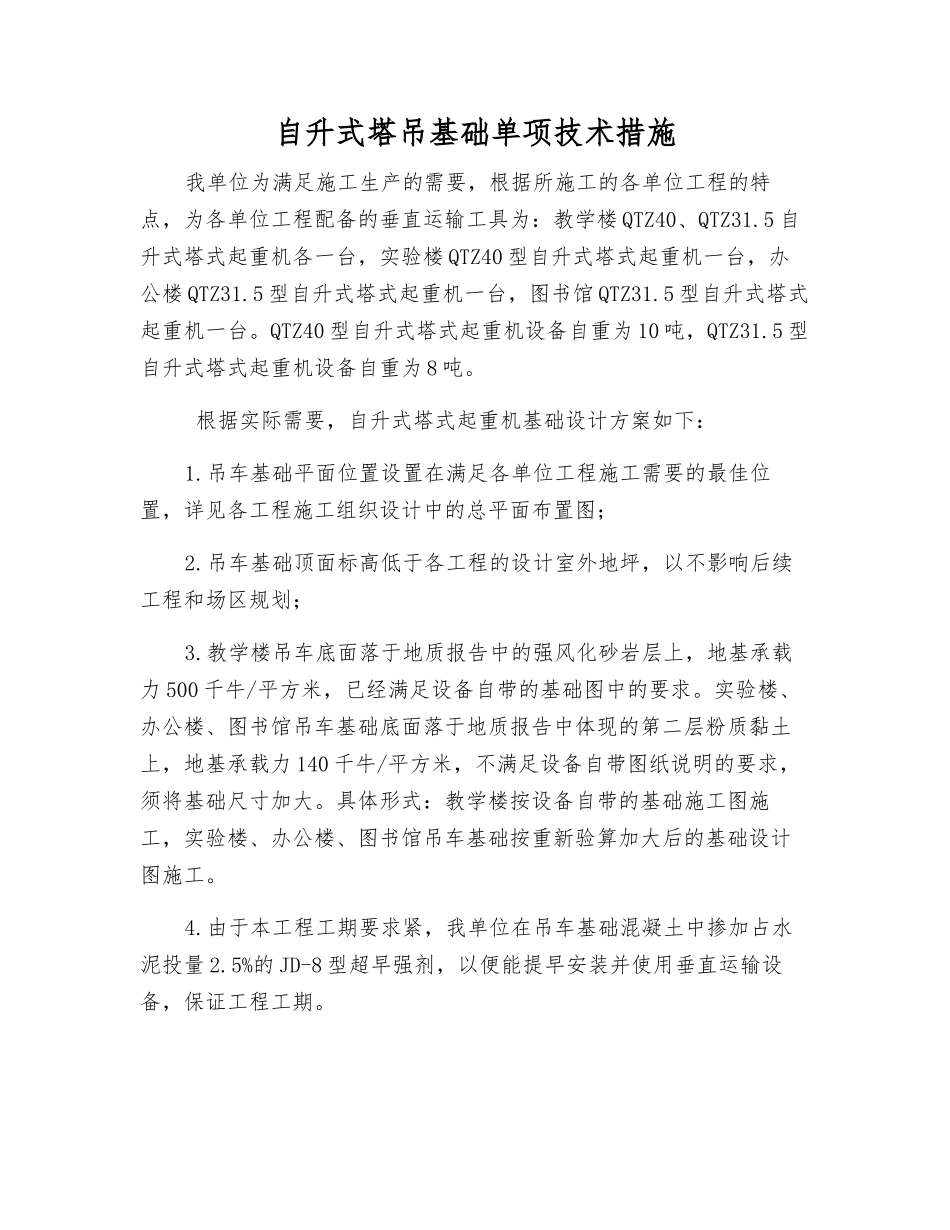

自升式塔吊基础单项技术措施

自升式塔吊基础单项技术措施_第1页
1/1
自升式塔吊基础单项技术措施我单位为满足施工生产的需要,根据所施工的各单位工程的特点,为各单位工程配备的垂直运输工具为:教学楼 QTZ40、QTZ31.5 自升式塔式起重机各一台,实验楼 QTZ40 型自升式塔式起重机一台,办公楼 QTZ31.5 型自升式塔式起重机一台,图书馆 QTZ31.5 型自升式塔式起重机一台。QTZ40 型自升式塔式起重机设备自重为 10 吨,QTZ31.5 型自升式塔式起重机设备自重为 8 吨。 根据实际需要,自升式塔式起重机基础设计方案如下:1.吊车基础平面位置设置在满足各单位工程施工需要的最佳位置,详见各工程施工组织设计中的总平面布置图;2.吊车基础顶面标高低于各工程的设计室外地坪,以不影响后续工程和场区规划;3.教学楼吊车底面落于地质报告中的强风化砂岩层上,地基承载力 500 千牛/平方米,已经满足设备自带的基础图中的要求。实验楼、办公楼、图书馆吊车基础底面落于地质报告中体现的第二层粉质黏土上,地基承载力 140 千牛/平方米,不满足设备自带图纸说明的要求,须将基础尺寸加大。具体形式:教学楼按设备自带的基础施工图施工,实验楼、办公楼、图书馆吊车基础按重新验算加大后的基础设计图施工。4.由于本工程工期要求紧,我单位在吊车基础混凝土中掺加占水泥投量 2.5%的 JD-8 型超早强剂,以便能提早安装并使用垂直运输设备,保证工程工期。
