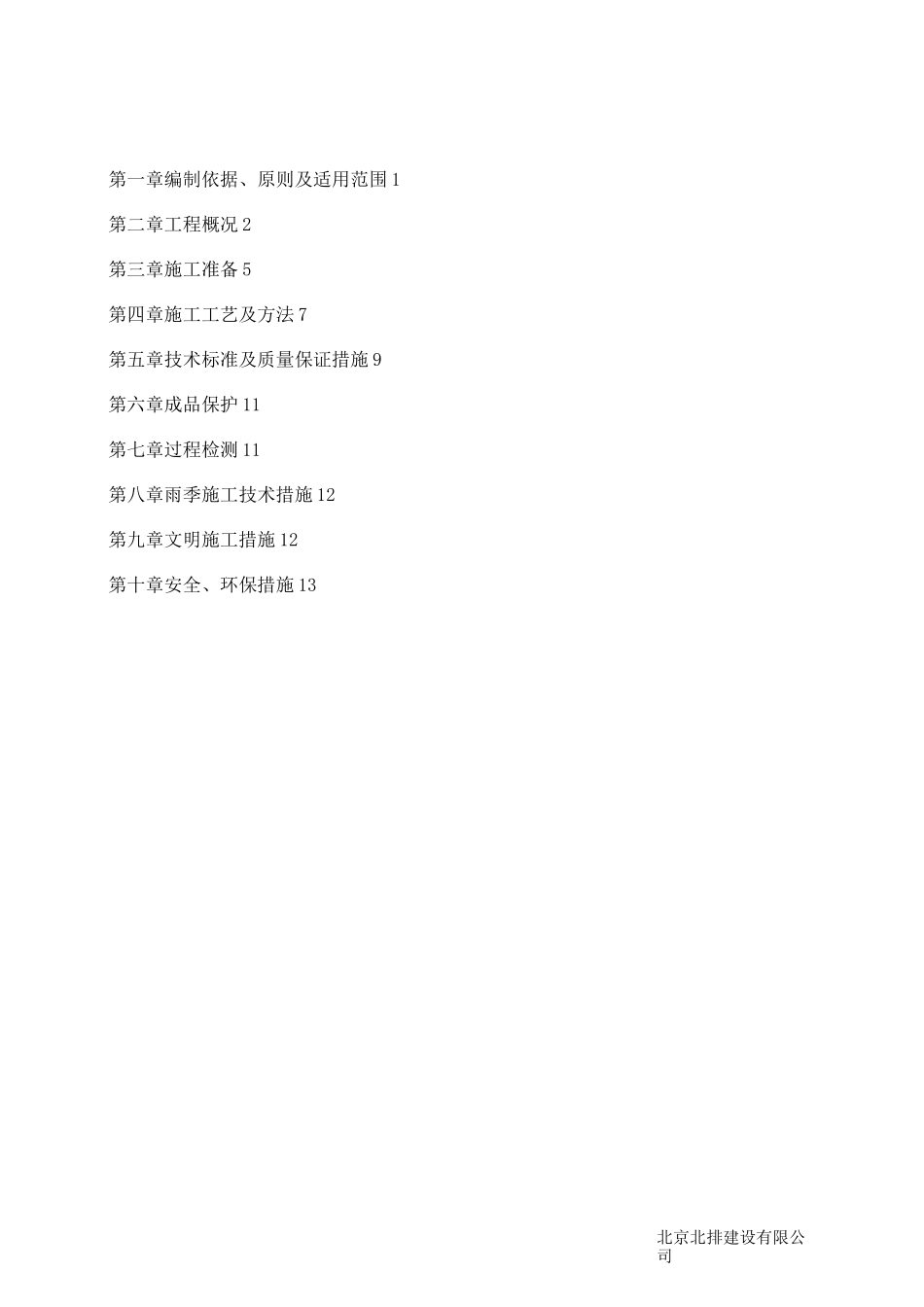

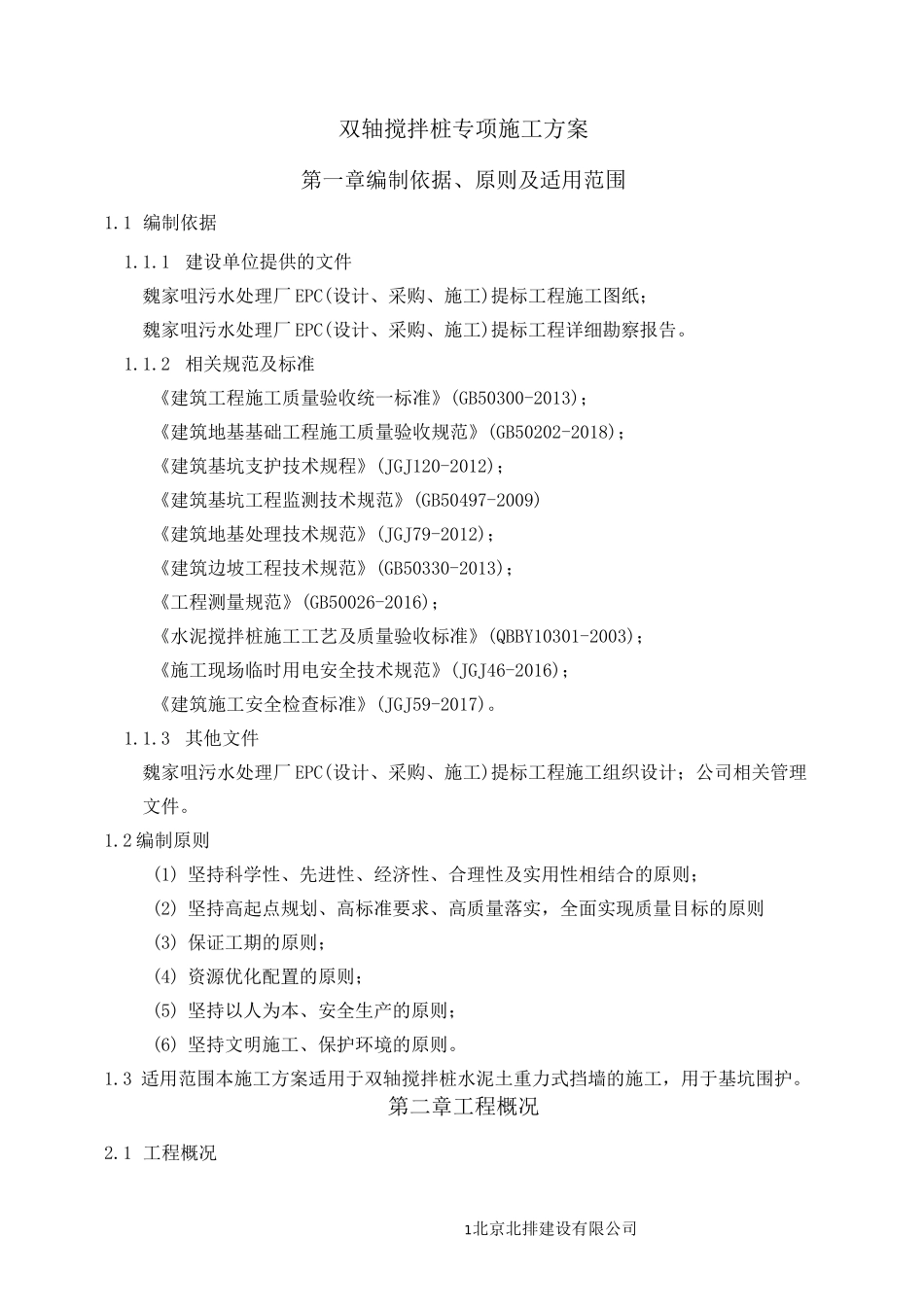

北京北排建设有限公司魏家咀污水处理厂提标工程 EPC双轴搅拌桩专项施工方案编制:审核:审批:北京北排建设有限公司魏家咀污水处理厂提标工程 EPC 项目经理部2019 年 05 月 27 日北京北排建设有限公司第一章编制依据、原则及适用范围 1第二章工程概况 2第三章施工准备 5第四章施工工艺及方法 7第五章技术标准及质量保证措施 9第六章成品保护 11第七章过程检测 11第八章雨季施工技术措施 12第九章文明施工措施 12第十章安全、环保措施 131北京北排建设有限公司双轴搅拌桩专项施工方案第一章编制依据、原则及适用范围1
1 编制依据1
1 建设单位提供的文件魏家咀污水处理厂 EPC(设计、采购、施工)提标工程施工图纸;魏家咀污水处理厂 EPC(设计、采购、施工)提标工程详细勘察报告
2 相关规范及标准《建筑工程施工质量验收统一标准》(GB50300-2013);《建筑地基基础工程施工质量验收规范》(GB50202-2018);《建筑基坑支护技术规程》(JGJ120-2012);《建筑基坑工程监测技术规范》(GB50497-2009)《建筑地基处理技术规范》(JGJ79-2012);《建筑边坡工程技术规范》(GB50330-2013);《工程测量规范》(GB50026-2016);《水泥搅拌桩施工工艺及质量验收标准》(QBBY10301-2003);《施工现场临时用电安全技术规范》(JGJ46-2016);《建筑施工安全检查标准》(JGJ59-2017)
3 其他文件魏家咀污水处理厂 EPC(设计、采购、施工)提标工程施工组织设计;公司相关管理文件
2 编制原则(1) 坚持科学性、先进性、经济性、合理性及实用性相结合的原则;(2) 坚持高起点规划、高标准要求、高质量落实,全面实现质量目标的原则(3) 保证工期的原则;(4) 资源优化配置的原则;(5
