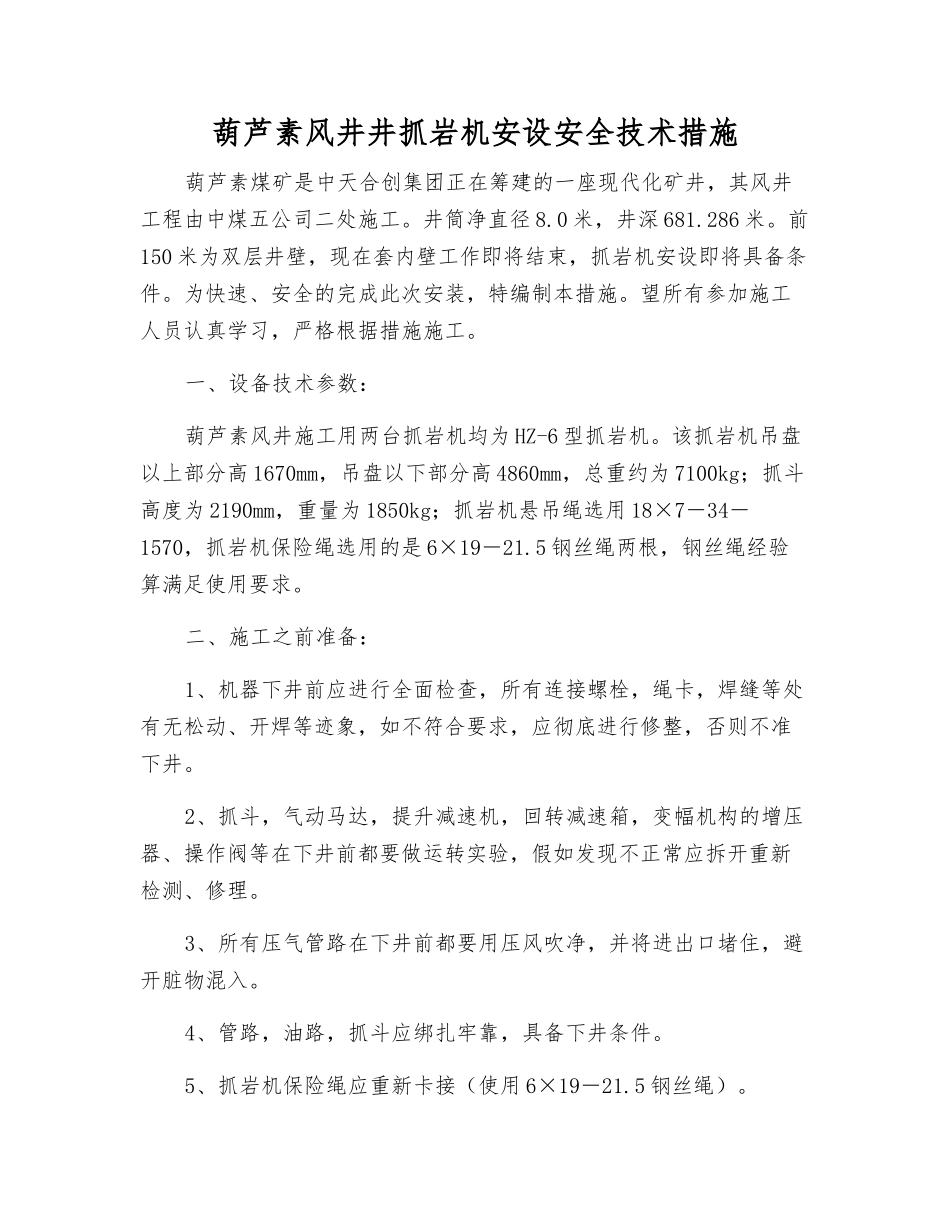

葫芦素风井井抓岩机安设安全技术措施葫芦素煤矿是中天合创集团正在筹建的一座现代化矿井,其风井工程由中煤五公司二处施工。井筒净直径 8.0 米,井深 681.286 米。前150 米为双层井壁,现在套内壁工作即将结束,抓岩机安设即将具备条件。为快速、安全的完成此次安装,特编制本措施。望所有参加施工人员认真学习,严格根据措施施工。一、设备技术参数:葫芦素风井施工用两台抓岩机均为 HZ-6 型抓岩机。该抓岩机吊盘以上部分高 1670mm,吊盘以下部分高 4860mm,总重约为 7100kg;抓斗高度为 2190mm,重量为 1850kg;抓岩机悬吊绳选用 18×7-34-1570,抓岩机保险绳选用的是 6×19-21.5 钢丝绳两根,钢丝绳经验算满足使用要求。二、施工之前准备:1、机器下井前应进行全面检查,所有连接螺栓,绳卡,焊缝等处有无松动、开焊等迹象,如不符合要求,应彻底进行修整,否则不准下井。2、抓斗,气动马达,提升减速机,回转减速箱,变幅机构的增压器、操作阀等在下井前都要做运转实验,假如发现不正常应拆开重新检测、修理。3、所有压气管路在下井前都要用压风吹净,并将进出口堵住,避开脏物混入。4、管路,油路,抓斗应绑扎牢靠,具备下井条件。5、抓岩机保险绳应重新卡接(使用 6×19-21.5 钢丝绳)。6、工器具准备齐全。三、施工工艺及办法:1、抓岩机下井前应进行彻底的清理,确保抓岩机下井后正常使用。2、确定施工总体步骤为:先进行机架与吊盘的连接与固定,之后进行提升机构的安设,最后进行抓斗的连接。所有组件安设完之后,进行试运转。3、把抓岩机运至井口。4、控制下吊盘与迎头距离大约为 10m。5、利用钩头与钢丝绳套将抓岩机机身下放至迎头,人员沿机身爬梯爬至机身顶部,将抓岩机悬吊绳与其保险绳连接起来,人员下至迎头之后,缓慢上提悬吊绳,将抓岩机缓慢移至安设位置正下方时,摘掉钩头及 7 分钢丝绳套,缓慢上提悬吊绳,将抓岩机机身置于吊盘其两板固定钢梁上,校正之后,利用“U”型卡把抓岩机机身与吊盘连接起来,并紧固。6、利用钩头及 5 分钢丝绳套将提升机构下放到其安装位置,校准位置,穿螺栓并紧固。7、进行罐帽安设,之后进行管路的连接。8、根据要求进行穿绳、缠绳。9、利用钩头及 5 分钢丝绳套,将绑扎好的抓斗下放至迎头,抓斗与绳轮连接起来之后,将抓斗进风管及控制管路与主机连接起来。10、检查系统,确保无误后,进行试运转。11、清理现场,封堵吊盘孔洞。四、安全注意事项:1、全体施工人员...
