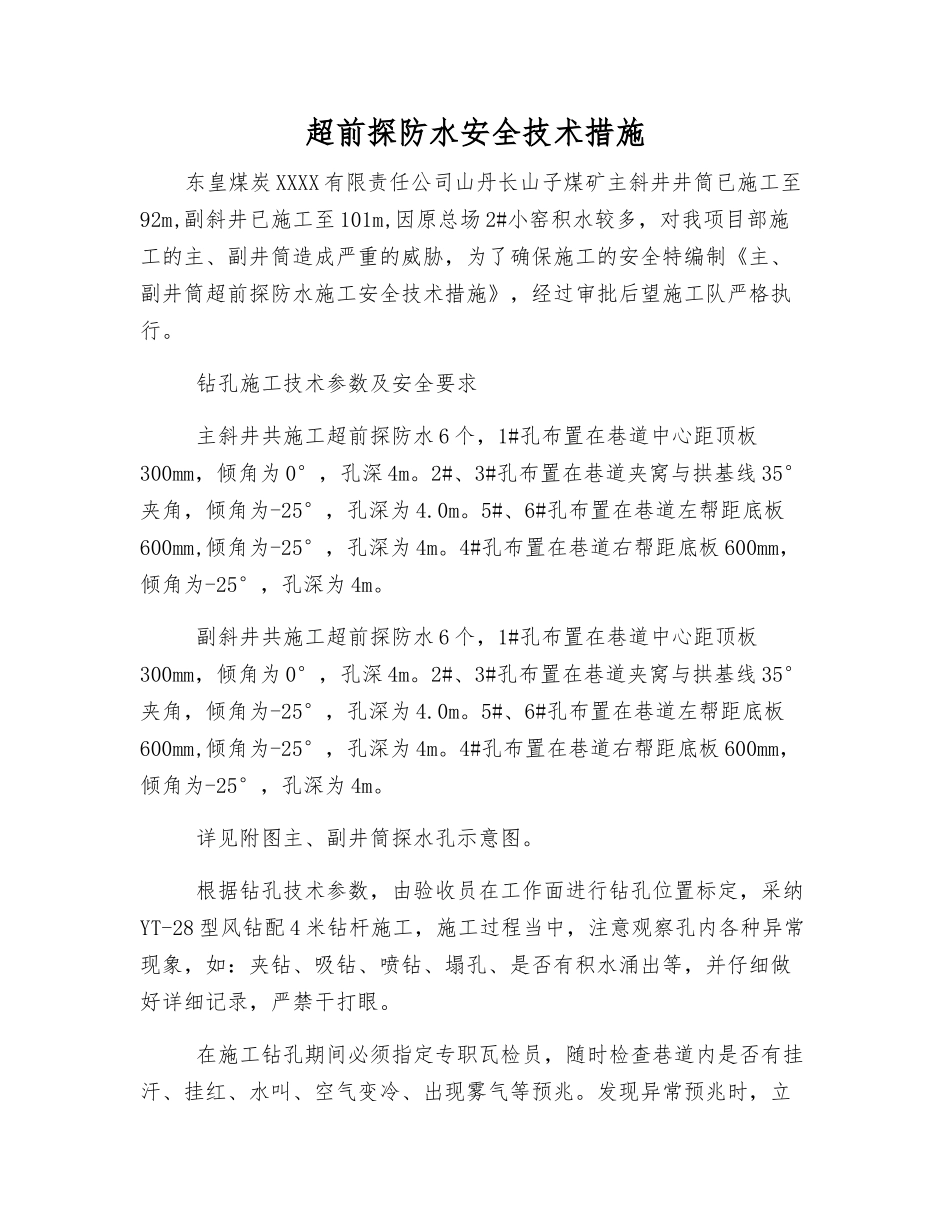

超前探防水安全技术措施东皇煤炭 XXXX 有限责任公司山丹长山子煤矿主斜井井筒已施工至92m,副斜井已施工至 101m,因原总场 2#小窑积水较多,对我项目部施工的主、副井筒造成严重的威胁,为了确保施工的安全特编制《主、副井筒超前探防水施工安全技术措施》,经过审批后望施工队严格执行。 钻孔施工技术参数及安全要求 主斜井共施工超前探防水 6 个,1#孔布置在巷道中心距顶板300mm,倾角为 0°,孔深 4m。2#、3#孔布置在巷道夹窝与拱基线 35°夹角,倾角为-25°,孔深为 4.0m。5#、6#孔布置在巷道左帮距底板600mm,倾角为-25°,孔深为 4m。4#孔布置在巷道右帮距底板 600mm,倾角为-25°,孔深为 4m。 副斜井共施工超前探防水 6 个,1#孔布置在巷道中心距顶板300mm,倾角为 0°,孔深 4m。2#、3#孔布置在巷道夹窝与拱基线 35°夹角,倾角为-25°,孔深为 4.0m。5#、6#孔布置在巷道左帮距底板600mm,倾角为-25°,孔深为 4m。4#孔布置在巷道右帮距底板 600mm,倾角为-25°,孔深为 4m。 详见附图主、副井筒探水孔示意图。 根据钻孔技术参数,由验收员在工作面进行钻孔位置标定,采纳YT-28 型风钻配 4 米钻杆施工,施工过程当中,注意观察孔内各种异常现象,如:夹钻、吸钻、喷钻、塌孔、是否有积水涌出等,并仔细做好详细记录,严禁干打眼。 在施工钻孔期间必须指定专职瓦检员,随时检查巷道内是否有挂汗、挂红、水叫、空气变冷、出现雾气等预兆。发现异常预兆时,立即向调度室汇报,如存在有水预兆时,必须立即撤出所有的工作人员到安全的地点,然后汇报调度室,实行有效措施处理。风机不允许随意停开,杜绝无计划停风。本措施未详地地方严格根据《煤矿安全规程》执行。
