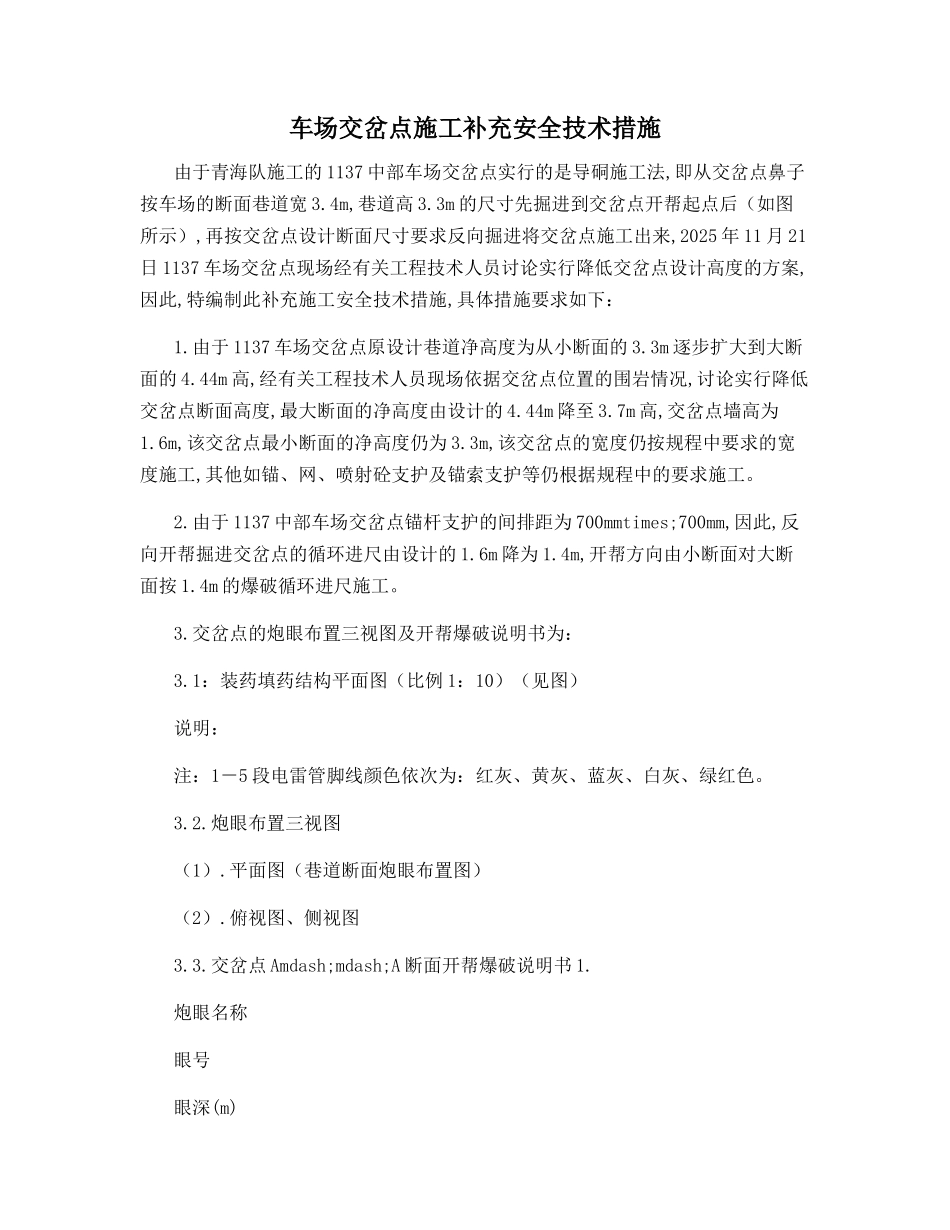

车场交岔点施工补充安全技术措施由于青海队施工的 1137 中部车场交岔点实行的是导硐施工法,即从交岔点鼻子按车场的断面巷道宽 3
4m,巷道高 3
3m 的尺寸先掘进到交岔点开帮起点后(如图所示),再按交岔点设计断面尺寸要求反向掘进将交岔点施工出来,2025 年 11 月 21日 1137 车场交岔点现场经有关工程技术人员讨论实行降低交岔点设计高度的方案,因此,特编制此补充施工安全技术措施,具体措施要求如下:1
由于 1137 车场交岔点原设计巷道净高度为从小断面的 3
3m 逐步扩大到大断面的 4
44m 高,经有关工程技术人员现场依据交岔点位置的围岩情况,讨论实行降低交岔点断面高度,最大断面的净高度由设计的 4
44m 降至 3
7m 高,交岔点墙高为1
6m,该交岔点最小断面的净高度仍为 3
3m,该交岔点的宽度仍按规程中要求的宽度施工,其他如锚、网、喷射砼支护及锚索支护等仍根据规程中的要求施工
由于 1137 中部车场交岔点锚杆支护的间排距为 700mmtimes;700mm,因此,反向开帮掘进交岔点的循环进尺由设计的 1
6m 降为 1
4m,开帮方向由小断面对大断面按 1
4m 的爆破循环进尺施工
交岔点的炮眼布置三视图及开帮爆破说明书为:3
1:装药填药结构平面图(比例 1:10)(见图)说明:注:1-5 段电雷管脚线颜色依次为:红灰、黄灰、蓝灰、白灰、绿红色
炮眼布置三视图(1)
平面图(巷道断面炮眼布置图)(2)
俯视图、侧视图3
交岔点 Amdash;mdash;A 断面开帮爆破说明书 1

炮眼名称眼号眼深(m)角度(度)装药量(Kg)雷管管号联线方式炮泥长度水炮泥块数(个/眼)水平垂直单眼眼数总量辅助眼1-181
40deg;0deg;0
61串联填满1辅助眼19-321
40deg;0deg;0
82填满1辅助
