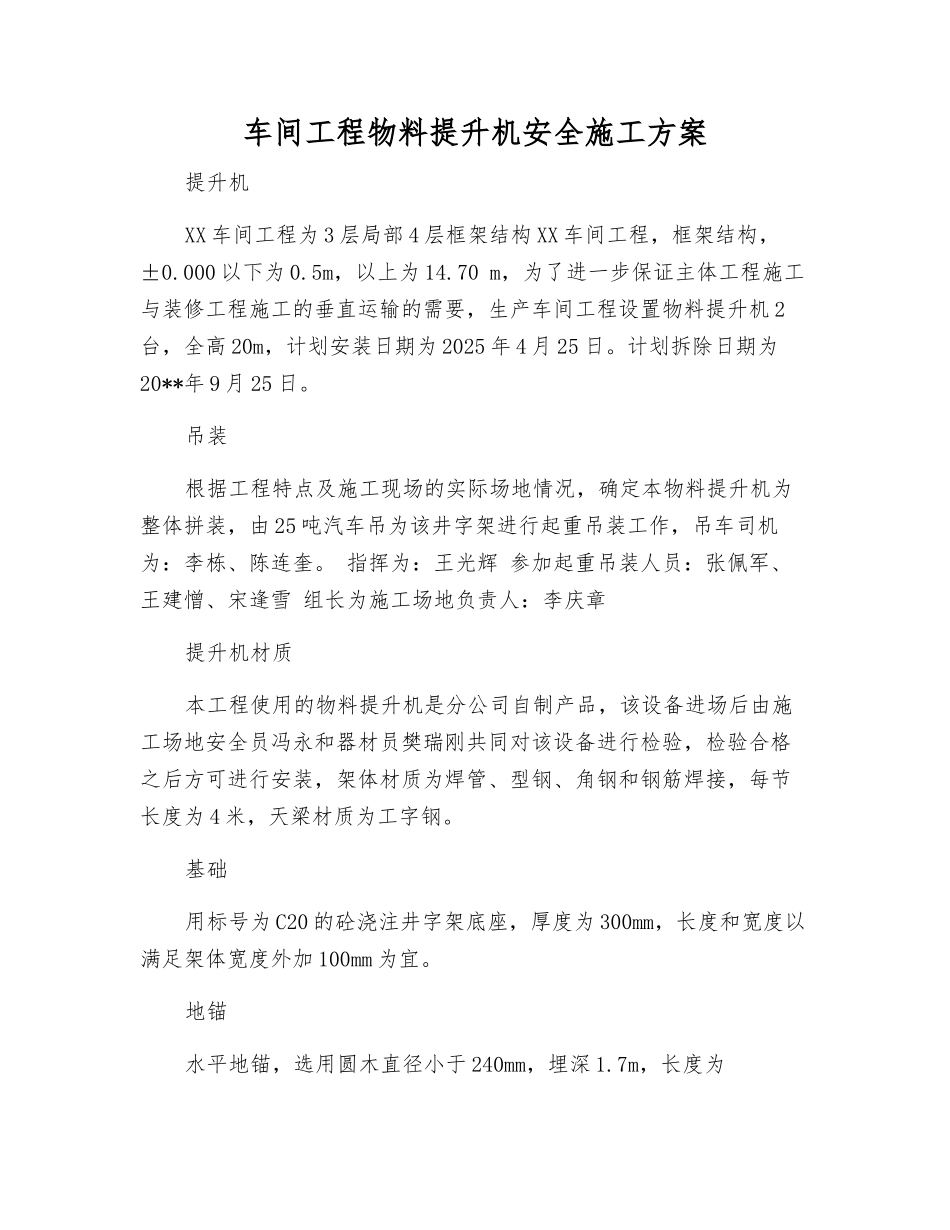

车间工程物料提升机安全施工方案提升机XX 车间工程为 3 层局部 4 层框架结构 XX 车间工程,框架结构,±0
000 以下为 0
5m,以上为 14
70 m,为了进一步保证主体工程施工与装修工程施工的垂直运输的需要,生产车间工程设置物料提升机 2台,全高 20m,计划安装日期为 2025 年 4 月 25 日
计划拆除日期为20**年 9 月 25 日
吊装根据工程特点及施工现场的实际场地情况,确定本物料提升机为整体拼装,由 25 吨汽车吊为该井字架进行起重吊装工作,吊车司机为:李栋、陈连奎
指挥为:王光辉 参加起重吊装人员:张佩军、王建憎、宋逢雪 组长为施工场地负责人:李庆章提升机材质本工程使用的物料提升机是分公司自制产品,该设备进场后由施工场地安全员冯永和器材员樊瑞刚共同对该设备进行检验,检验合格之后方可进行安装,架体材质为焊管、型钢、角钢和钢筋焊接,每节长度为 4 米,天梁材质为工字钢
基础用标号为 C20 的砼浇注井字架底座,厚度为 300mm,长度和宽度以满足架体宽度外加 100mm 为宜

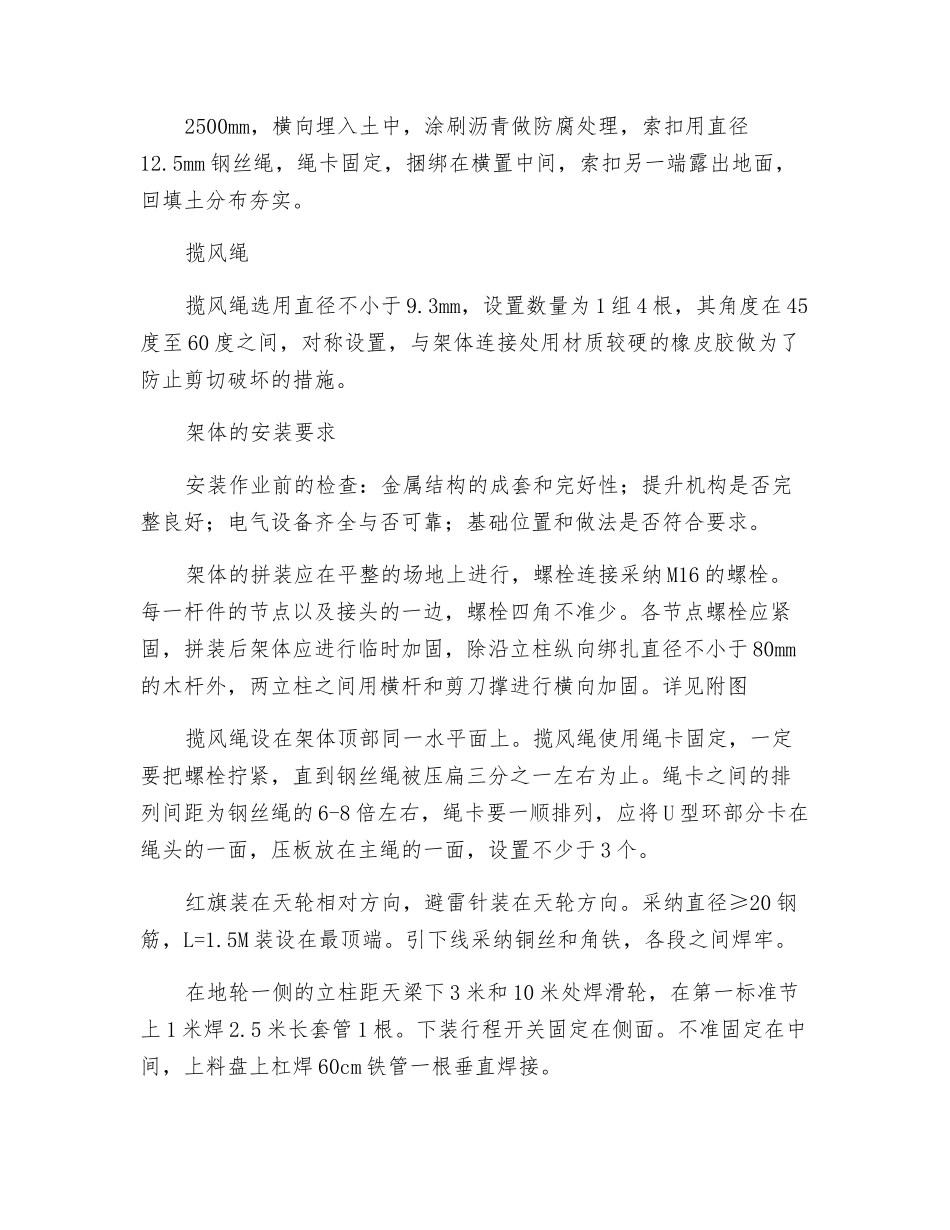

地锚水平地锚,选用圆木直径小于 240mm,埋深 1
7m,长度为2500mm,横向埋入土中,涂刷沥青做防腐处理,索扣用直径12
5mm 钢丝绳,绳卡固定,捆绑在横置中间,索扣另一端露出地面,回填土分布夯实
揽风绳揽风绳选用直径不小于 9
3mm,设置数量为 1 组 4 根,其角度在 45度至 60 度之间,对称设置,与架体连接处用材质较硬的橡皮胶做为了防止剪切破坏的措施
架体的安装要求安装作业前的检查:金属结构的成套和完好性;提升机构是否完整良好;电气设备齐全与否可靠;基础位置和做法是否符合要求
架体的拼装应在平整的场地上进行,螺栓连接采纳 M16 的螺栓
每一杆件的节点以及接头的一边,螺栓四角不准少
各节点螺栓应紧固,拼装后架体应进行临时加固,除沿立柱纵向绑扎直径不
