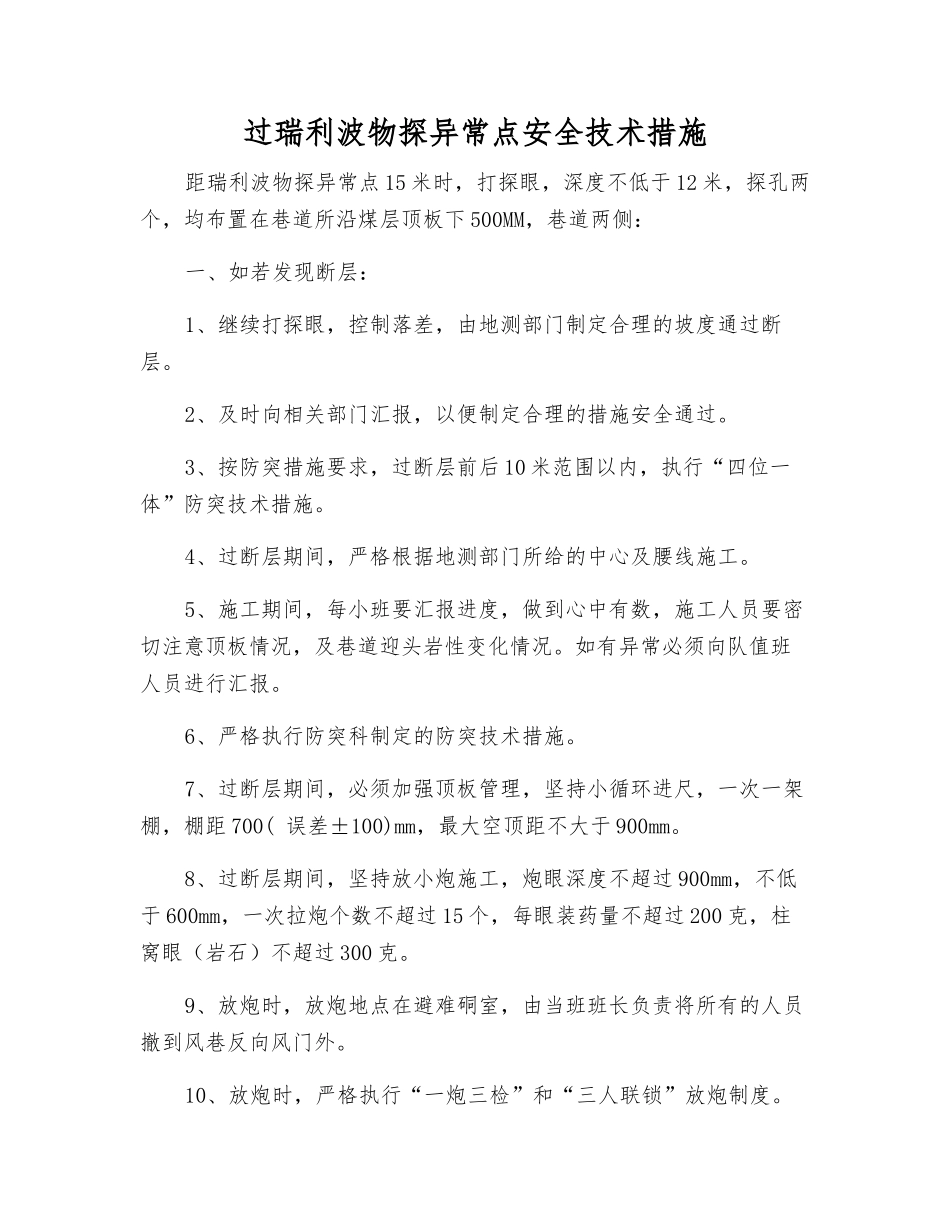

过瑞利波物探异常点安全技术措施距瑞利波物探异常点 15 米时,打探眼,深度不低于 12 米,探孔两个,均布置在巷道所沿煤层顶板下 500MM,巷道两侧:一、如若发现断层:1、继续打探眼,控制落差,由地测部门制定合理的坡度通过断层
2、及时向相关部门汇报,以便制定合理的措施安全通过
3、按防突措施要求,过断层前后 10 米范围以内,执行“四位一体”防突技术措施
4、过断层期间,严格根据地测部门所给的中心及腰线施工
5、施工期间,每小班要汇报进度,做到心中有数,施工人员要密切注意顶板情况,及巷道迎头岩性变化情况
如有异常必须向队值班人员进行汇报
6、严格执行防突科制定的防突技术措施
7、过断层期间,必须加强顶板管理,坚持小循环进尺,一次一架棚,棚距 700( 误差±100)mm,最大空顶距不大于 900mm
8、过断层期间,坚持放小炮施工,炮眼深度不超过 900mm,不低于 600mm,一次拉炮个数不超过 15 个,每眼装药量不超过 200 克,柱窝眼(岩石)不超过 300 克
9、放炮时,放炮地点在避难硐室,由当班班长负责将所有的人员撤到风巷反向风门外

10、放炮时,严格执行“一炮三检”和“三人联锁”放炮制度
11、放炮采纳全断面一次起爆,炮眼个数和深度以放炮后瓦斯不超过 0
12、坚持正确合理使用之前探梁、防倒器,每次放完炮必须及时前移前探梁,前探梁刹实背牢后,再上网、连网、上梁,然后再挖柱窝、载腿子、帮顶刹实后,再循环下一架,临时支护的棚子必须合格
13、每次放炮前必须对放炮地点临近 10m 内的棚子进行加固,劲巴力补齐,放炮崩倒崩歪的棚子必须由外向里逐架扶正帮顶刹实背牢
14、过断层期间,必须严格根据架棚施工工艺,操作章程和工程质量标准,进行架棚子,严禁空顶作业,临时停工各种支护必须到迎头
15、施工中坚持“敲帮问顶”和“专人观山”制度

16、如有空帮空顶,必
