连续梁施工安全

连续梁施工安全_第1页
1/4
连续梁施工安全_第2页
2/4
连续梁施工安全_第3页
3/4

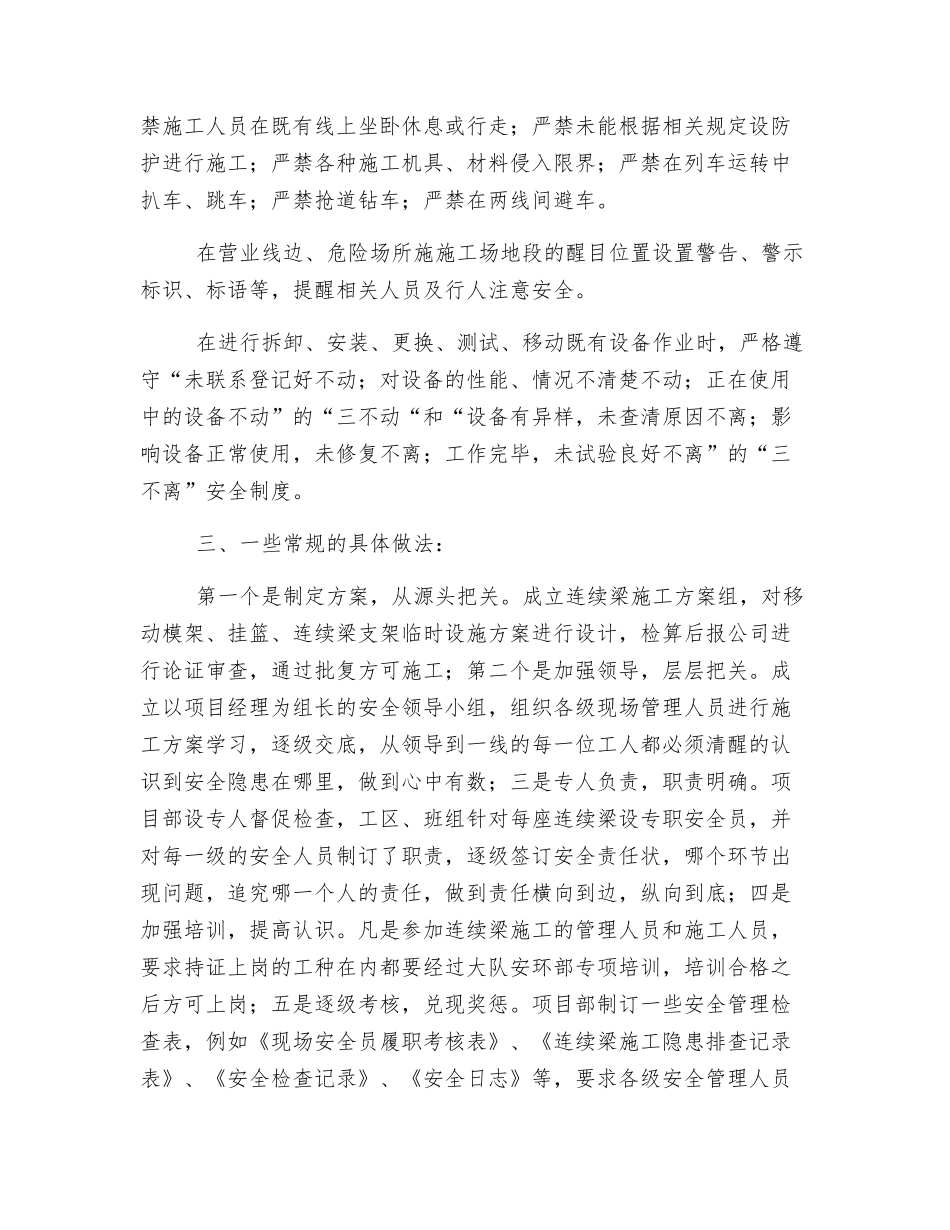

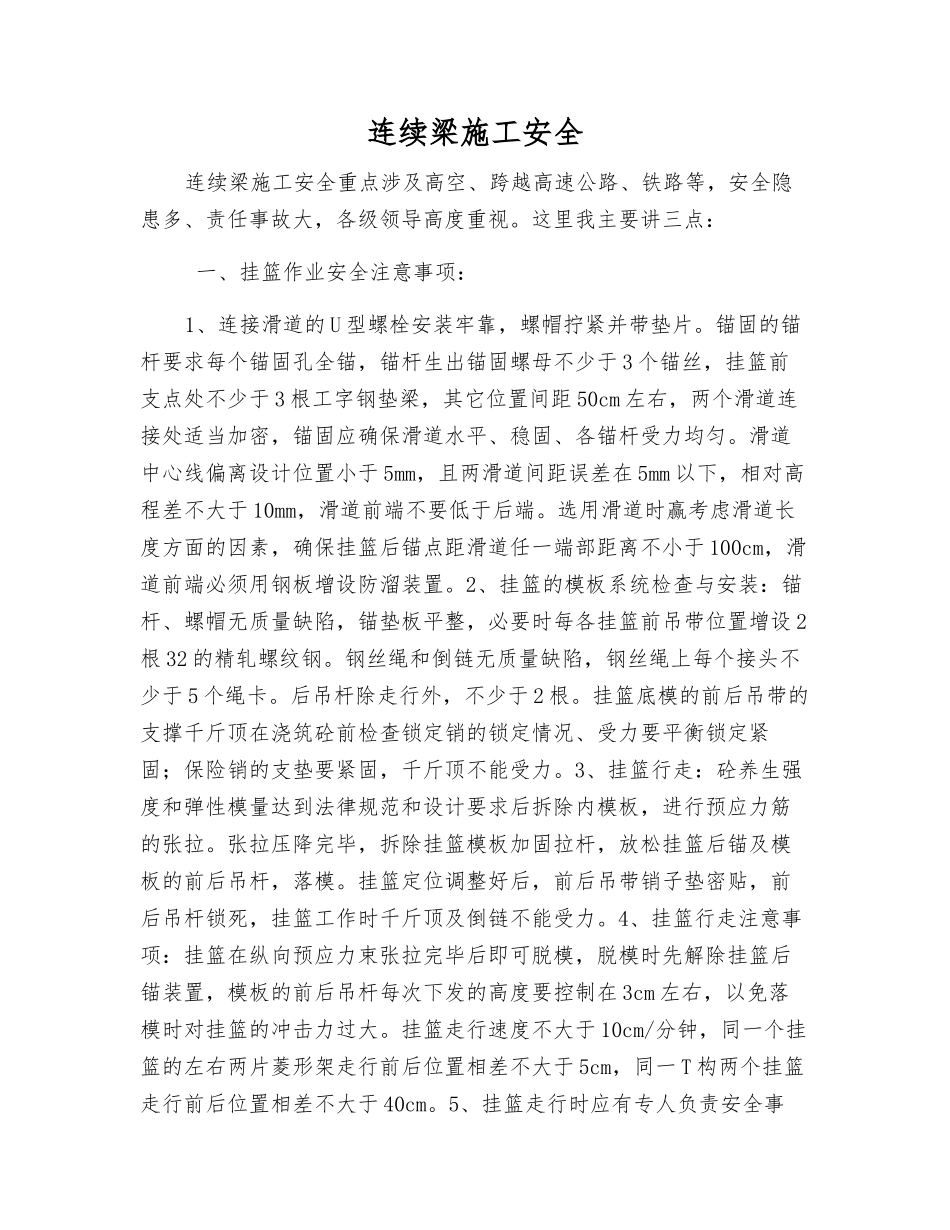

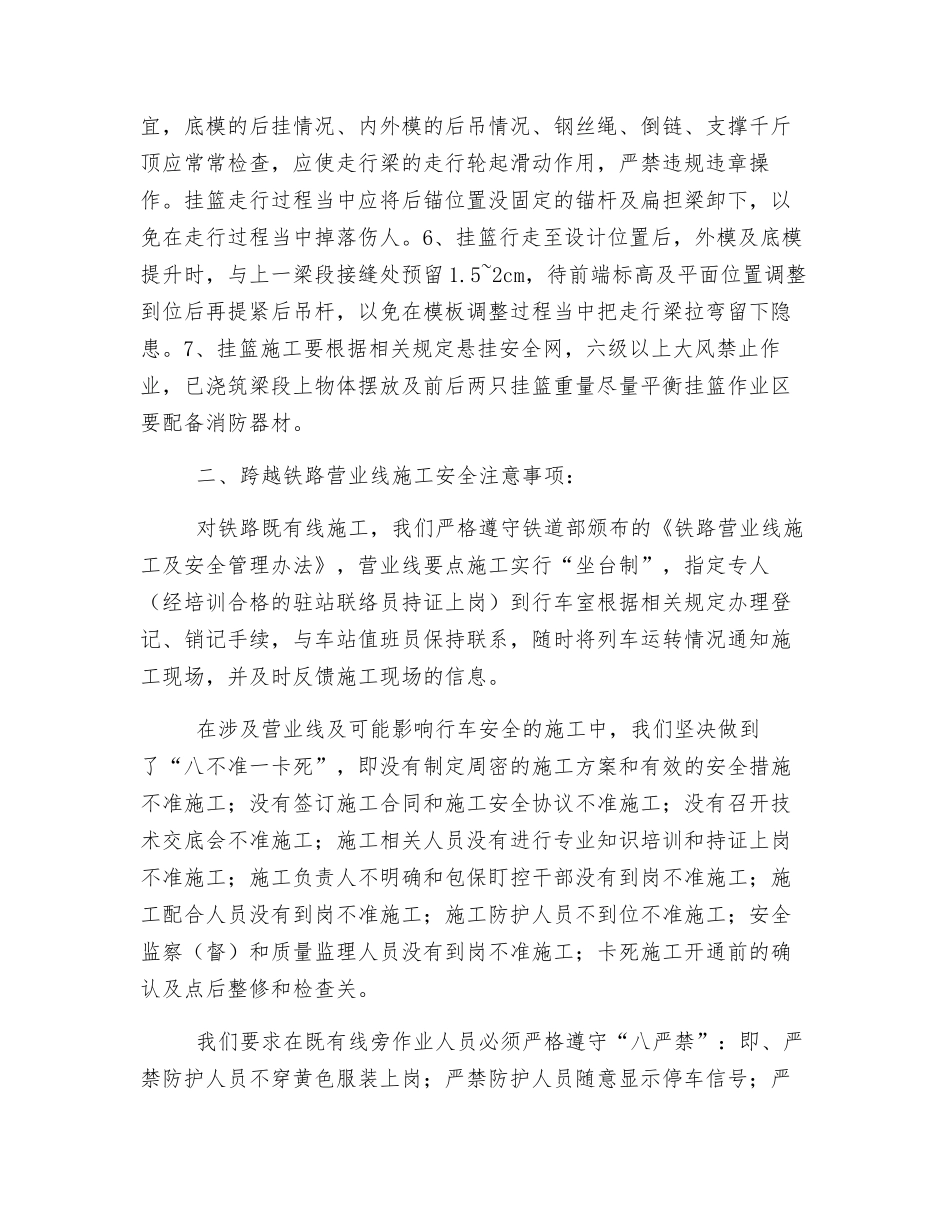

连续梁施工安全连续梁施工安全重点涉及高空、跨越高速公路、铁路等,安全隐患多、责任事故大,各级领导高度重视。这里我主要讲三点: 一、挂篮作业安全注意事项:1、连接滑道的 U 型螺栓安装牢靠,螺帽拧紧并带垫片。锚固的锚杆要求每个锚固孔全锚,锚杆生出锚固螺母不少于 3 个锚丝,挂篮前支点处不少于 3 根工字钢垫梁,其它位置间距 50cm 左右,两个滑道连接处适当加密,锚固应确保滑道水平、稳固、各锚杆受力均匀。滑道中心线偏离设计位置小于 5mm,且两滑道间距误差在 5mm 以下,相对高程差不大于 10mm,滑道前端不要低于后端。选用滑道时赢考虑滑道长度方面的因素,确保挂篮后锚点距滑道任一端部距离不小于 100cm,滑道前端必须用钢板增设防溜装置。2、挂篮的模板系统检查与安装:锚杆、螺帽无质量缺陷,锚垫板平整,必要时每各挂篮前吊带位置增设 2根 32 的精轧螺纹钢。钢丝绳和倒链无质量缺陷,钢丝绳上每个接头不少于 5 个绳卡。后吊杆除走行外,不少于 2 根。挂篮底模的前后吊带的支撑千斤顶在浇筑砼前检查锁定销的锁定情况、受力要平衡锁定紧固;保险销的支垫要紧固,千斤顶不能受力。3、挂篮行走:砼养生强度和弹性模量达到法律规范和设计要求后拆除内模板,进行预应力筋的张拉。张拉压降完毕,拆除挂篮模板加固拉杆,放松挂篮后锚及模板的前后吊杆,落模。挂篮定位调整好后,前后吊带销子垫密贴,前后吊杆锁死,挂篮工作时千斤顶及倒链不能受力。4、挂篮行走注意事项:挂篮在纵向预应力束张拉完毕后即可脱模,脱模时先解除挂篮后锚装置,模板的前后吊杆每次下发的高度要控制在 3cm 左右,以免落模时对挂篮的冲击力过大。挂篮走行速度不大于 10cm/分钟,同一个挂篮的左右两片菱形架走行前后位置相差不大于 5cm,同一 T 构两个挂篮走行前后位置相差不大于 40cm。5、挂篮走行时应有专人负责安全事宜,底模的后挂情况、内外模的后吊情况、钢丝绳、倒链、支撑千斤顶应常常检查,应使走行梁的走行轮起滑动作用,严禁违规违章操作。挂篮走行过程当中应将后锚位置没固定的锚杆及扁担梁卸下,以免在走行过程当中掉落伤人。6、挂篮行走至设计位置后,外模及底模提升时,与上一梁段接缝处预留 1.5~2cm,待前端标高及平面位置调整到位后再提紧后吊杆,以免在模板调整过程当中把走行梁拉弯留下隐患。7、挂篮施工要根据相关规定悬挂安全网,六级以上大风禁止作业,已浇筑梁段上物体摆放及前后两只挂篮重量尽量平衡挂篮...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

连续梁施工安全

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
