避难硐室动用电气焊作业安全技术措施一、作业时间:2025 年 7 月 二、作业地点:避难硐室 三、作业任务:设备安装 四、作业单位: 机电科 五、作业负责人:康建松 六、措施编制人:乔松涛 七、施工准备1、电焊工作,应提前半个小时向郑新公司调度室汇报,待郑新公司允许后再开始作业
2、提前将电焊机运到现场
3、施工所用的扳手等常用工具由机修工随身携带
4、作业负责人随身携带一个瓦斯监测仪以便随时监控空气瓦斯含量
5、施工之前应备有 0
2m3 以上的砂,配备两把灭火锨或足够的水源和两只合格的灭火器
6、施工现场必须配备一个空水桶,作业前由项目负责人将水桶盛满水

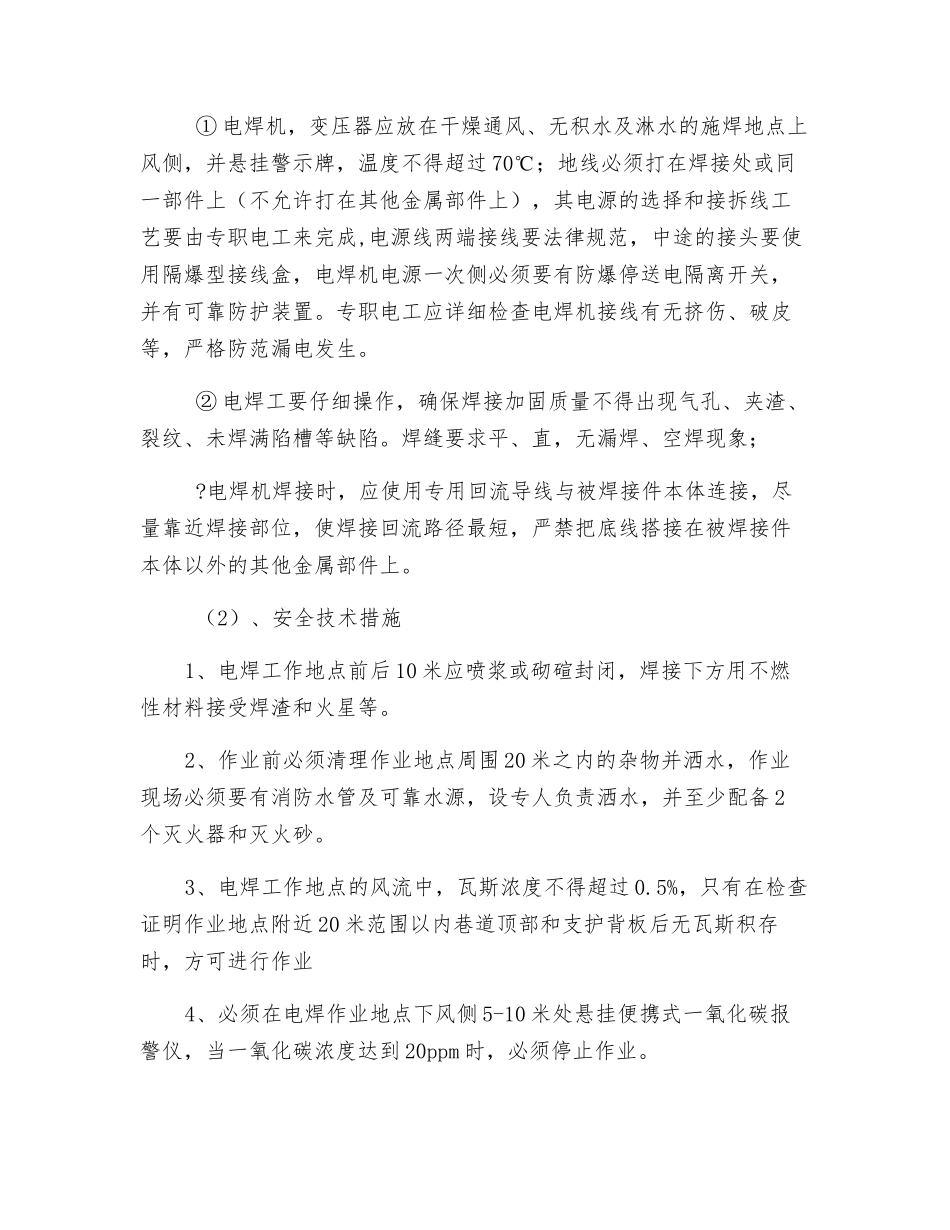

八、作业安全措施: (1)电焊: ① 电焊机,变压器应放在干燥通风、无积水及淋水的施焊地点上风侧,并悬挂警示牌,温度不得超过 70℃;地线必须打在焊接处或同一部件上(不允许打在其他金属部件上),其电源的选择和接拆线工艺要由专职电工来完成,电源线两端接线要法律规范,中途的接头要使用隔爆型接线盒,电焊机电源一次侧必须要有防爆停送电隔离开关,并有可靠防护装置
专职电工应详细检查电焊机接线有无挤伤、破皮等,严格防范漏电发生
② 电焊工要仔细操作,确保焊接加固质量不得出现气孔、夹渣、裂纹、未焊满陷槽等缺陷
焊缝要求平、直,无漏焊、空焊现象;
电焊机焊接时,应使用专用回流导线与被焊接件本体连接,尽量靠近焊接部位,使焊接回流路径最短,严禁把底线搭接在被焊接件本体以外的其他金属部件上
(2)、安全技术措施1、电焊工作地点前后 10 米应喷浆或砌碹封闭,焊接下方用不燃性材料接受焊渣和火星等
2、作业前必须清理作业地点周围 20 米之内的杂物并洒水,作业现场必须要有消防水管及可靠水源,设专人负责洒水,并至少配备 2个灭火器和灭火砂
3、电焊工作地点的风流中,瓦斯浓度不得超过 0
5%,只有在检查证明作业地点附近 20 米范围以内巷
