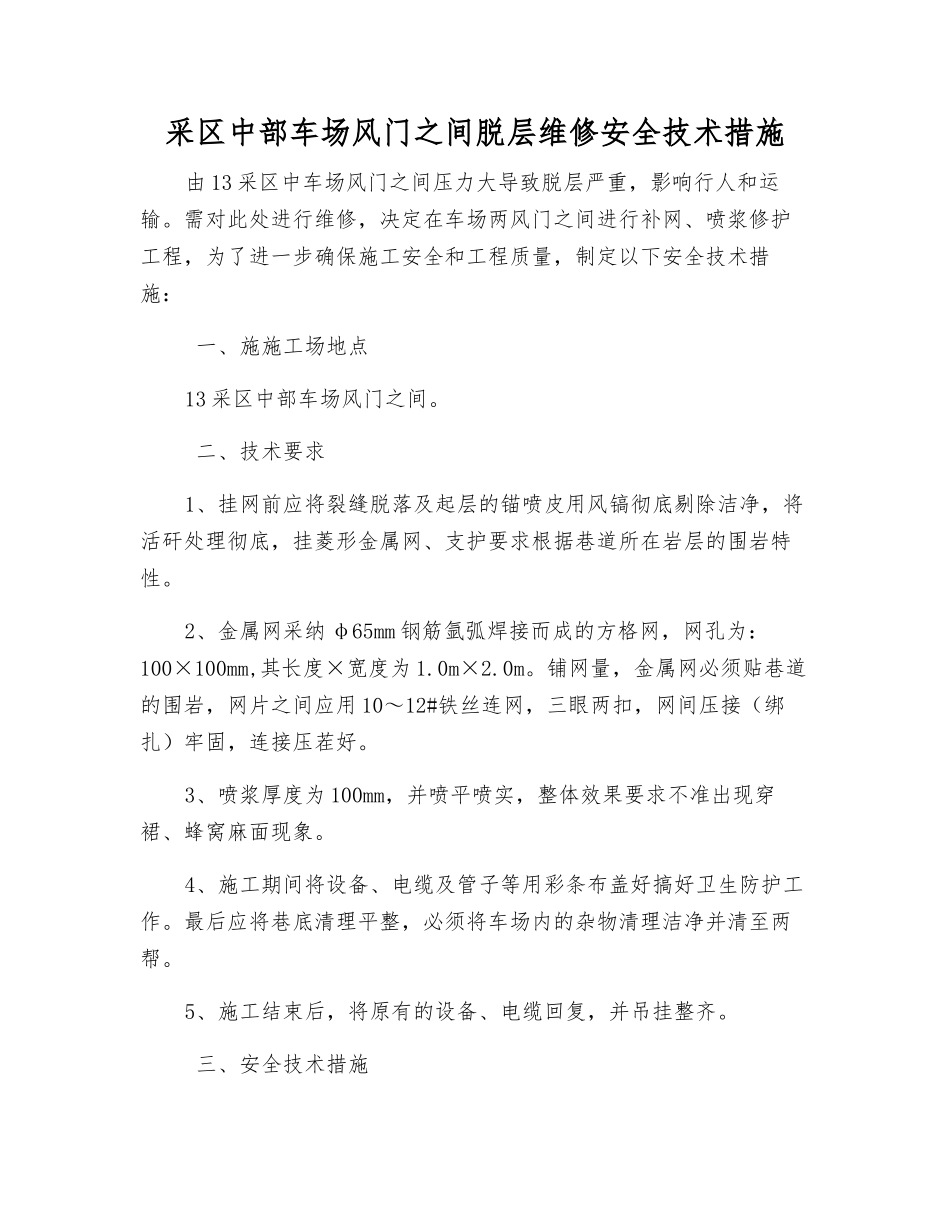

采区中部车场风门之间脱层维修安全技术措施由 13 采区中车场风门之间压力大导致脱层严重,影响行人和运输。需对此处进行维修,决定在车场两风门之间进行补网、喷浆修护工程,为了进一步确保施工安全和工程质量,制定以下安全技术措施: 一、施施工场地点13 采区中部车场风门之间。 二、技术要求1、挂网前应将裂缝脱落及起层的锚喷皮用风镐彻底剔除洁净,将活矸处理彻底,挂菱形金属网、支护要求根据巷道所在岩层的围岩特性。2、金属网采纳 φ65mm 钢筋氩弧焊接而成的方格网,网孔为:100×100mm,其长度×宽度为 1.0m×2.0m。铺网量,金属网必须贴巷道的围岩,网片之间应用 10~12#铁丝连网,三眼两扣,网间压接(绑扎)牢固,连接压茬好。3、喷浆厚度为 100mm,并喷平喷实,整体效果要求不准出现穿裙、蜂窝麻面现象。4、施工期间将设备、电缆及管子等用彩条布盖好搞好卫生防护工作。最后应将巷底清理平整,必须将车场内的杂物清理洁净并清至两帮。5、施工结束后,将原有的设备、电缆回复,并吊挂整齐。 三、安全技术措施1、每班要有跟班队队长负责全面安全、质量工作。2、接煤电钻时必须要使用煤电钻保护,严禁出现失爆现象。3、高处施工打钻、锚网时必须站在牢稳可靠的工作平台上进行施工。每班作业前跟班队干要亲自我检查工作台稳固情况,发现问题时快速进行处理。4、喷浆安全技术措施: (1)成品巷道要求喷平、喷实、喷严,严禁有露风现象。先初喷后复喷,不能有蜂窝、麻面、空洞和赤脚、穿裙现象。 (2)喷浆前应该先将各种设备、电缆、管道用塑料布包好、盖好,严格防范喷浆时挂浆。喷浆后如有个别地方挂浆必须及时清理洁净。 (3)喷浆前先接好风、水管路,输料管路要摆放平直,不得有急弯,接头要严密,不得漏风。 (4)施工人员在喷浆时必须佩带必要的防护用品。 (5)检查喷浆机是否完好,摩擦板是否紧固,有无漏风等现象,确认无问题时方可进行开机、喷浆工作。 (6)人工拌料时,要将料搅拌均匀,配比符合要求,水泥:沙=1:2.5,速凝剂掺和量为水泥用量的 3-4%。加入速凝剂必须随喷随掺,不得提前掺入料中。 (7)喷射前必须用压风与水将巷帮顶冲刷洁净,再喷浆。 (8)喷射施工中,一人握喷枪一人照灯并协作观察质量,要掌握好水灰比,并严禁把喷枪口对向其他工作人员。 (9)喷射手操作时,应使喷头沿螺旋形轨迹半径圆运转,一圈压半圈并均匀缓慢移动,先上后下,先墙后拱,先凹后凸。 (10)严格执行开停机...
