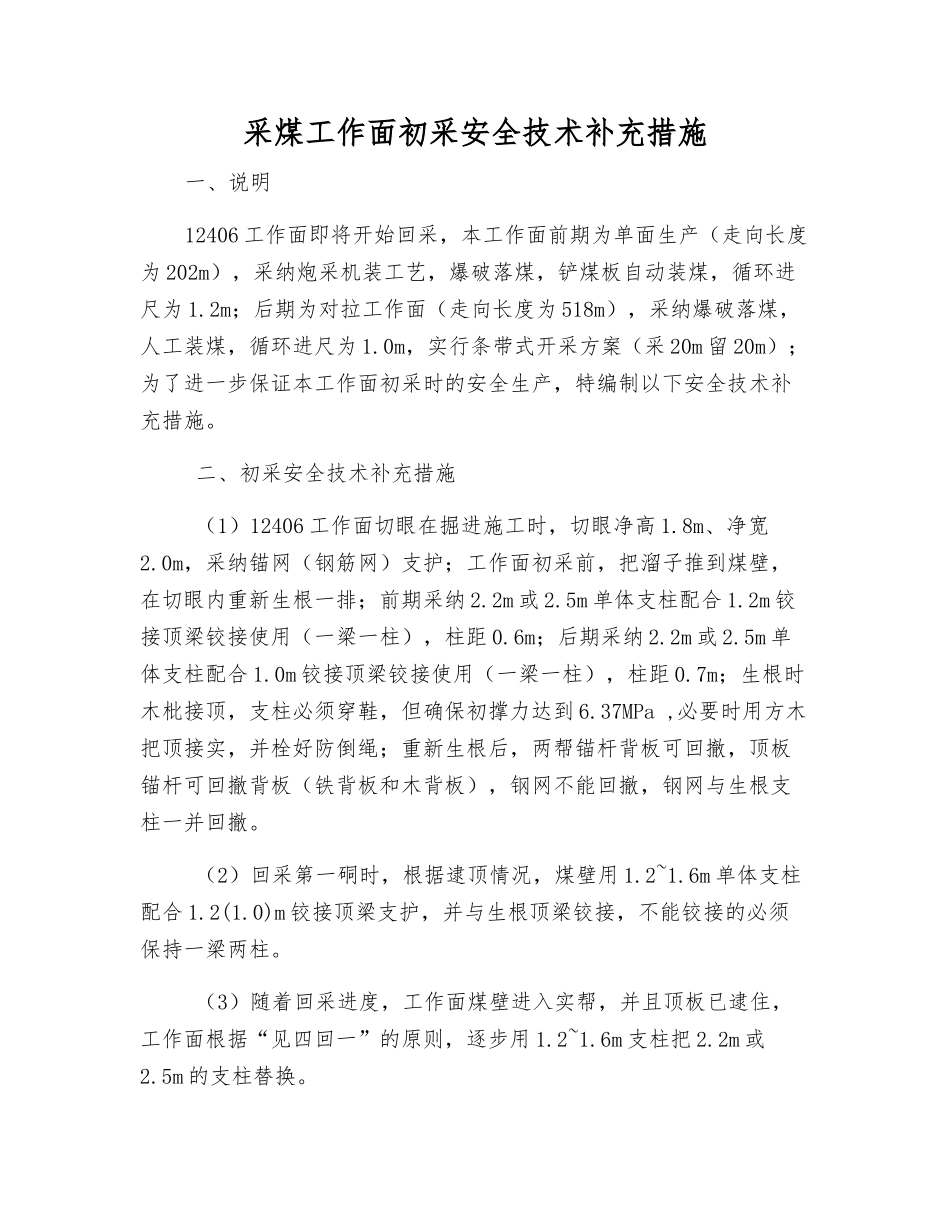

采煤工作面初采安全技术补充措施一、说明12406 工作面即将开始回采,本工作面前期为单面生产(走向长度为 202m),采纳炮采机装工艺,爆破落煤,铲煤板自动装煤,循环进尺为 1
2m;后期为对拉工作面(走向长度为 518m),采纳爆破落煤,人工装煤,循环进尺为 1
0m,实行条带式开采方案(采 20m 留 20m);为了进一步保证本工作面初采时的安全生产,特编制以下安全技术补充措施
二、初采安全技术补充措施 (1)12406 工作面切眼在掘进施工时,切眼净高 1
8m、净宽2
0m,采纳锚网(钢筋网)支护;工作面初采前,把溜子推到煤壁,在切眼内重新生根一排;前期采纳 2
2m 或 2
5m 单体支柱配合 1
2m 铰接顶梁铰接使用(一梁一柱),柱距 0
6m;后期采纳 2
2m 或 2
5m 单体支柱配合 1
0m 铰接顶梁铰接使用(一梁一柱),柱距 0
7m;生根时木枇接顶,支柱必须穿鞋,但确保初撑力达到 6
37MPa ,必要时用方木把顶接实,并栓好防倒绳;重新生根后,两帮锚杆背板可回撤,顶板锚杆可回撤背板(铁背板和木背板),钢网不能回撤,钢网与生根支柱一并回撤
(2)回采第一硐时,根据逮顶情况,煤壁用 1
6m 单体支柱配合 1
0)m 铰接顶梁支护,并与生根顶梁铰接,不能铰接的必须保持一梁两柱
(3)随着回采进度,工作面煤壁进入实帮,并且顶板已逮住,工作面根据“见四回一”的原则,逐步用 1
6m 支柱把 2
5m 的支柱替换

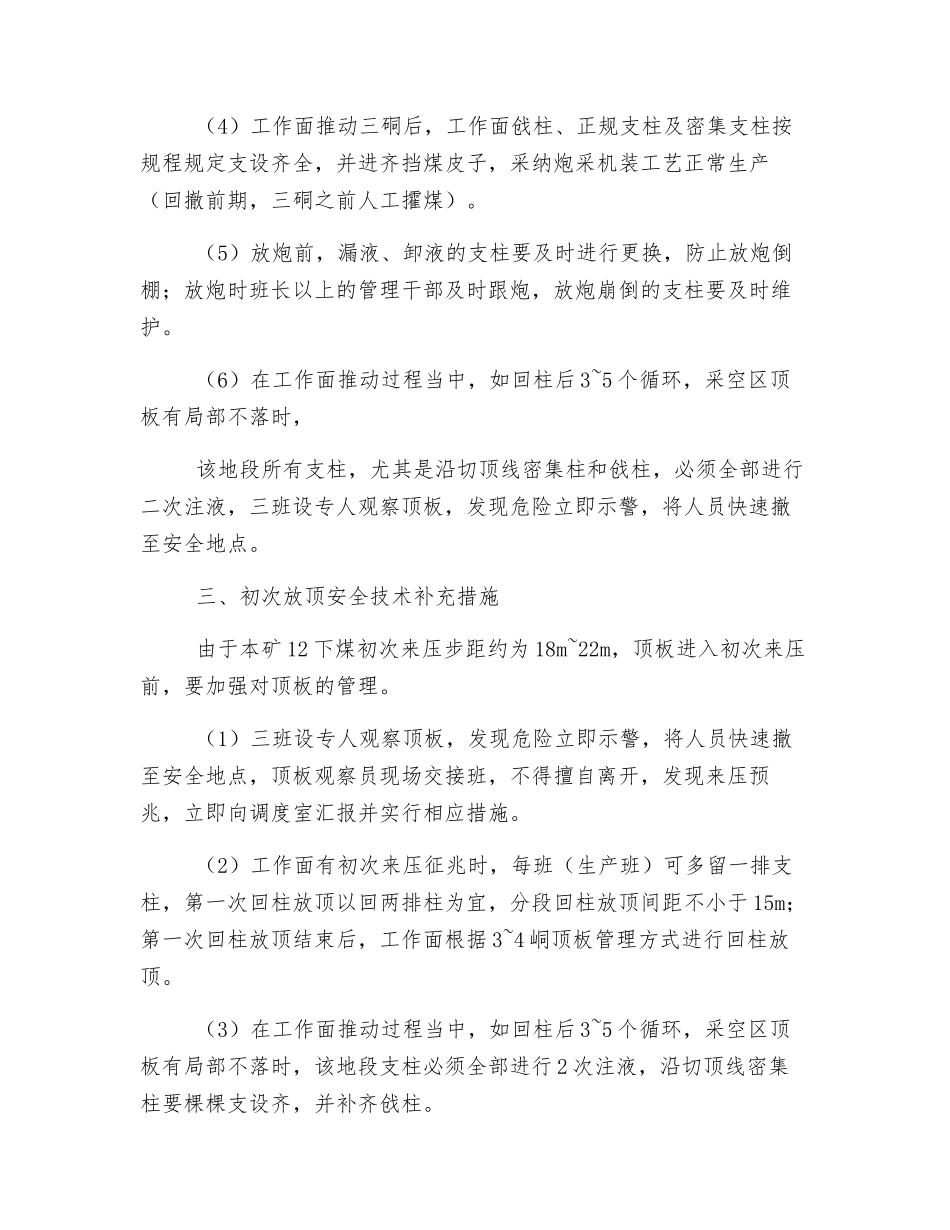

(4)工作面推动三硐后,工作面戗柱、正规支柱及密集支柱按规程规定支设齐全,并进齐挡煤皮子,采纳炮采机装工艺正常生产(回撤前期,三硐之前人工攉煤)
(5)放炮前,漏液、卸液的支柱要及时进行更换,防止放炮倒棚;放炮时班长以上的管理干部及时跟炮,放炮崩倒的支柱要及时维护

(6)在工作面推动过程当中,如回
