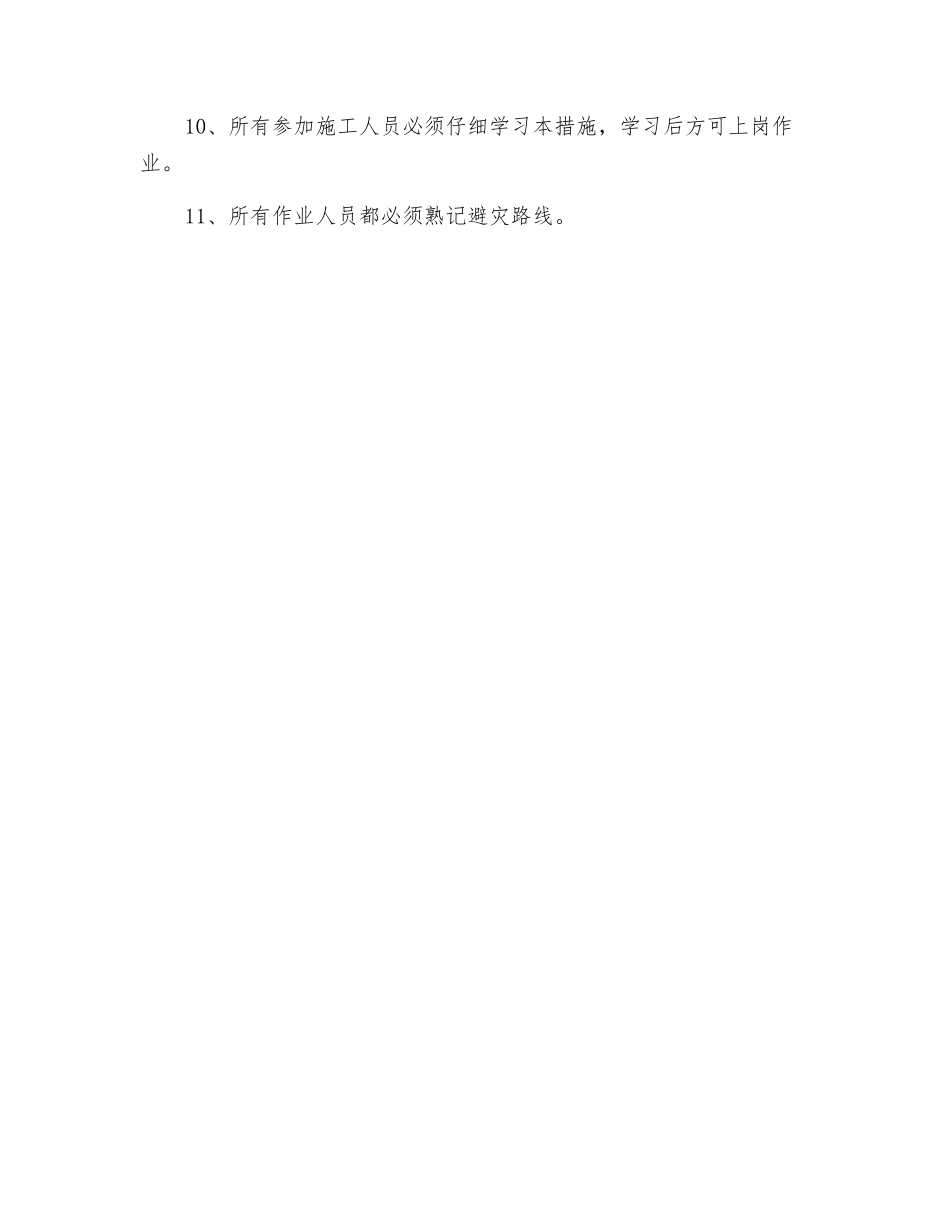

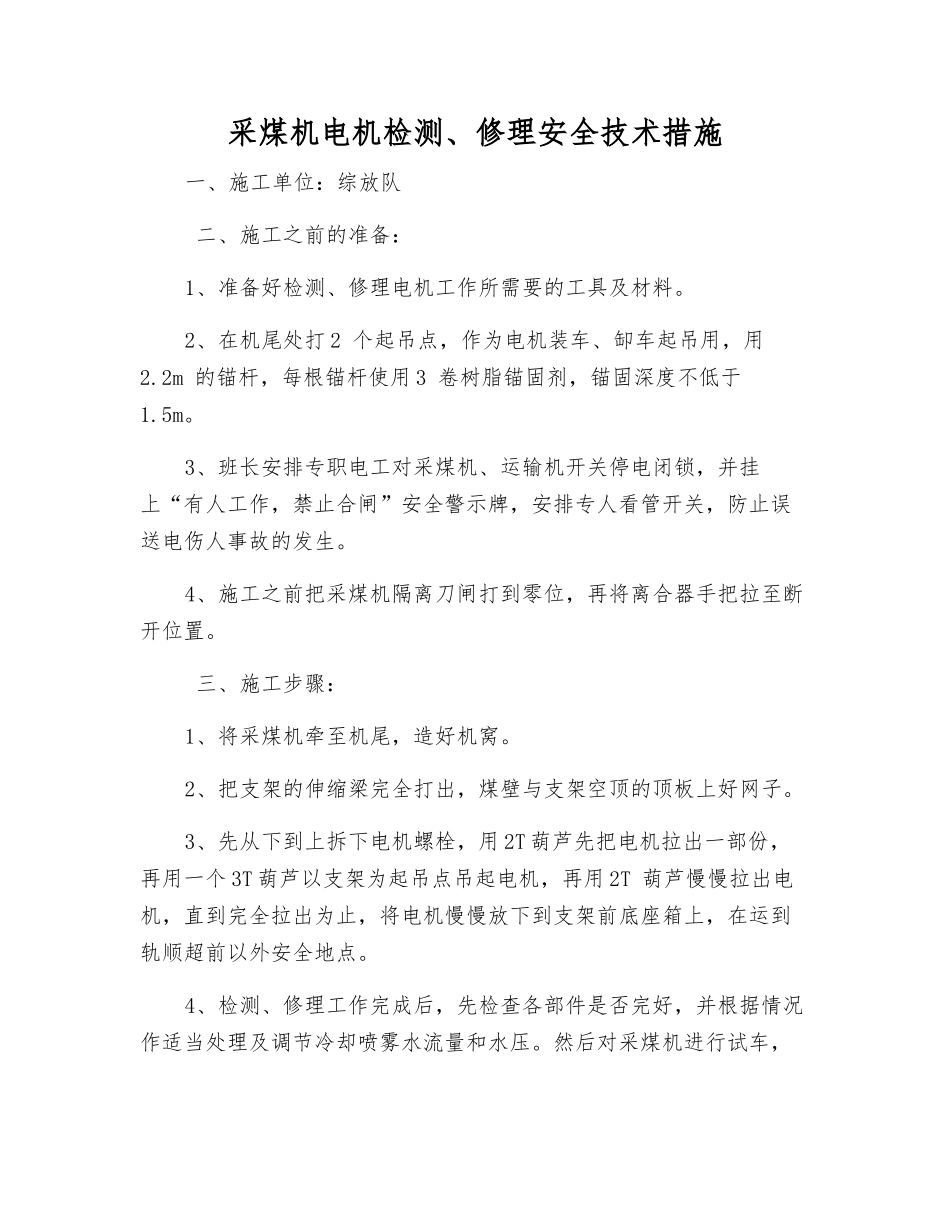

采煤机电机检测、修理安全技术措施一、施工单位:综放队 二、施工之前的准备:1、准备好检测、修理电机工作所需要的工具及材料。2、在机尾处打 2 个起吊点,作为电机装车、缷车起吊用,用2.2m 的锚杆,每根锚杆使用 3 卷树脂锚固剂,锚固深度不低于1.5m。3、班长安排专职电工对采煤机、运输机开关停电闭锁,并挂上“有人工作,禁止合闸”安全警示牌,安排专人看管开关,防止误送电伤人事故的发生。4、施工之前把采煤机隔离刀闸打到零位,再将离合器手把拉至断开位置。 三、施工步骤:1、将采煤机牵至机尾,造好机窝。2、把支架的伸缩梁完全打出,煤壁与支架空顶的顶板上好网子。3、先从下到上拆下电机螺栓,用 2T 葫芦先把电机拉出一部份,再用一个 3T 葫芦以支架为起吊点吊起电机,再用 2T 葫芦慢慢拉出电机,直到完全拉出为止,将电机慢慢放下到支架前底座箱上,在运到轨顺超前以外安全地点。4、检测、修理工作完成后,先检查各部件是否完好,并根据情况作适当处理及调节冷却喷雾水流量和水压。然后对采煤机进行试车,由检测、修理人员随时观察运转情况,发现问题时快速进行处理,试车前必须清理采煤机周围的杂物,符合文明生产要求。5. 试运转无异常后收拾现场,采煤机移交下班生产。 四、安全注意事项1、当班跟班队长为安全负责人,当班班长为施工负责人。2、2T 葫芦和 3T 葫芦必须确保完好无损,自锁可靠,各种索具必须满足起吊安全系数。3. 起吊前由当班班长和跟班人员指定专人对机械索具、工器具进行检查,不完好的严禁使用。安排专人负责检查起吊点是否牢固,检查起吊环、起吊工具无问题后方可使用,检查电机拴绑牢固后,方准起吊。4、起吊电机时操作人员要互相配合、协调一致,并由施工负责人统一指挥。5、进入机尾作业前,必须要严格执行敲帮问顶制度,观察好作业地点煤帮和顶板支护情况,发现问题,先处理完毕后方可进入施施工场地点工作,工作过程当中应当随时注意煤帮和顶板情况。6、更换过程当中,必须对更换的设备进行保护,防止煤粉杂物进入设备的壳内。7、在作业时有抬运物件时,人员之间步调一致,抬运高度相对平稳,下放时要轻、慢,服从指挥,严格防范碰手、碰脚、砸伤和挤伤。8、所有施工人员必须持证上岗。9、现场各作业人员必须做到:“先检查,后工作;先排除安全隐患,后开工;隐患不排除不生产,不安全不生产”制度。10、所有参加施工人员必须仔细学习本措施,学习后方可上岗作业。11、所有作业人员都必须熟记避灾路线。
