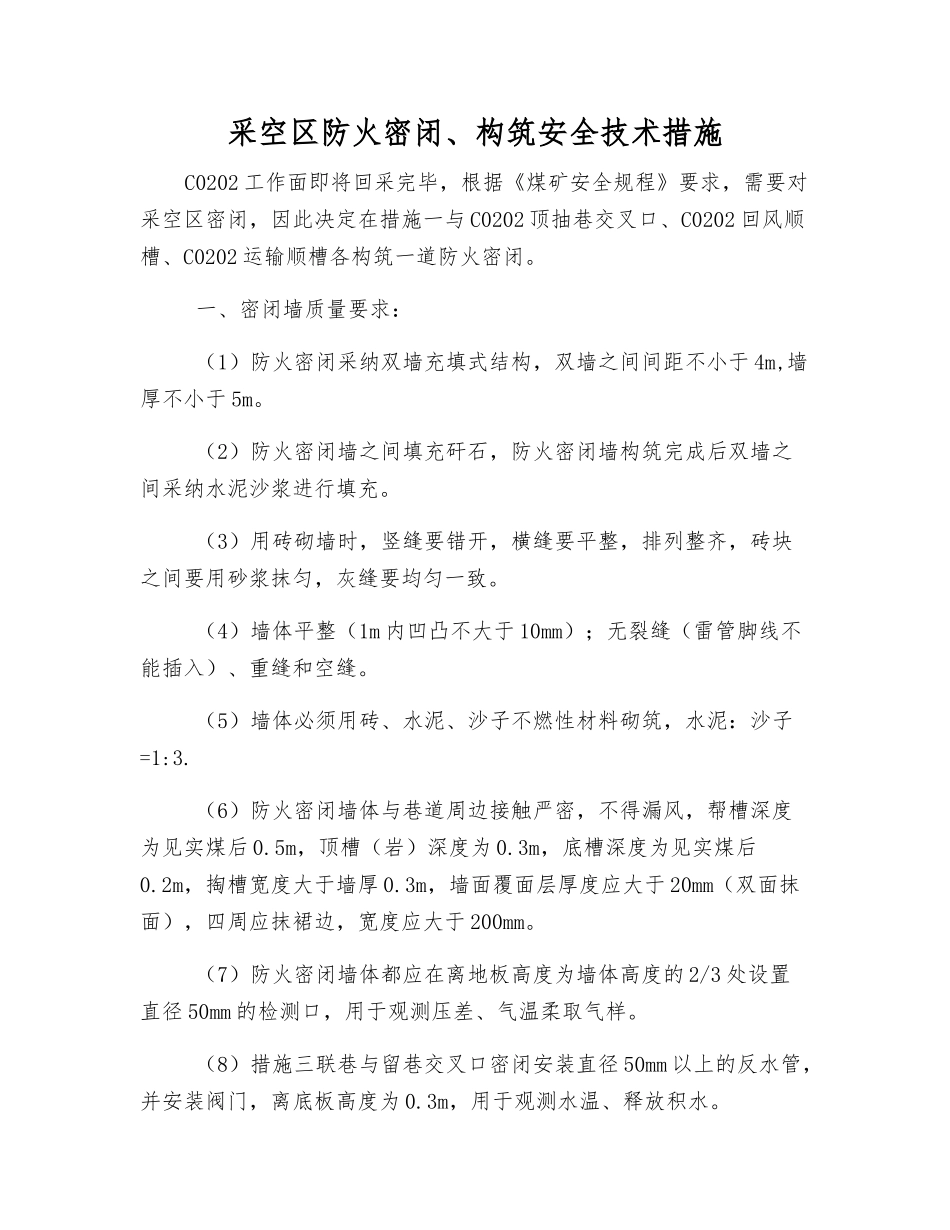

采空区防火密闭、构筑安全技术措施C0202 工作面即将回采完毕,根据《煤矿安全规程》要求,需要对采空区密闭,因此决定在措施一与 C0202 顶抽巷交叉口、C0202 回风顺槽、C0202 运输顺槽各构筑一道防火密闭
一、密闭墙质量要求: (1)防火密闭采纳双墙充填式结构,双墙之间间距不小于 4m,墙厚不小于 5m
(2)防火密闭墙之间填充矸石,防火密闭墙构筑完成后双墙之间采纳水泥沙浆进行填充
(3)用砖砌墙时,竖缝要错开,横缝要平整,排列整齐,砖块之间要用砂浆抹匀,灰缝要均匀一致
(4)墙体平整(1m 内凹凸不大于 10mm);无裂缝(雷管脚线不能插入)、重缝和空缝
(5)墙体必须用砖、水泥、沙子不燃性材料砌筑,水泥:沙子=1:3
(6)防火密闭墙体与巷道周边接触严密,不得漏风,帮槽深度为见实煤后 0
5m,顶槽(岩)深度为 0
3m,底槽深度为见实煤后0
2m,掏槽宽度大于墙厚 0
3m,墙面覆面层厚度应大于 20mm(双面抹面),四周应抹裙边,宽度应大于 200mm
(7)防火密闭墙体都应在离地板高度为墙体高度的 2/3 处设置直径 50mm 的检测口,用于观测压差、气温柔取气样
(8)措施三联巷与留巷交叉口密闭安装直径 50mm 以上的反水管,并安装阀门,离底板高度为 0
3m,用于观测水温、释放积水
(9)防火密闭墙上部预埋束管,对密闭墙内气体成分分析,掌握封闭区内气体成分的变化
(10)密闭墙体顶部安装直径为 150mm 的注浆管路,用于采空区发火后对采空区进行注粉煤灰
(11)防火密闭墙在墙体上预留充填孔直径为 150mm,用于防火墙浇筑
(12)施工顺序:首先构筑 C0202 运输顺槽出密闭,再同时构筑C0202 回风顺槽处密闭和措施一与 C0202 顶抽巷交叉口处密闭
(13)防火密闭墙构筑完成后密闭墙标准化、亮化;密闭前打地坪,地
