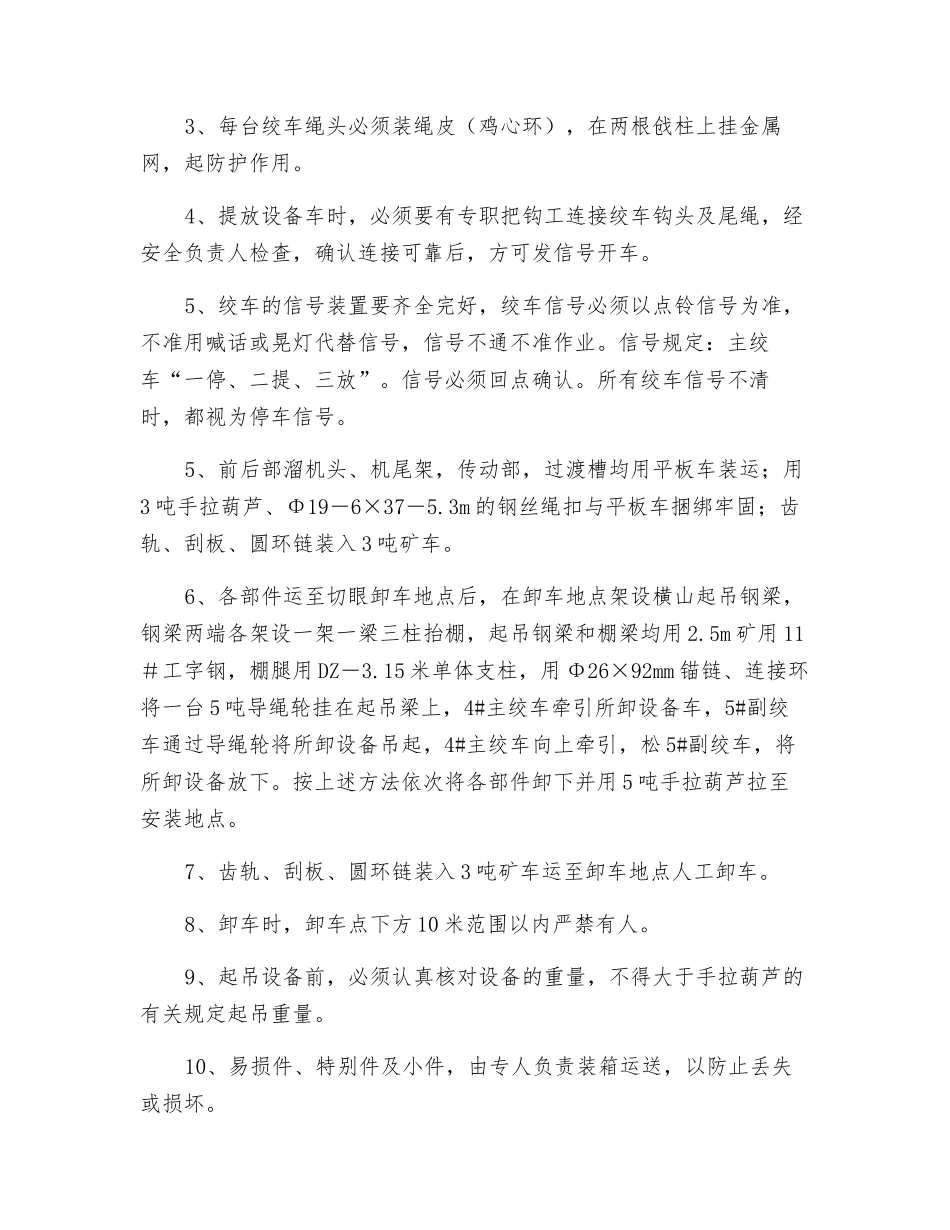

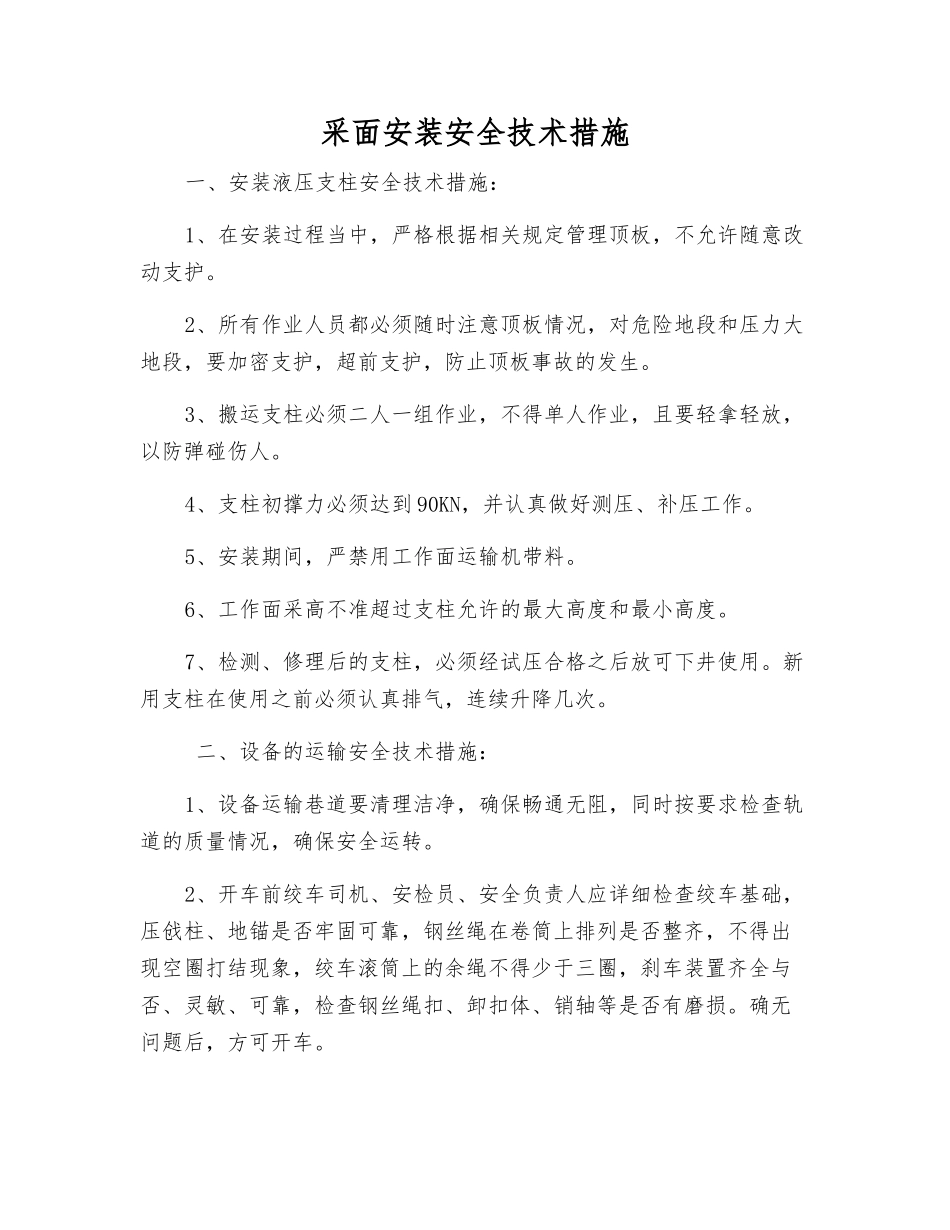

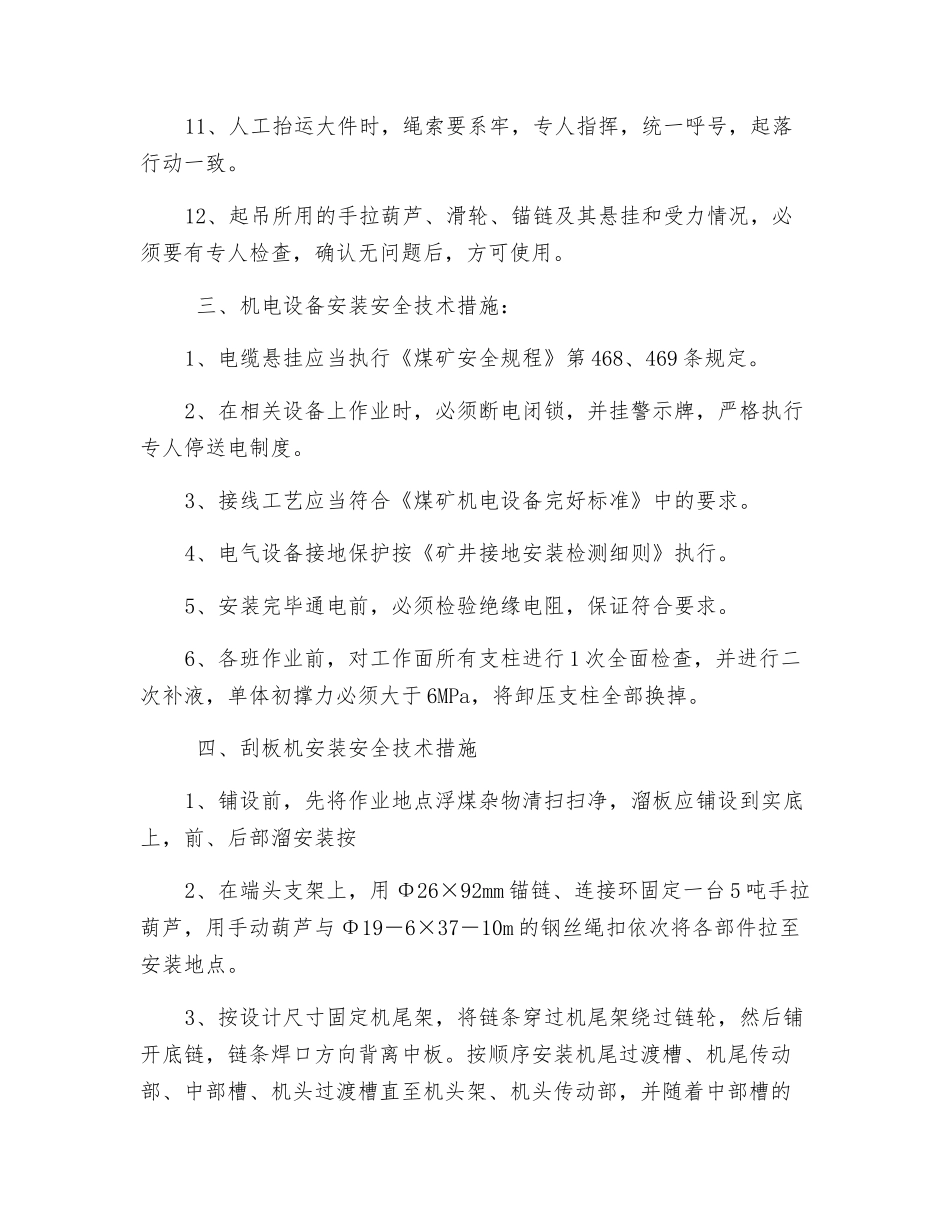

采面安装安全技术措施一、安装液压支柱安全技术措施:1、在安装过程当中,严格根据相关规定管理顶板,不允许随意改动支护
2、所有作业人员都必须随时注意顶板情况,对危险地段和压力大地段,要加密支护,超前支护,防止顶板事故的发生
3、搬运支柱必须二人一组作业,不得单人作业,且要轻拿轻放,以防弹碰伤人
4、支柱初撑力必须达到 90KN,并认真做好测压、补压工作
5、安装期间,严禁用工作面运输机带料
6、工作面采高不准超过支柱允许的最大高度和最小高度
7、检测、修理后的支柱,必须经试压合格之后放可下井使用
新用支柱在使用之前必须认真排气,连续升降几次
二、设备的运输安全技术措施:1、设备运输巷道要清理洁净,确保畅通无阻,同时按要求检查轨道的质量情况,确保安全运转
2、开车前绞车司机、安检员、安全负责人应详细检查绞车基础,压戗柱、地锚是否牢固可靠,钢丝绳在卷筒上排列是否整齐,不得出现空圈打结现象,绞车滚筒上的余绳不得少于三圈,刹车装置齐全与否、灵敏、可靠,检查钢丝绳扣、卸扣体、销轴等是否有磨损
确无问题后,方可开车
3、每台绞车绳头必须装绳皮(鸡心环),在两根戗柱上挂金属网,起防护作用
4、提放设备车时,必须要有专职把钩工连接绞车钩头及尾绳,经安全负责人检查,确认连接可靠后,方可发信号开车
5、绞车的信号装置要齐全完好,绞车信号必须以点铃信号为准,不准用喊话或晃灯代替信号,信号不通不准作业
信号规定:主绞车“一停、二提、三放”
信号必须回点确认
所有绞车信号不清时,都视为停车信号
5、前后部溜机头、机尾架,传动部,过渡槽均用平板车装运;用3 吨手拉葫芦、Φ19-6×37-5
3m 的钢丝绳扣与平板车捆绑牢固;齿轨、刮板、圆环链装入 3 吨矿车
6、各部件运至切眼卸车地点后,在卸车地点架设横山起吊钢梁,钢梁两端各架设一架一梁三柱抬棚,起吊钢梁和棚梁均用 2
5m 矿用 11#工字钢,棚腿
