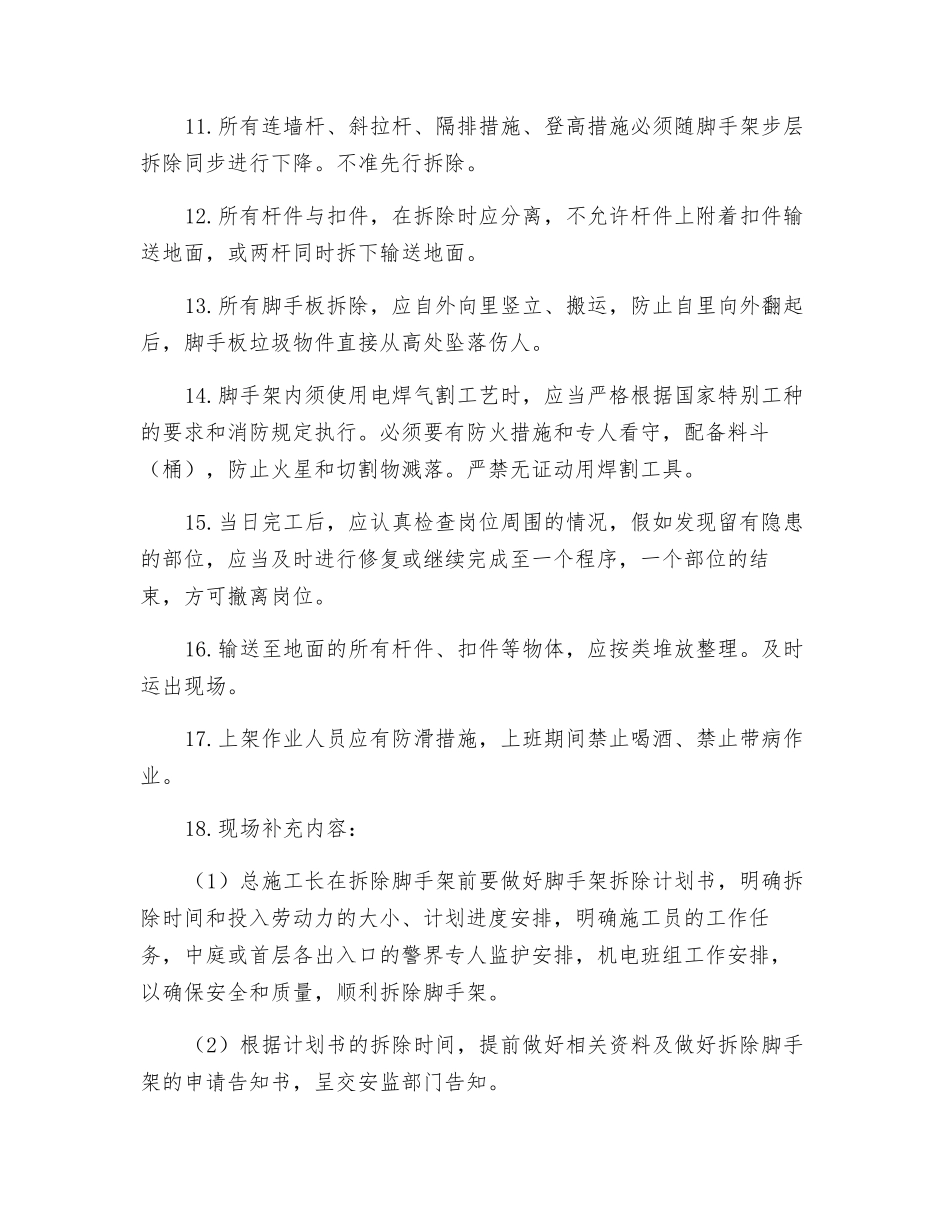

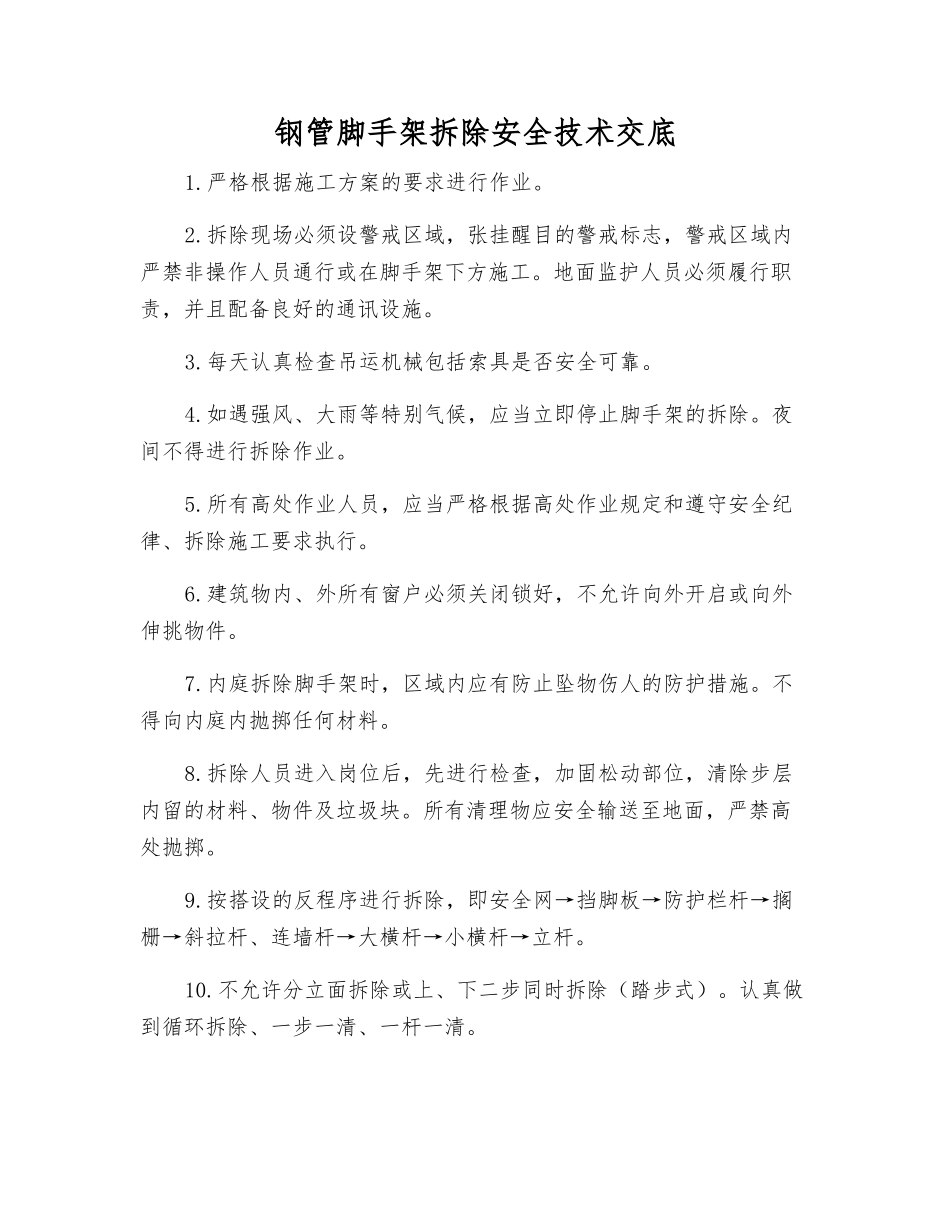

钢管脚手架拆除安全技术交底1.严格根据施工方案的要求进行作业。2.拆除现场必须设警戒区域,张挂醒目的警戒标志,警戒区域内严禁非操作人员通行或在脚手架下方施工。地面监护人员必须履行职责,并且配备良好的通讯设施。3.每天认真检查吊运机械包括索具是否安全可靠。4.如遇强风、大雨等特别气候,应当立即停止脚手架的拆除。夜间不得进行拆除作业。5.所有高处作业人员,应当严格根据高处作业规定和遵守安全纪律、拆除施工要求执行。6.建筑物内、外所有窗户必须关闭锁好,不允许向外开启或向外伸挑物件。7.内庭拆除脚手架时,区域内应有防止坠物伤人的防护措施。不得向内庭内抛掷任何材料。8.拆除人员进入岗位后,先进行检查,加固松动部位,清除步层内留的材料、物件及垃圾块。所有清理物应安全输送至地面,严禁高处抛掷。9.按搭设的反程序进行拆除,即安全网→挡脚板→防护栏杆→搁栅→斜拉杆、连墙杆→大横杆→小横杆→立杆。10.不允许分立面拆除或上、下二步同时拆除(踏步式)。认真做到循环拆除、一步一清、一杆一清。11.所有连墙杆、斜拉杆、隔排措施、登高措施必须随脚手架步层拆除同步进行下降。不准先行拆除。12.所有杆件与扣件,在拆除时应分离,不允许杆件上附着扣件输送地面,或两杆同时拆下输送地面。13.所有脚手板拆除,应自外向里竖立、搬运,防止自里向外翻起后,脚手板垃圾物件直接从高处坠落伤人。14.脚手架内须使用电焊气割工艺时,应当严格根据国家特别工种的要求和消防规定执行。必须要有防火措施和专人看守,配备料斗(桶),防止火星和切割物溅落。严禁无证动用焊割工具。15.当日完工后,应认真检查岗位周围的情况,假如发现留有隐患的部位,应当及时进行修复或继续完成至一个程序,一个部位的结束,方可撤离岗位。16.输送至地面的所有杆件、扣件等物体,应按类堆放整理。及时运出现场。17.上架作业人员应有防滑措施,上班期间禁止喝酒、禁止带病作业。18.现场补充内容:(1)总施工长在拆除脚手架前要做好脚手架拆除计划书,明确拆除时间和投入劳动力的大小、计划进度安排,明确施工员的工作任务,中庭或首层各出入口的警界专人监护安排,机电班组工作安排,以确保安全和质量,顺利拆除脚手架。(2)根据计划书的拆除时间,提前做好相关资料及做好拆除脚手架的申请告知书,呈交安监部门告知。(3)拆除脚手架前,相关的管理人员要分别向参加脚手架拆除的施工班组几及机电班组召开工作交底会。(4)相关管理人员及各施工人...
