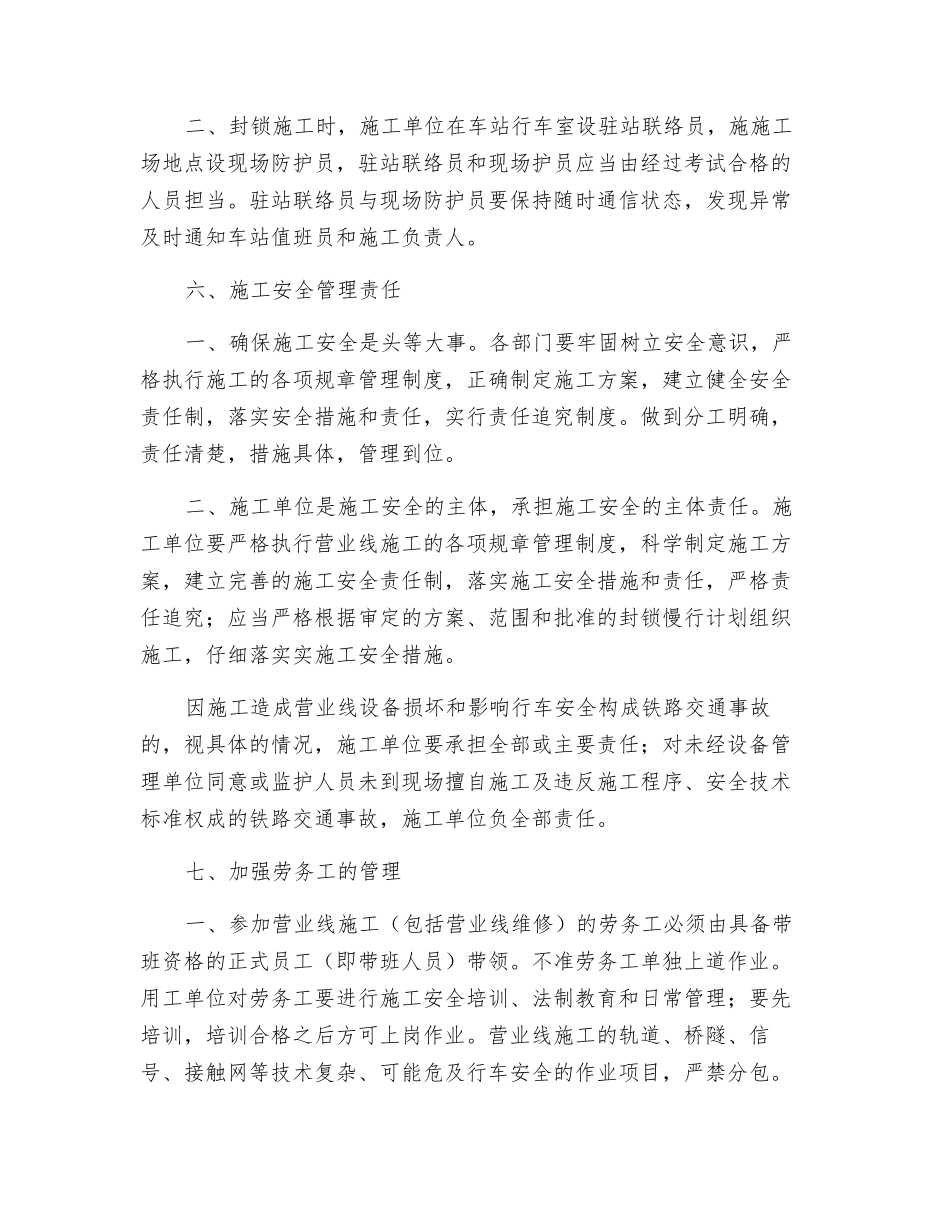

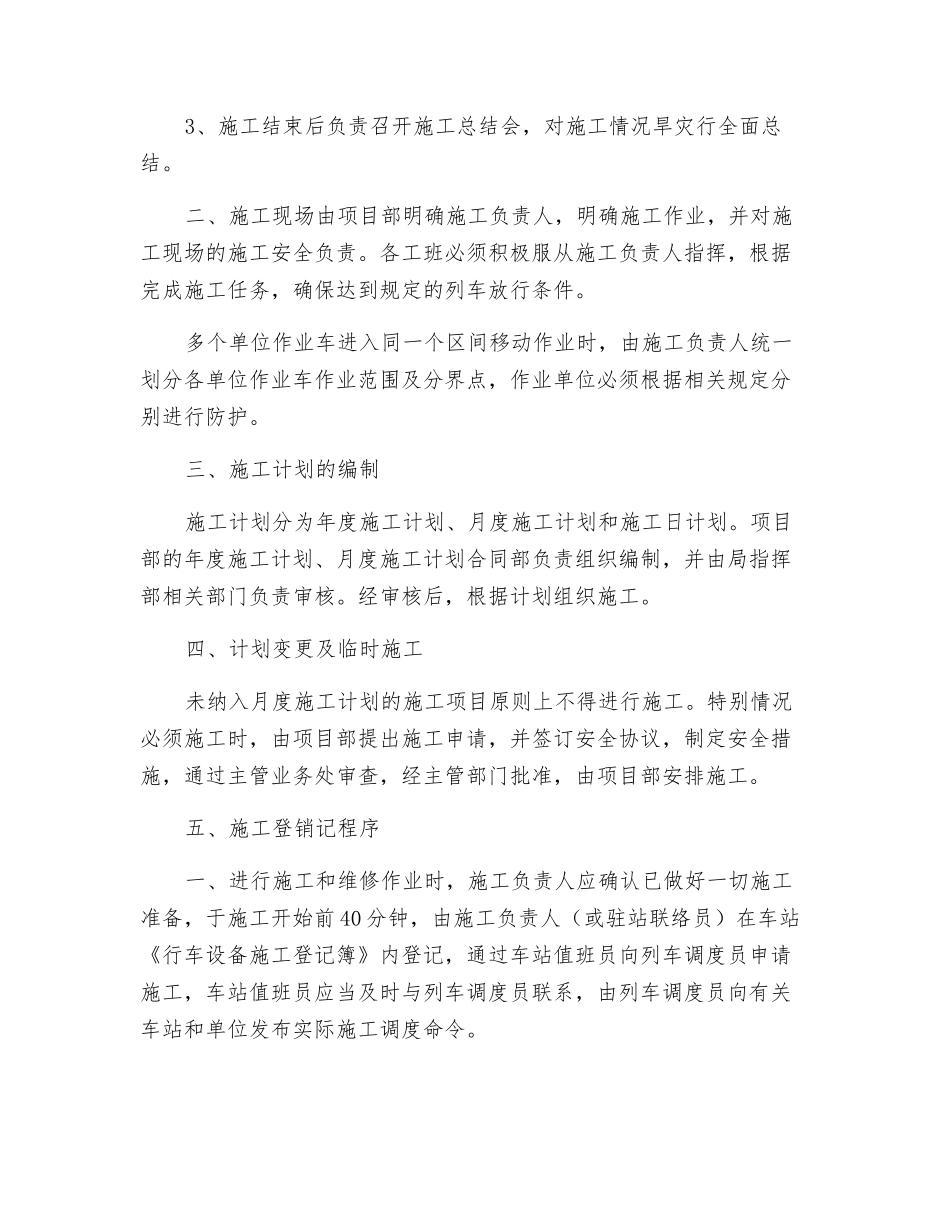

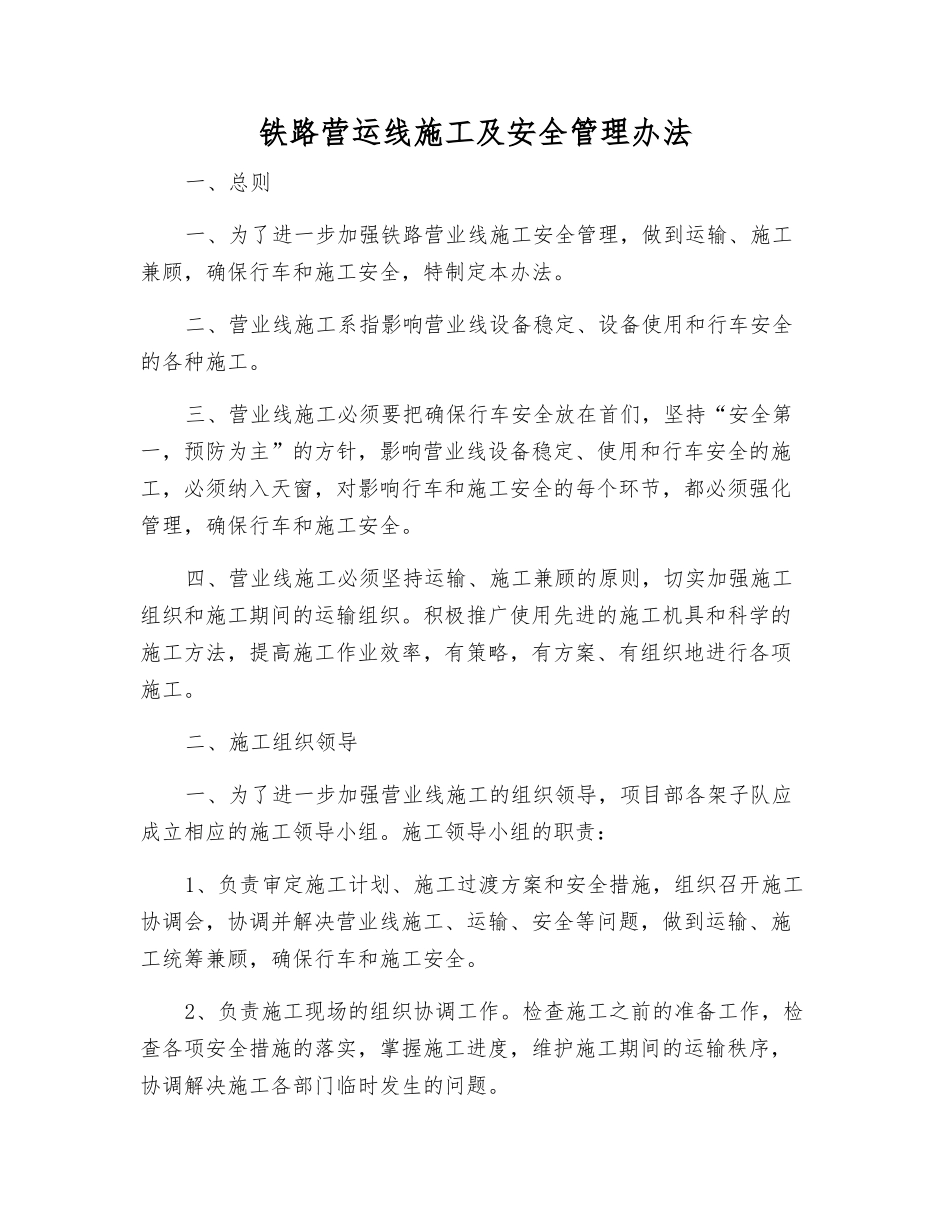

铁路营运线施工及安全管理办法一、总则一、为了进一步加强铁路营业线施工安全管理,做到运输、施工兼顾,确保行车和施工安全,特制定本办法。二、营业线施工系指影响营业线设备稳定、设备使用和行车安全的各种施工。三、营业线施工必须要把确保行车安全放在首们,坚持“安全第一,预防为主”的方针,影响营业线设备稳定、使用和行车安全的施工,必须纳入天窗,对影响行车和施工安全的每个环节,都必须强化管理,确保行车和施工安全。四、营业线施工必须坚持运输、施工兼顾的原则,切实加强施工组织和施工期间的运输组织。积极推广使用先进的施工机具和科学的施工方法,提高施工作业效率,有策略,有方案、有组织地进行各项施工。二、施工组织领导一、为了进一步加强营业线施工的组织领导,项目部各架子队应成立相应的施工领导小组。施工领导小组的职责:1、负责审定施工计划、施工过渡方案和安全措施,组织召开施工协调会,协调并解决营业线施工、运输、安全等问题,做到运输、施工统筹兼顾,确保行车和施工安全。2、负责施工现场的组织协调工作。检查施工之前的准备工作,检查各项安全措施的落实,掌握施工进度,维护施工期间的运输秩序,协调解决施工各部门临时发生的问题。3、施工结束后负责召开施工总结会,对施工情况旱灾行全面总结。二、施工现场由项目部明确施工负责人,明确施工作业,并对施工现场的施工安全负责。各工班必须积极服从施工负责人指挥,根据完成施工任务,确保达到规定的列车放行条件。多个单位作业车进入同一个区间移动作业时,由施工负责人统一划分各单位作业车作业范围及分界点,作业单位必须根据相关规定分别进行防护。三、施工计划的编制施工计划分为年度施工计划、月度施工计划和施工日计划。项目部的年度施工计划、月度施工计划合同部负责组织编制,并由局指挥部相关部门负责审核。经审核后,根据计划组织施工。四、计划变更及临时施工未纳入月度施工计划的施工项目原则上不得进行施工。特别情况必须施工时,由项目部提出施工申请,并签订安全协议,制定安全措施,通过主管业务处审查,经主管部门批准,由项目部安排施工。五、施工登销记程序一、进行施工和维修作业时,施工负责人应确认已做好一切施工准备,于施工开始前 40 分钟,由施工负责人(或驻站联络员)在车站《行车设备施工登记簿》内登记,通过车站值班员向列车调度员申请施工,车站值班员应当及时与列车调度员联系,由列车调度员向有关车站和单位发布实...
