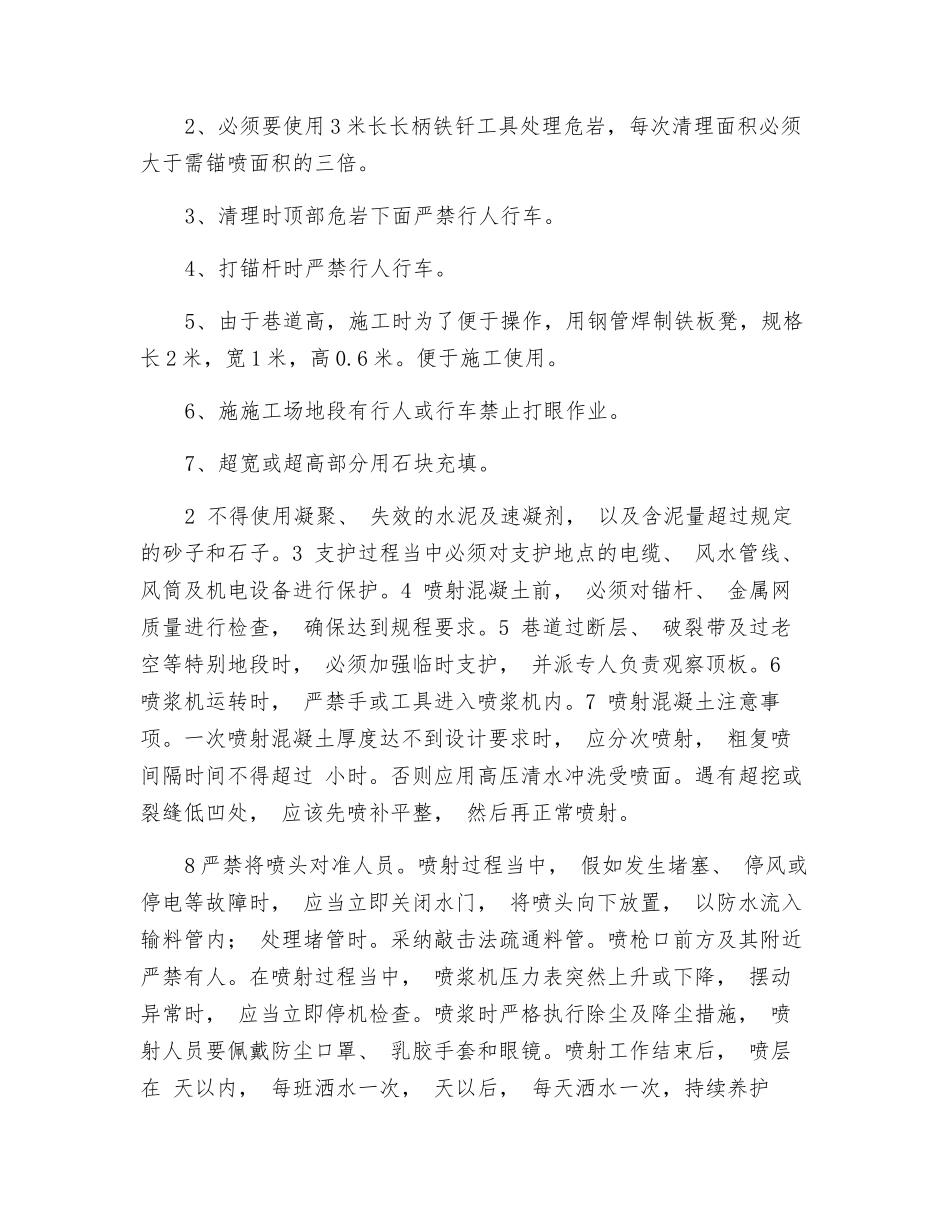

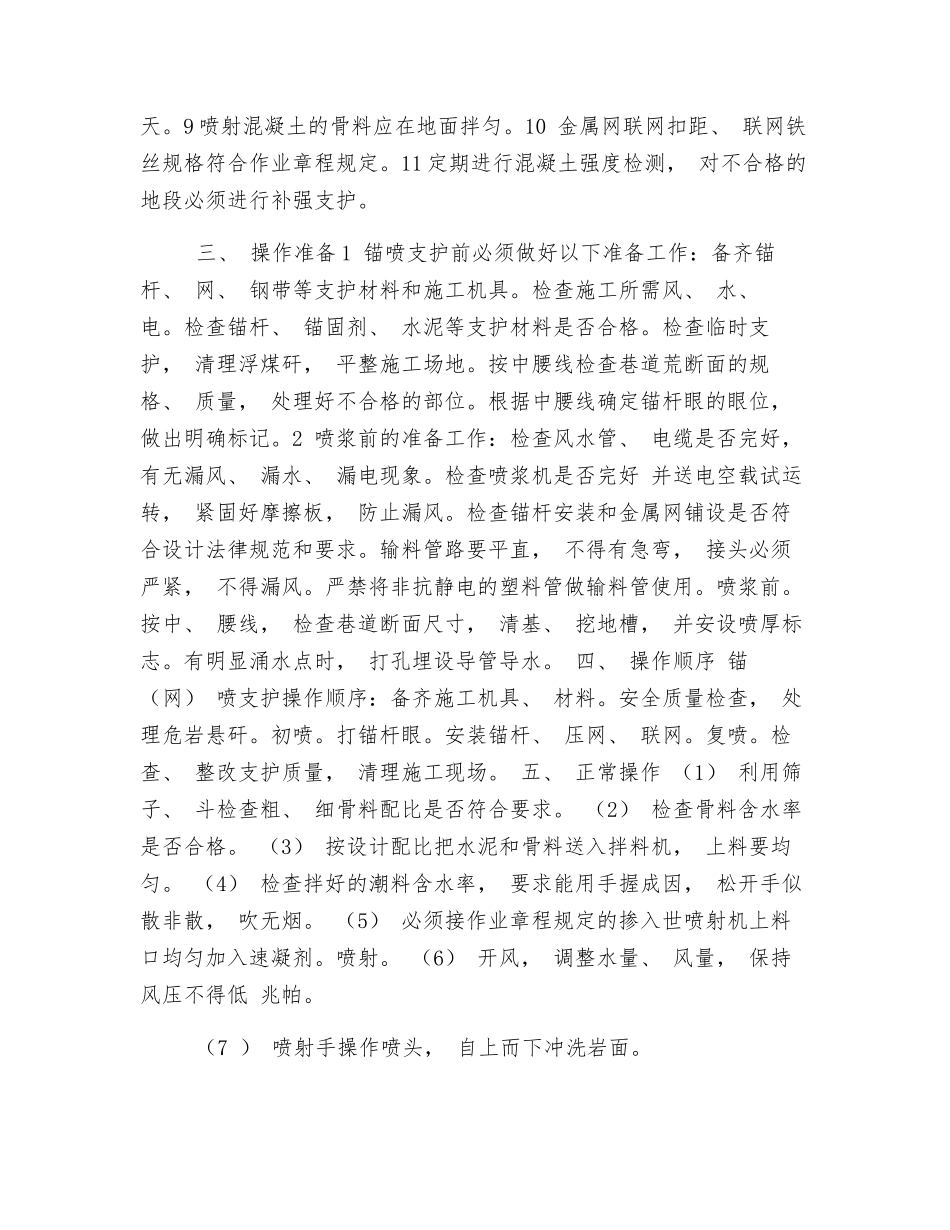

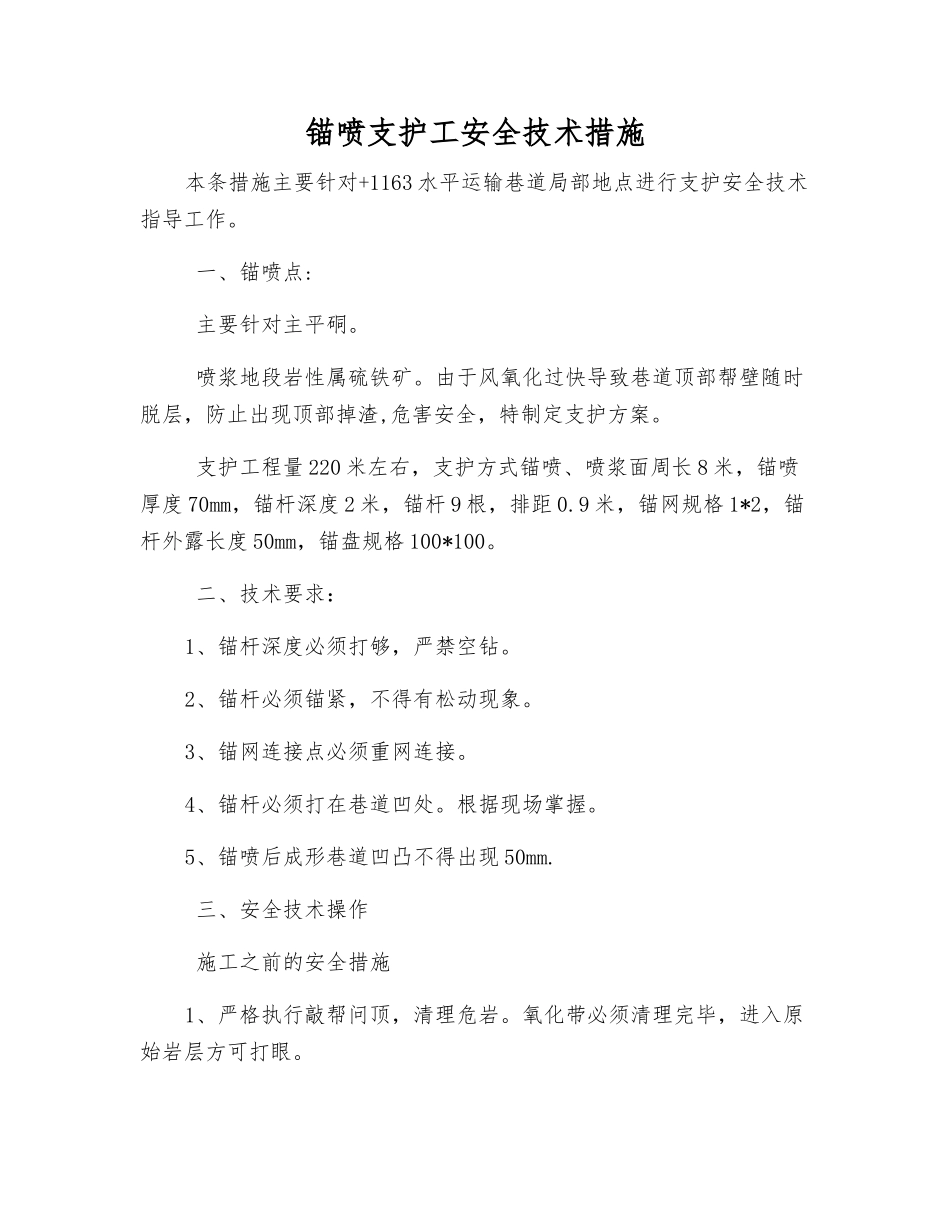

锚喷支护工安全技术措施本条措施主要针对+1163 水平运输巷道局部地点进行支护安全技术指导工作。 一、锚喷点: 主要针对主平硐。 喷浆地段岩性属硫铁矿。由于风氧化过快导致巷道顶部帮壁随时脱层,防止出现顶部掉渣,危害安全,特制定支护方案。 支护工程量 220 米左右,支护方式锚喷、喷浆面周长 8 米,锚喷厚度 70mm,锚杆深度 2 米,锚杆 9 根,排距 0.9 米,锚网规格 1*2,锚杆外露长度 50mm,锚盘规格 100*100。 二、技术要求:1、锚杆深度必须打够,严禁空钻。2、锚杆必须锚紧,不得有松动现象。3、锚网连接点必须重网连接。4、锚杆必须打在巷道凹处。根据现场掌握。5、锚喷后成形巷道凹凸不得出现 50mm. 三、安全技术操作 施工之前的安全措施1、严格执行敲帮问顶,清理危岩。氧化带必须清理完毕,进入原始岩层方可打眼。2、必须要使用 3 米长长柄铁钎工具处理危岩,每次清理面积必须大于需锚喷面积的三倍。3、清理时顶部危岩下面严禁行人行车。4、打锚杆时严禁行人行车。5、由于巷道高,施工时为了便于操作,用钢管焊制铁板凳,规格长 2 米,宽 1 米,高 0.6 米。便于施工使用。6、施施工场地段有行人或行车禁止打眼作业。7、超宽或超高部分用石块充填。2 不得使用凝聚、 失效的水泥及速凝剂, 以及含泥量超过规定的砂子和石子。3 支护过程当中必须对支护地点的电缆、 风水管线、 风筒及机电设备进行保护。4 喷射混凝土前, 必须对锚杆、 金属网质量进行检查, 确保达到规程要求。5 巷道过断层、 破裂带及过老空等特别地段时, 必须加强临时支护, 并派专人负责观察顶板。6 喷浆机运转时, 严禁手或工具进入喷浆机内。7 喷射混凝土注意事项。一次喷射混凝土厚度达不到设计要求时, 应分次喷射, 粗复喷间隔时间不得超过 小时。否则应用高压清水冲洗受喷面。遇有超挖或裂缝低凹处, 应该先喷补平整, 然后再正常喷射。8 严禁将喷头对准人员。喷射过程当中, 假如发生堵塞、 停风或停电等故障时, 应当立即关闭水门, 将喷头向下放置, 以防水流入输料管内; 处理堵管时。采纳敲击法疏通料管。喷枪口前方及其附近严禁有人。在喷射过程当中, 喷浆机压力表突然上升或下降, 摆动异常时, 应当立即停机检查。喷浆时严格执行除尘及降尘措施, 喷射人员要佩戴防尘口罩、 乳胶手套和眼镜。喷射工作结束后, 喷层在 天以内, 每班洒水一次, 天以后, 每天洒水一次,持续养护...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

锚喷支护工安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
