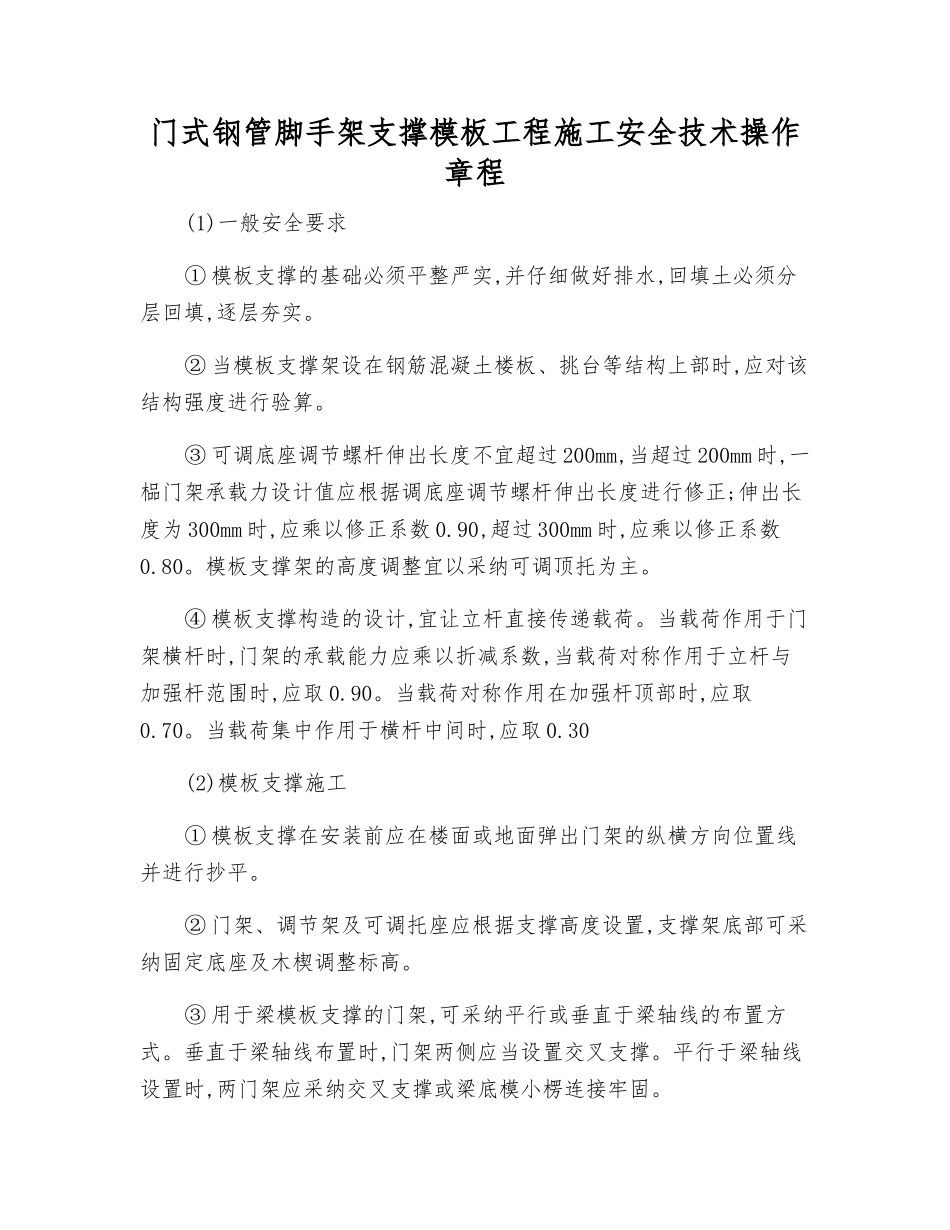

门式钢管脚手架支撑模板工程施工安全技术操作章程(1)一般安全要求① 模板支撑的基础必须平整严实,并仔细做好排水,回填土必须分层回填,逐层夯实
② 当模板支撑架设在钢筋混凝土楼板、挑台等结构上部时,应对该结构强度进行验算
③ 可调底座调节螺杆伸出长度不宜超过 200mm,当超过 200mm 时,一榀门架承载力设计值应根据调底座调节螺杆伸出长度进行修正;伸出长度为 300mm 时,应乘以修正系数 0
90,超过 300mm 时,应乘以修正系数0
模板支撑架的高度调整宜以采纳可调顶托为主
④ 模板支撑构造的设计,宜让立杆直接传递载荷
当载荷作用于门架横杆时,门架的承载能力应乘以折减系数,当载荷对称作用于立杆与加强杆范围时,应取 0
当载荷对称作用在加强杆顶部时,应取0
当载荷集中作用于横杆中间时,应取 0
30(2)模板支撑施工① 模板支撑在安装前应在楼面或地面弹出门架的纵横方向位置线并进行抄平
② 门架、调节架及可调托座应根据支撑高度设置,支撑架底部可采纳固定底座及木楔调整标高
③ 用于梁模板支撑的门架,可采纳平行或垂直于梁轴线的布置方式
垂直于梁轴线布置时,门架两侧应当设置交叉支撑
平行于梁轴线设置时,两门架应采纳交叉支撑或梁底模小楞连接牢固

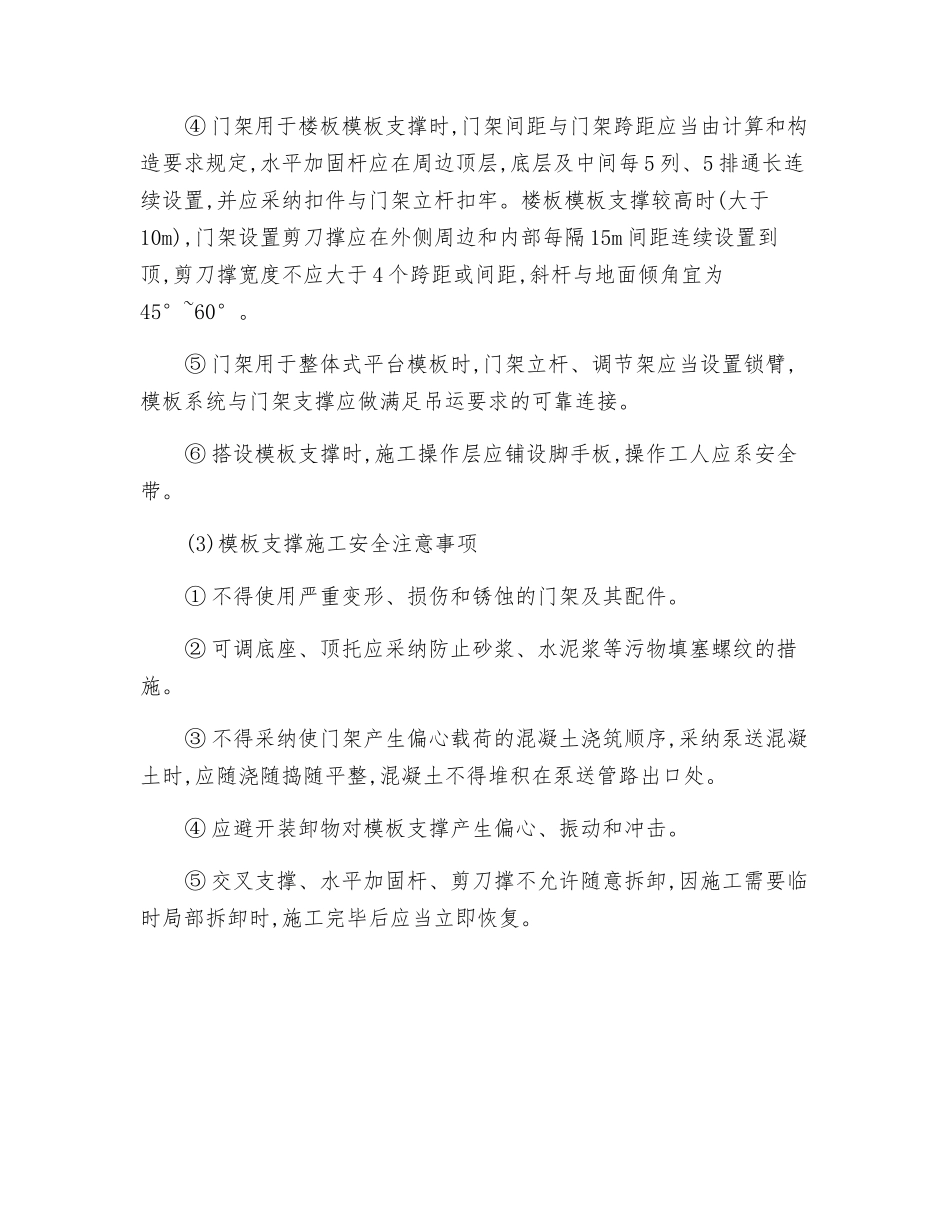

④ 门架用于楼板模板支撑时,门架间距与门架跨距应当由计算和构造要求规定,水平加固杆应在周边顶层,底层及中间每 5 列、5 排通长连续设置,并应采纳扣件与门架立杆扣牢
楼板模板支撑较高时(大于10m),门架设置剪刀撑应在外侧周边和内部每隔 15m 间距连续设置到顶,剪刀撑宽度不应大于 4 个跨距或间距,斜杆与地面倾角宜为45°~60°
⑤ 门架用于整体式平台模板时,门架立杆、调节架应当设置锁臂,模板系统与门架支撑应做满足吊运要求的可靠连接
⑥ 搭设模板支撑时,施工操作层应铺设脚手板,操作工人应系安全带
(3)模板支撑施工
