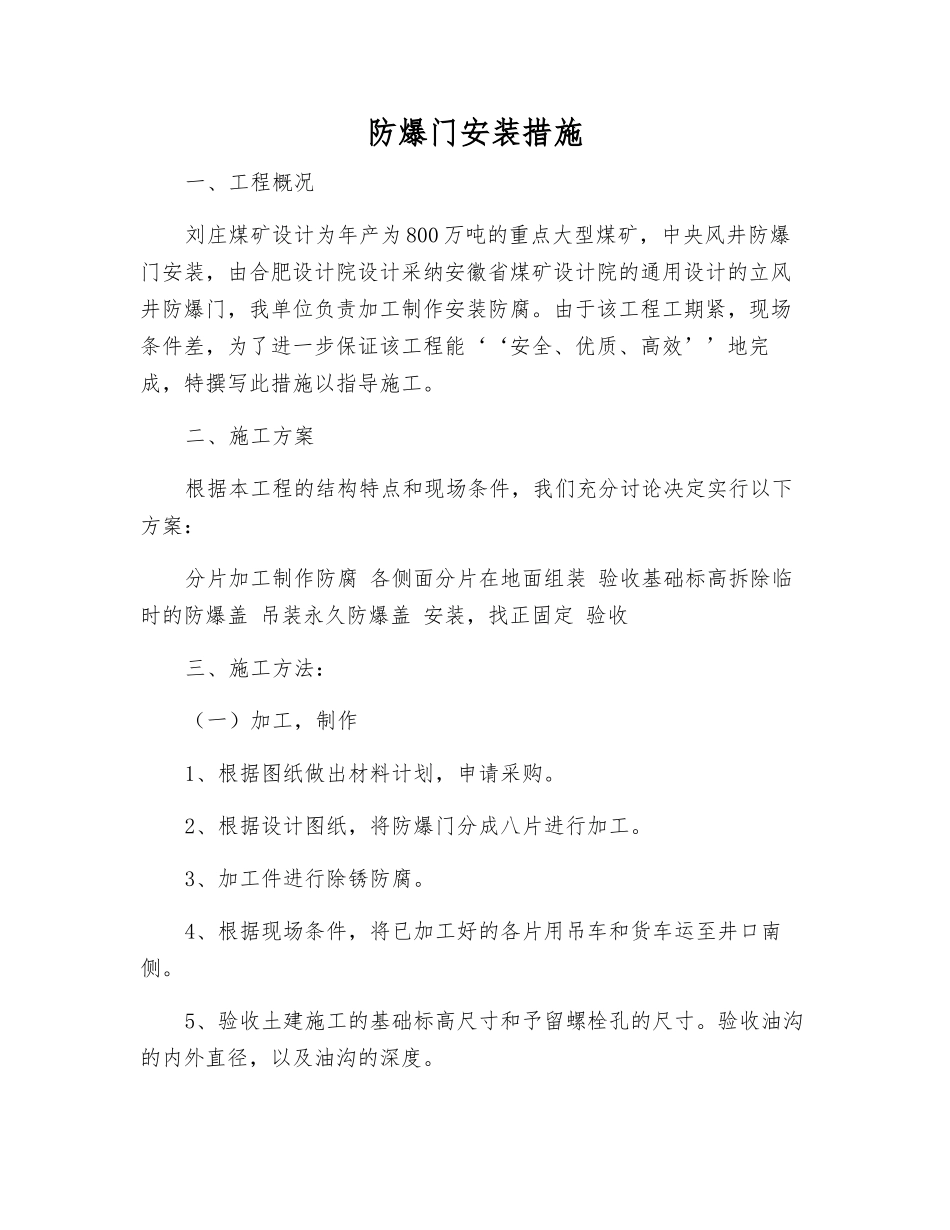

防爆门安装措施一、工程概况刘庄煤矿设计为年产为 800 万吨的重点大型煤矿,中央风井防爆门安装,由合肥设计院设计采纳安徽省煤矿设计院的通用设计的立风井防爆门,我单位负责加工制作安装防腐
由于该工程工期紧,现场条件差,为了进一步保证该工程能‘‘安全、优质、高效’’地完成,特撰写此措施以指导施工
二、施工方案根据本工程的结构特点和现场条件,我们充分讨论决定实行以下方案:分片加工制作防腐 各侧面分片在地面组装 验收基础标高拆除临时的防爆盖 吊装永久防爆盖 安装,找正固定 验收三、施工方法:(一)加工,制作1、根据图纸做出材料计划,申请采购
2、根据设计图纸,将防爆门分成八片进行加工
3、加工件进行除锈防腐

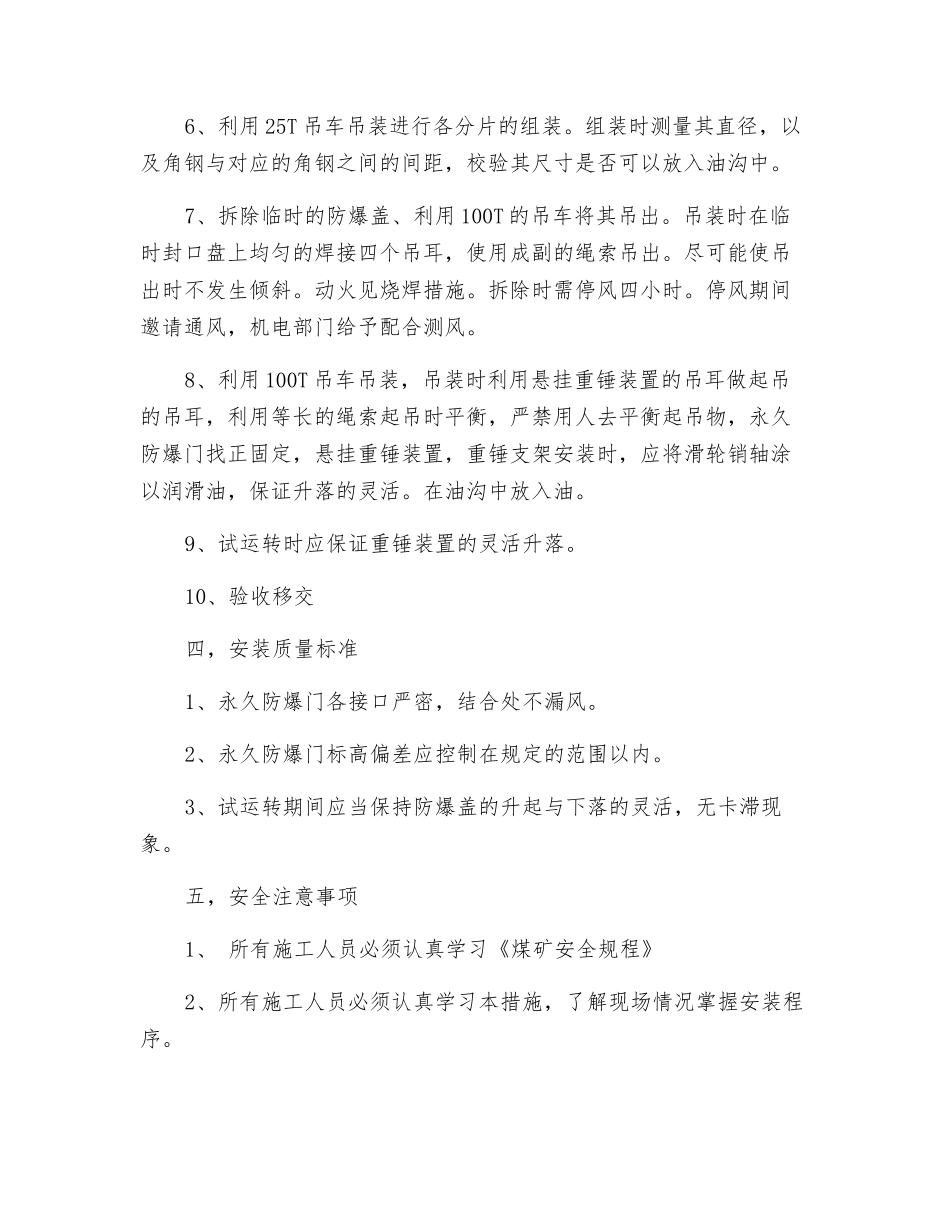

4、根据现场条件,将已加工好的各片用吊车和货车运至井口南侧
5、验收土建施工的基础标高尺寸和予留螺栓孔的尺寸
验收油沟的内外直径,以及油沟的深度
6、利用 25T 吊车吊装进行各分片的组装
组装时测量其直径,以及角钢与对应的角钢之间的间距,校验其尺寸是否可以放入油沟中
7、拆除临时的防爆盖、利用 100T 的吊车将其吊出
吊装时在临时封口盘上均匀的焊接四个吊耳,使用成副的绳索吊出
尽可能使吊出时不发生倾斜
动火见烧焊措施
拆除时需停风四小时
停风期间邀请通风,机电部门给予配合测风
8、利用 100T 吊车吊装,吊装时利用悬挂重锤装置的吊耳做起吊的吊耳,利用等长的绳索起吊时平衡,严禁用人去平衡起吊物,永久防爆门找正固定,悬挂重锤装置,重锤支架安装时,应将滑轮销轴涂以润滑油,保证升落的灵活
在油沟中放入油
9、试运转时应保证重锤装置的灵活升落
10、验收移交四,安装质量标准1、永久防爆门各接口严密,结合处不漏风
2、永久防爆门标高偏差应控制在规定的范围以内
3、试运转期间应当保持防爆盖的升起与下落的灵活,无卡滞现象

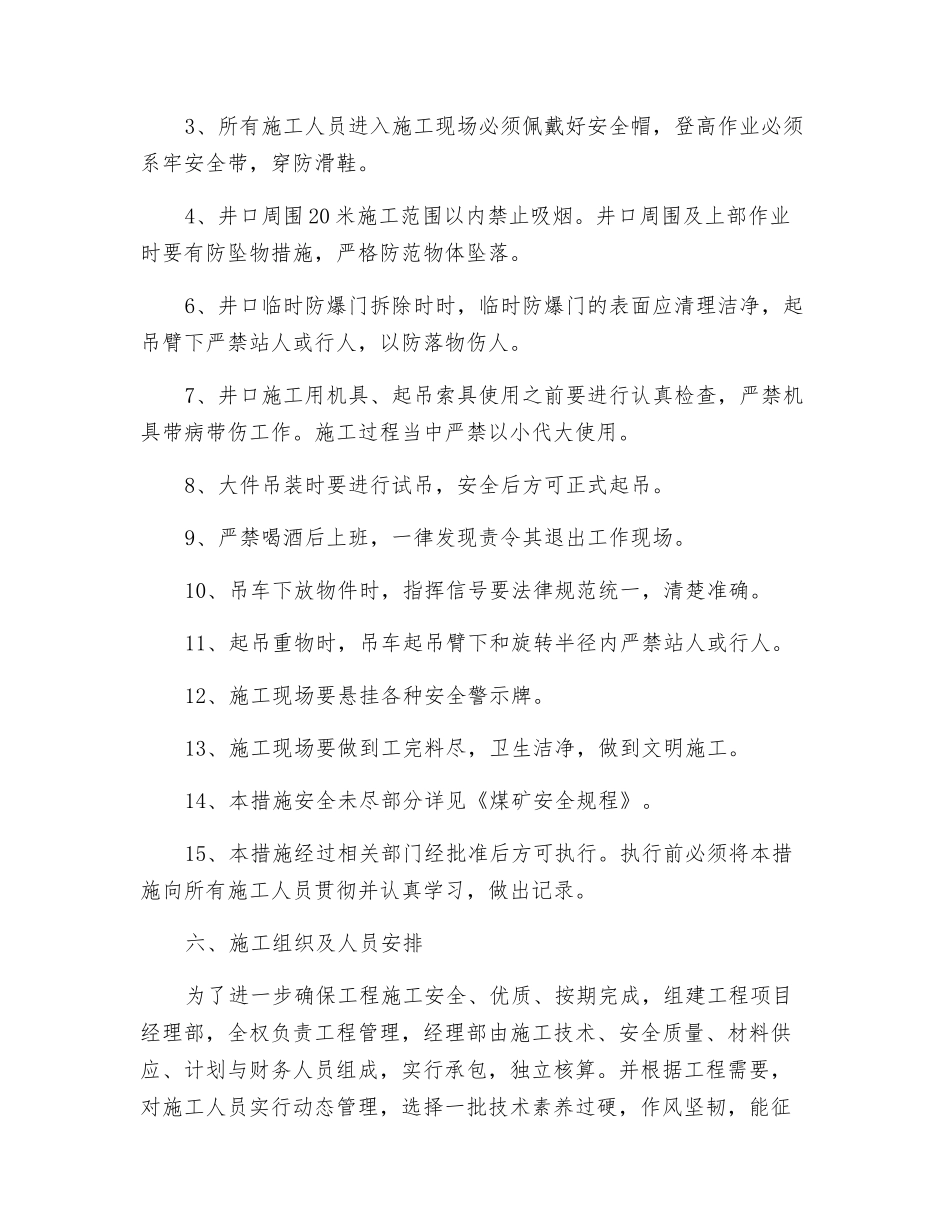

五,安全注意事项1、 所有施工人员必须认真学习《煤矿安全规程》2、
