防腐安全技术措施一、施工项目:八选部分皮带桁架下部及腐蚀较严重位置钢结构防腐 此次施工暂对以下部位施工:1、戊组 8301#皮带桁架内部钢结构,桁架下部钢结构;2、戊组 8701#、8702#皮带桁架下部钢结构;3、762#皮带栈桥桁架下部钢结构;4、702#皮带栈桥桁架下部钢结构;5、771#中煤装车皮带桁架下部钢结构;6、精煤仓下 12 个仓口闸板钢结构;7、戊组中煤仓上钢结构,仓下闸板、操作平台钢结构;8、己组中煤仓下闸板、操作平台钢结构;9、矸石仓下仓下闸板、操作平台钢结构; 二、钢结构防腐施工方案:1、对以下部位需要采纳脚手架、吊篮相结合进行施工:a:戊组8301#皮带桁架内部钢结构,桁架下部钢结构;b:戊组 8701#、8702#皮带桁架下部钢结构;c:762#皮带栈桥桁架下部钢结构;d:702#皮带栈桥桁架下部钢结构;e:771#中煤装车皮带桁架下部钢结构;2、部位以下采纳无高空悬挂作业施工;精煤仓下 12 个仓口闸板钢结构;戊组中煤仓上钢结构,仓下闸板、操作平台钢结构;己组中煤仓下闸板、操作平台钢结构;矸石仓下仓下闸板、操作平台钢结构;3、严格根据防腐法律规范进行手工除锈(除去浮锈、浮漆、浮尘),刷两遍底漆,两遍面漆

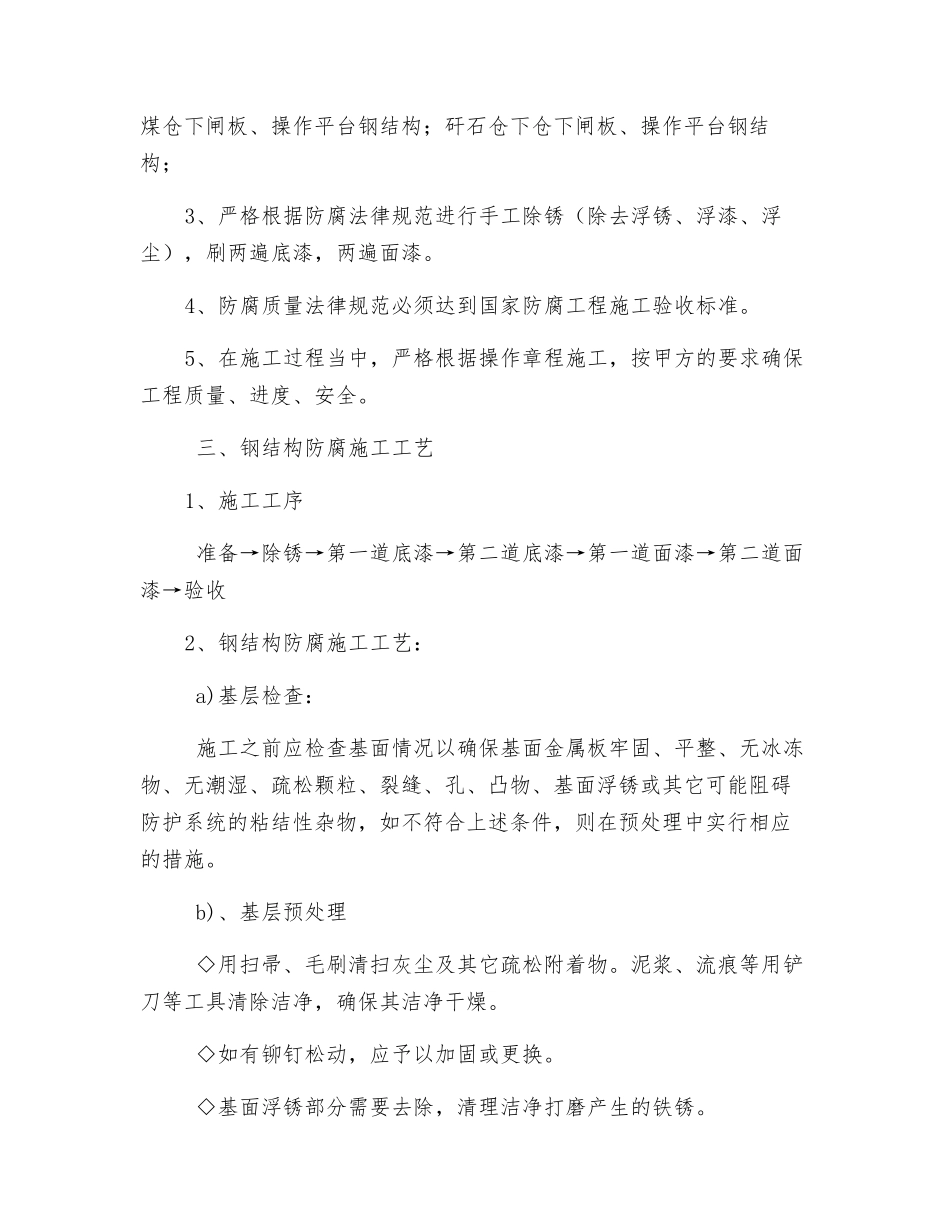

4、防腐质量法律规范必须达到国家防腐工程施工验收标准
5、在施工过程当中,严格根据操作章程施工,按甲方的要求确保工程质量、进度、安全
三、钢结构防腐施工工艺1、施工工序 准备→除锈→第一道底漆→第二道底漆→第一道面漆→第二道面漆→验收2、钢结构防腐施工工艺: a)基层检查: 施工之前应检查基面情况以确保基面金属板牢固、平整、无冰冻物、无潮湿、疏松颗粒、裂缝、孔、凸物、基面浮锈或其它可能阻碍防护系统的粘结性杂物,如不符合上述条件,则在预处理中实行相应的措施
b)、基层预处理 ◇用扫帚、毛刷清扫灰尘及其它疏松附着物
泥浆、流痕等用铲刀等工具清除
