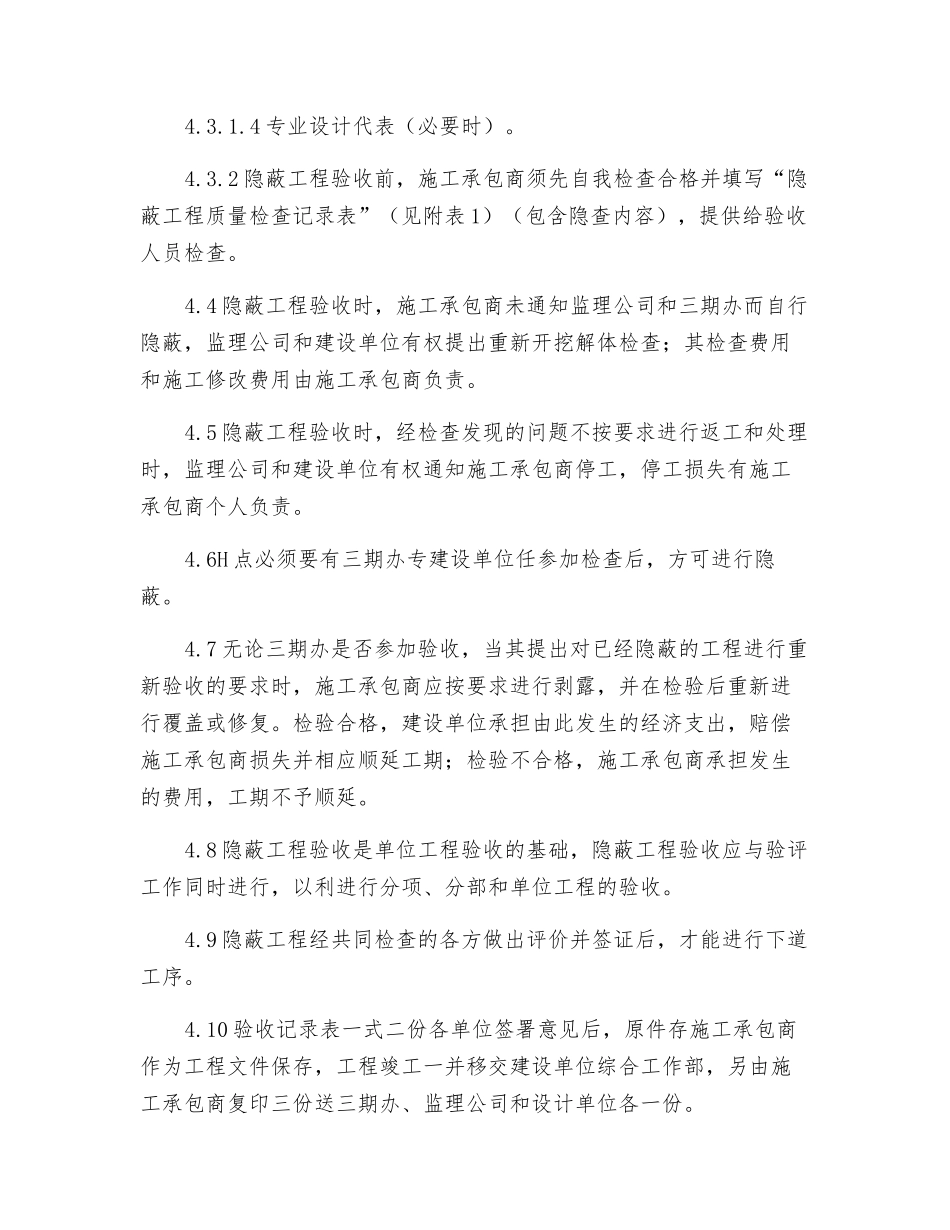

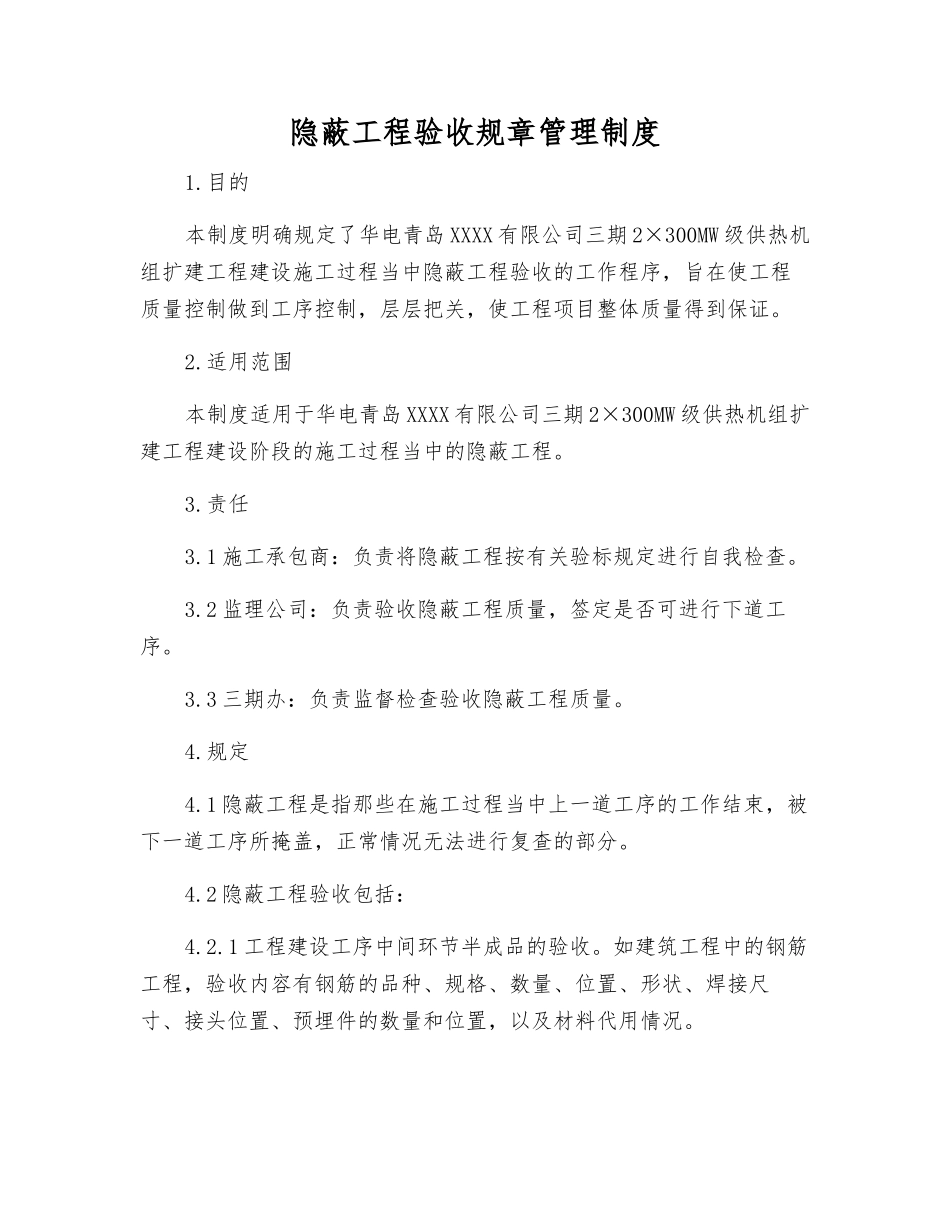

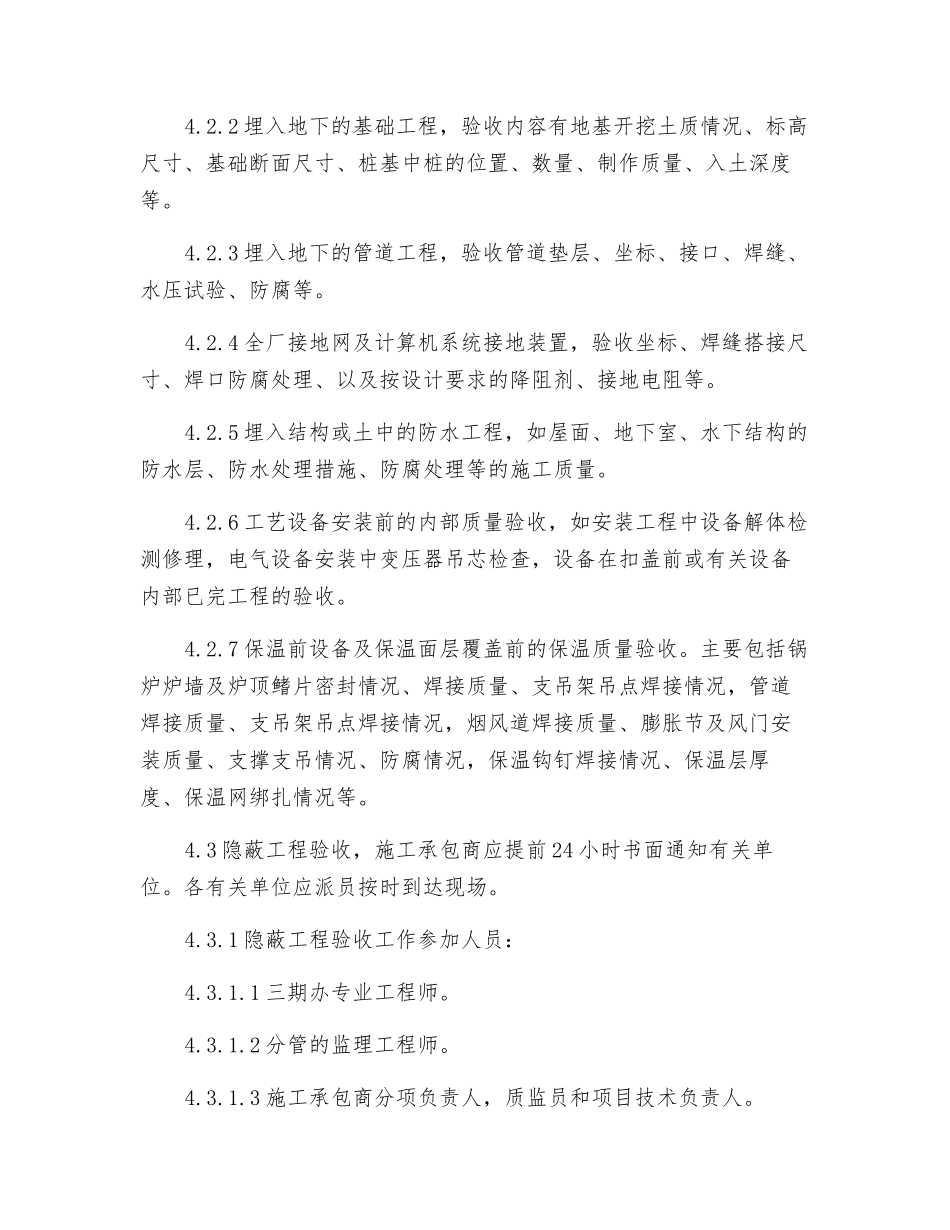

隐蔽工程验收规章管理制度1.目的本制度明确规定了华电青岛 XXXX 有限公司三期 2×300MW 级供热机组扩建工程建设施工过程当中隐蔽工程验收的工作程序,旨在使工程质量控制做到工序控制,层层把关,使工程项目整体质量得到保证。2.适用范围本制度适用于华电青岛 XXXX 有限公司三期 2×300MW 级供热机组扩建工程建设阶段的施工过程当中的隐蔽工程。3.责任3.1 施工承包商:负责将隐蔽工程按有关验标规定进行自我检查。3.2 监理公司:负责验收隐蔽工程质量,签定是否可进行下道工序。3.3 三期办:负责监督检查验收隐蔽工程质量。4.规定4.1 隐蔽工程是指那些在施工过程当中上一道工序的工作结束,被下一道工序所掩盖,正常情况无法进行复查的部分。4.2 隐蔽工程验收包括:4.2.1 工程建设工序中间环节半成品的验收。如建筑工程中的钢筋工程,验收内容有钢筋的品种、规格、数量、位置、形状、焊接尺寸、接头位置、预埋件的数量和位置,以及材料代用情况。4.2.2 埋入地下的基础工程,验收内容有地基开挖土质情况、标高尺寸、基础断面尺寸、桩基中桩的位置、数量、制作质量、入土深度等。4.2.3 埋入地下的管道工程,验收管道垫层、坐标、接口、焊缝、水压试验、防腐等。4.2.4 全厂接地网及计算机系统接地装置,验收坐标、焊缝搭接尺寸、焊口防腐处理、以及按设计要求的降阻剂、接地电阻等。4.2.5 埋入结构或土中的防水工程,如屋面、地下室、水下结构的防水层、防水处理措施、防腐处理等的施工质量。4.2.6 工艺设备安装前的内部质量验收,如安装工程中设备解体检测修理,电气设备安装中变压器吊芯检查,设备在扣盖前或有关设备内部已完工程的验收。4.2.7 保温前设备及保温面层覆盖前的保温质量验收。主要包括锅炉炉墙及炉顶鳍片密封情况、焊接质量、支吊架吊点焊接情况,管道焊接质量、支吊架吊点焊接情况,烟风道焊接质量、膨胀节及风门安装质量、支撑支吊情况、防腐情况,保温钩钉焊接情况、保温层厚度、保温网绑扎情况等。4.3 隐蔽工程验收,施工承包商应提前 24 小时书面通知有关单位。各有关单位应派员按时到达现场。4.3.1 隐蔽工程验收工作参加人员:4.3.1.1 三期办专业工程师。4.3.1.2 分管的监理工程师。4.3.1.3 施工承包商分项负责人,质监员和项目技术负责人。4.3.1.4 专业设计代表(必要时)。4.3.2 隐蔽工程验收前,施工承包商须先自我检查合格并填写“隐蔽工程质量检查记录表”(见附表 1)(包含隐查内容),提...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

隐蔽工程验收工作制度

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
