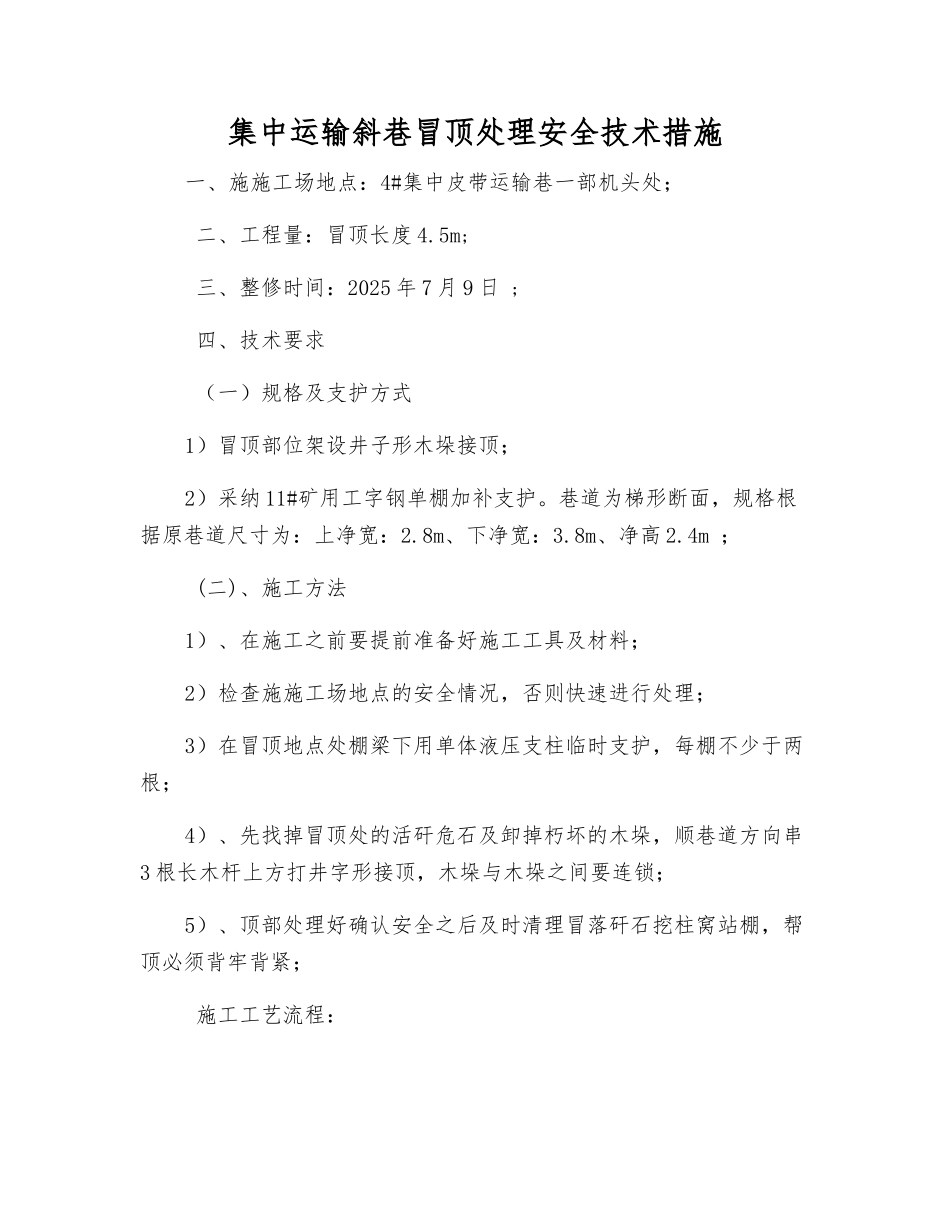

集中运输斜巷冒顶处理安全技术措施一、施施工场地点:4#集中皮带运输巷一部机头处; 二、工程量:冒顶长度 4
5m; 三、整修时间:2025 年 7 月 9 日 ; 四、技术要求 (一)规格及支护方式1)冒顶部位架设井子形木垛接顶;2)采纳 11#矿用工字钢单棚加补支护
巷道为梯形断面,规格根据原巷道尺寸为:上净宽:2
8m、下净宽:3
8m、净高 2
4m ; (二)、施工方法1)、在施工之前要提前准备好施工工具及材料;2)检查施施工场地点的安全情况,否则快速进行处理;3)在冒顶地点处棚梁下用单体液压支柱临时支护,每棚不少于两根;4)、先找掉冒顶处的活矸危石及卸掉朽坏的木垛,顺巷道方向串3 根长木杆上方打井字形接顶,木垛与木垛之间要连锁;5)、顶部处理好确认安全之后及时清理冒落矸石挖柱窝站棚,帮顶必须背牢背紧; 施工工艺流程: 施工准备→排查及处理隐患→保护电器设备及电缆→加固老棚支架→处理顶部伞檐→拆朽坏木垛→架设木垛→矸石装运→拆帮挖柱窝→架棚→盘帮勾顶→清理卫生

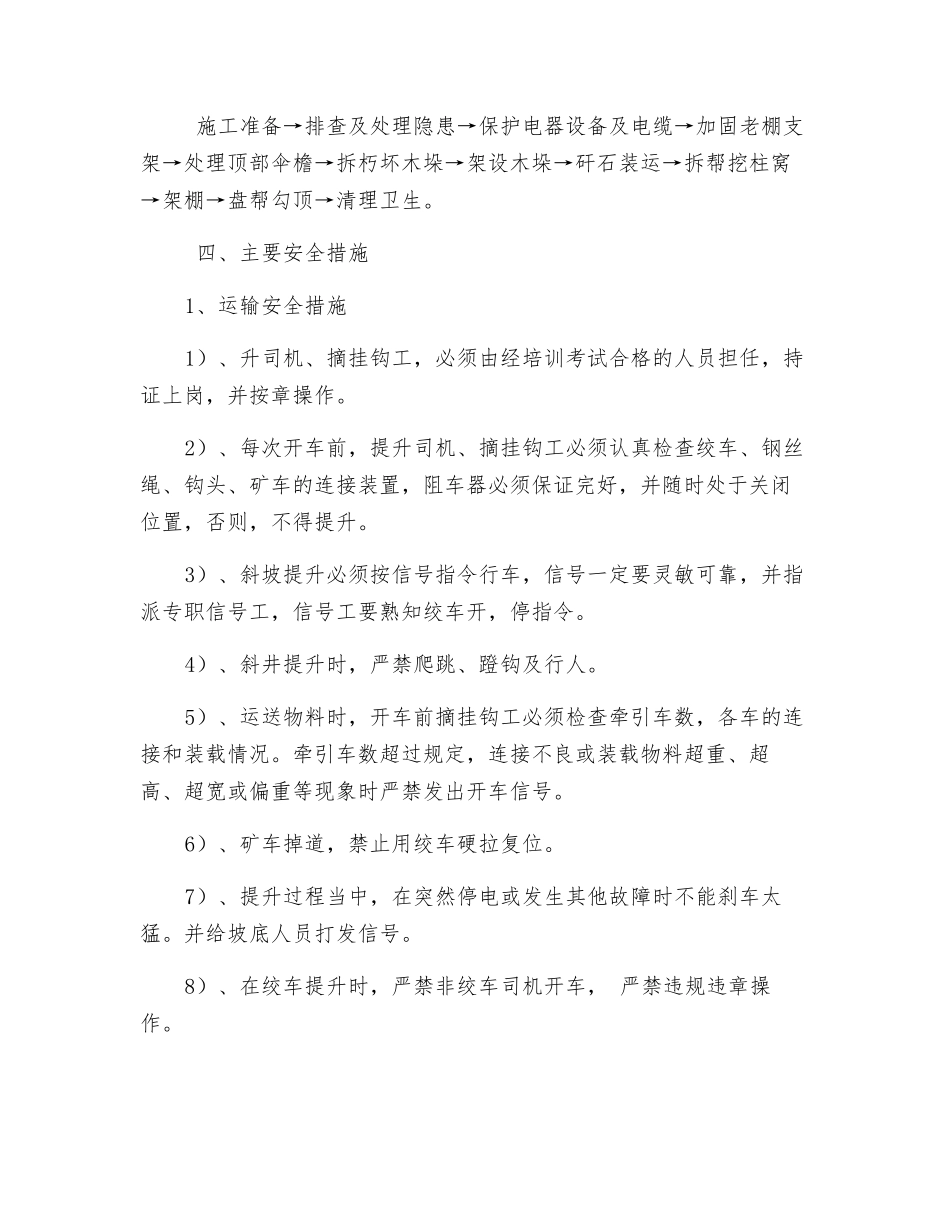

四、主要安全措施1、运输安全措施1)、升司机、摘挂钩工,必须由经培训考试合格的人员担任,持证上岗,并按章操作
2)、每次开车前,提升司机、摘挂钩工必须认真检查绞车、钢丝绳、钩头、矿车的连接装置,阻车器必须保证完好,并随时处于关闭位置,否则,不得提升
3)、斜坡提升必须按信号指令行车,信号一定要灵敏可靠,并指派专职信号工,信号工要熟知绞车开,停指令
4)、斜井提升时,严禁爬跳、蹬钩及行人
5)、运送物料时,开车前摘挂钩工必须检查牵引车数,各车的连接和装载情况
牵引车数超过规定,连接不良或装载物料超重、超高、超宽或偏重等现象时严禁发出开车信号
6)、矿车掉道,禁止用绞车硬拉复位
7)、提升过程当中,在突然停电或发生其他故障时不能刹车太猛
并给坡底人员打发信号
8)、在绞车提升时,严禁非绞车司机开车, 严禁违规违
