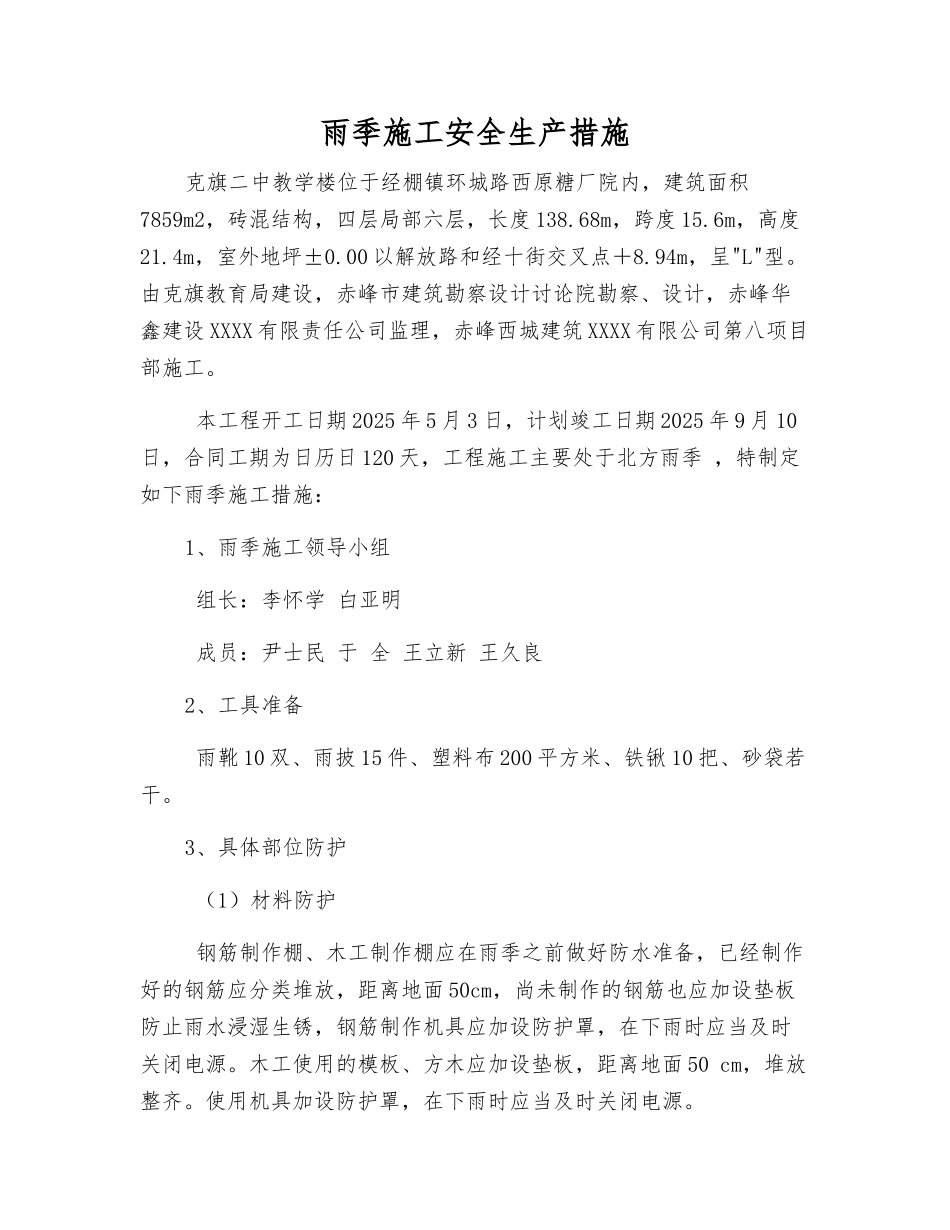

雨季施工安全生产措施克旗二中教学楼位于经棚镇环城路西原糖厂院内,建筑面积7859m2,砖混结构,四层局部六层,长度 138
68m,跨度 15
6m,高度21
4m,室外地坪±0
00 以解放路和经十街交叉点+8
94m,呈"L"型
由克旗教育局建设,赤峰市建筑勘察设计讨论院勘察、设计,赤峰华鑫建设 XXXX 有限责任公司监理,赤峰西城建筑 XXXX 有限公司第八项目部施工
本工程开工日期 2025 年 5 月 3 日,计划竣工日期 2025 年 9 月 10日,合同工期为日历日 120 天,工程施工主要处于北方雨季 ,特制定如下雨季施工措施:1、雨季施工领导小组 组长:李怀学 白亚明 成员:尹士民 于 全 王立新 王久良2、工具准备 雨靴 10 双、雨披 15 件、塑料布 200 平方米、铁锹 10 把、砂袋若干
3、具体部位防护 (1)材料防护 钢筋制作棚、木工制作棚应在雨季之前做好防水准备,已经制作好的钢筋应分类堆放,距离地面 50cm,尚未制作的钢筋也应加设垫板防止雨水浸湿生锈,钢筋制作机具应加设防护罩,在下雨时应当及时关闭电源
木工使用的模板、方木应加设垫板,距离地面 50 cm,堆放整齐
使用机具加设防护罩,在下雨时应当及时关闭电源

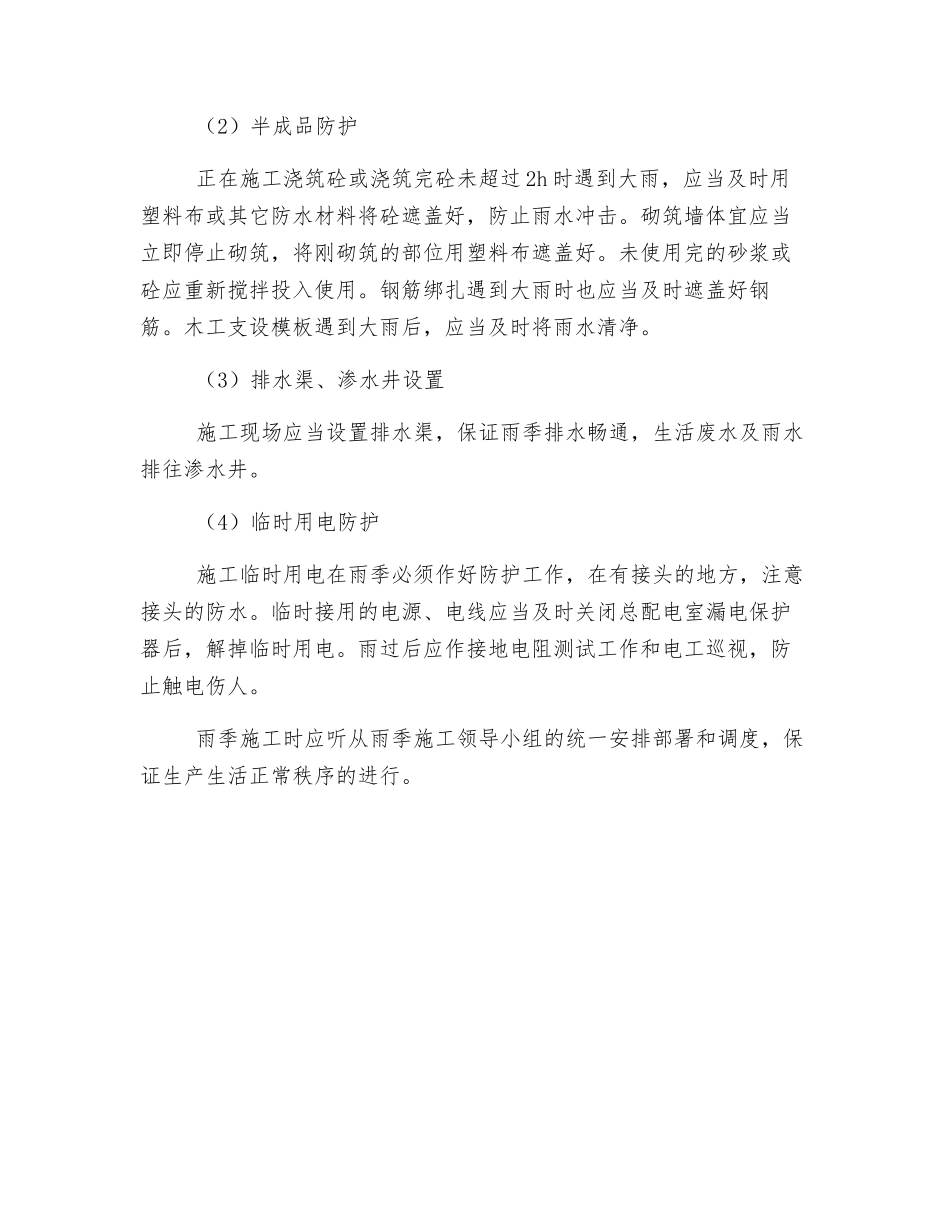

(2)半成品防护 正在施工浇筑砼或浇筑完砼未超过 2h 时遇到大雨,应当及时用塑料布或其它防水材料将砼遮盖好,防止雨水冲击
砌筑墙体宜应当立即停止砌筑,将刚砌筑的部位用塑料布遮盖好
未使用完的砂浆或砼应重新搅拌投入使用
钢筋绑扎遇到大雨时也应当及时遮盖好钢筋
木工支设模板遇到大雨后,应当及时将雨水清净
(3)排水渠、渗水井设置 施工现场应当设置排水渠,保证雨季排水畅通,生活废水及雨水排往渗水井
(4)临时用电防护 施工临时用电在雨季必须作好防护工作,在有接头的地方,注意接头的防水
临时接用的电源、电线应当及时关闭总配电室漏电
