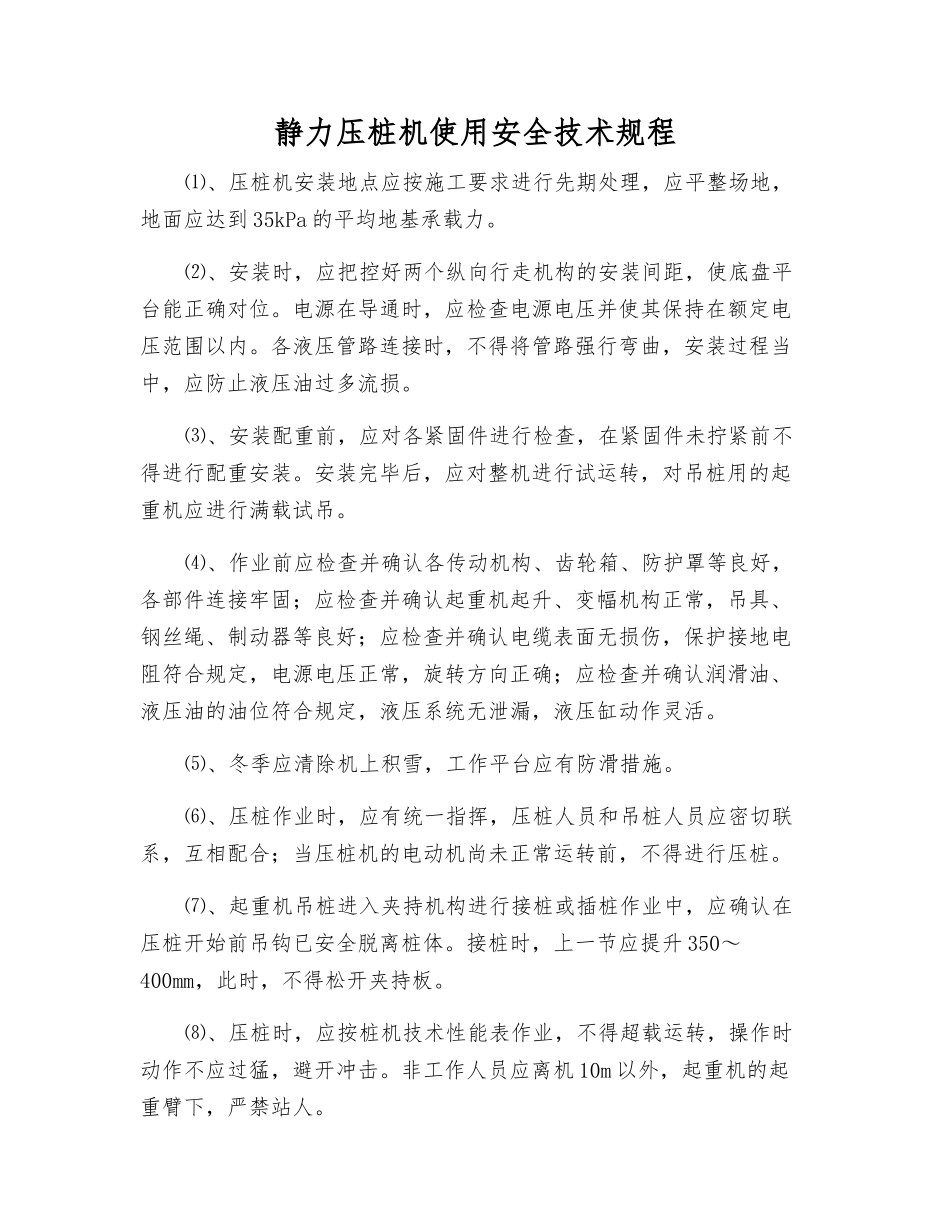

静力压桩机使用安全技术规程⑴、压桩机安装地点应按施工要求进行先期处理,应平整场地,地面应达到 35kPa 的平均地基承载力
⑵、安装时,应把控好两个纵向行走机构的安装间距,使底盘平台能正确对位
电源在导通时,应检查电源电压并使其保持在额定电压范围以内
各液压管路连接时,不得将管路强行弯曲,安装过程当中,应防止液压油过多流损
⑶、安装配重前,应对各紧固件进行检查,在紧固件未拧紧前不得进行配重安装
安装完毕后,应对整机进行试运转,对吊桩用的起重机应进行满载试吊
⑷、作业前应检查并确认各传动机构、齿轮箱、防护罩等良好,各部件连接牢固;应检查并确认起重机起升、变幅机构正常,吊具、钢丝绳、制动器等良好;应检查并确认电缆表面无损伤,保护接地电阻符合规定,电源电压正常,旋转方向正确;应检查并确认润滑油、液压油的油位符合规定,液压系统无泄漏,液压缸动作灵活
⑸、冬季应清除机上积雪,工作平台应有防滑措施
⑹、压桩作业时,应有统一指挥,压桩人员和吊桩人员应密切联系,互相配合;当压桩机的电动机尚未正常运转前,不得进行压桩
⑺、起重机吊桩进入夹持机构进行接桩或插桩作业中,应确认在压桩开始前吊钩已安全脱离桩体
接桩时,上一节应提升 350~400mm,此时,不得松开夹持板
⑻、压桩时,应按桩机技术性能表作业,不得超载运转,操作时动作不应过猛,避开冲击
非工作人员应离机 10m 以外,起重机的起重臂下,严禁站人

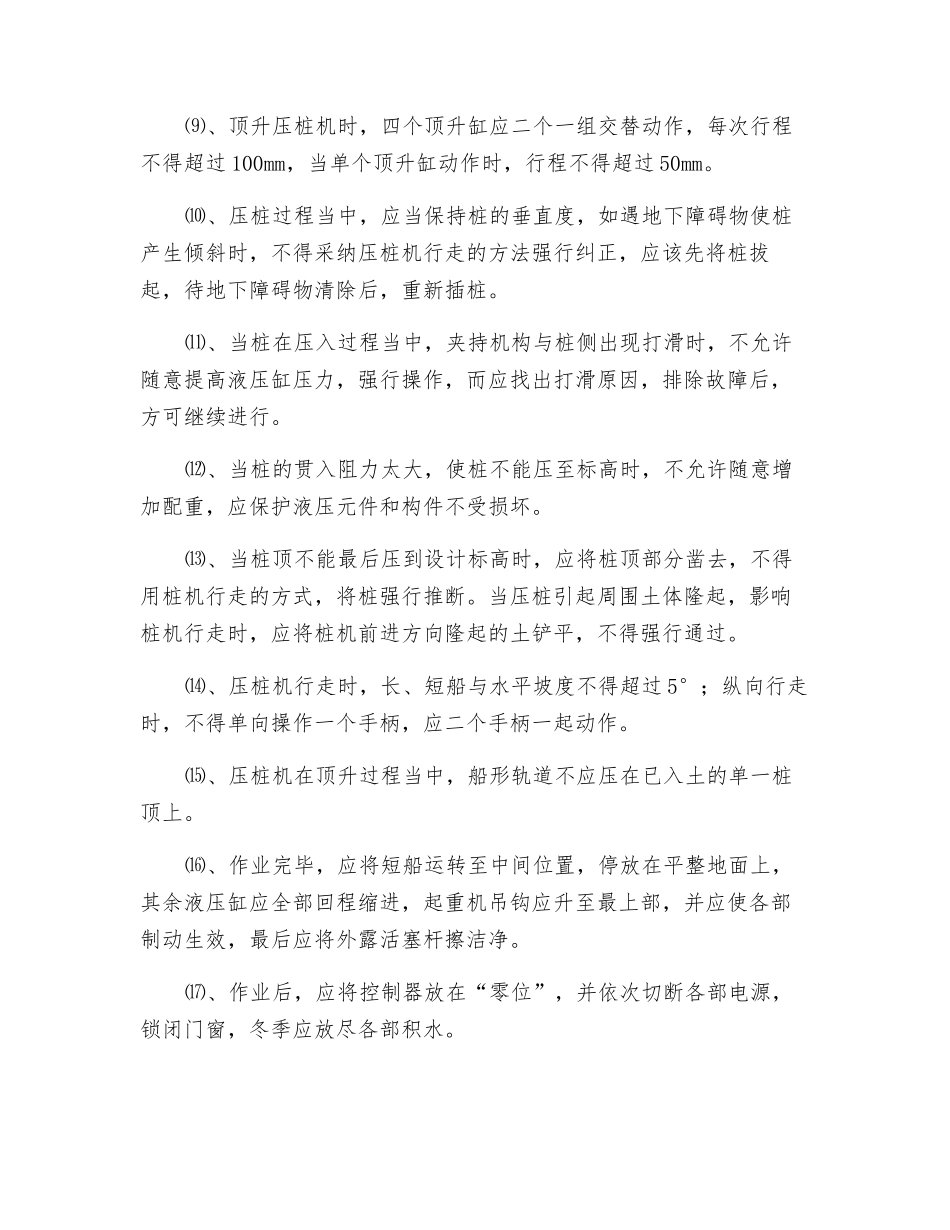

⑼、顶升压桩机时,四个顶升缸应二个一组交替动作,每次行程不得超过 100mm,当单个顶升缸动作时,行程不得超过 50mm
⑽、压桩过程当中,应当保持桩的垂直度,如遇地下障碍物使桩产生倾斜时,不得采纳压桩机行走的方法强行纠正,应该先将桩拔起,待地下障碍物清除后,重新插桩
⑾、当桩在压入过程当中,夹持机构与桩侧出现打滑时,不允许随意提高液压缸压力,强行操作,而应找出打滑原因,排除故障后,方可继续进
