电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

停电施工方案

停电施工方案_第1页
1/7
停电施工方案_第2页
2/7
停电施工方案_第3页
3/7

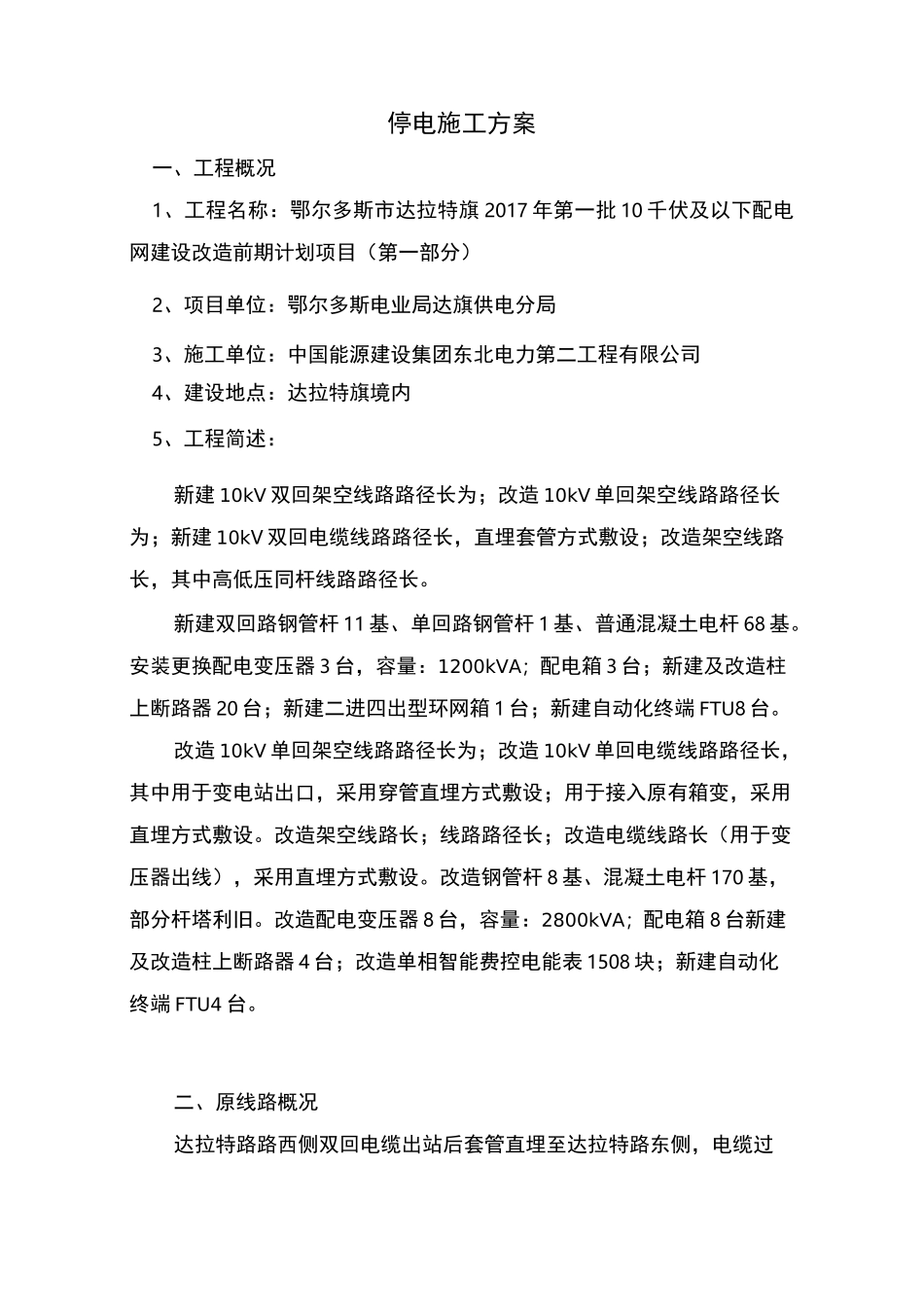

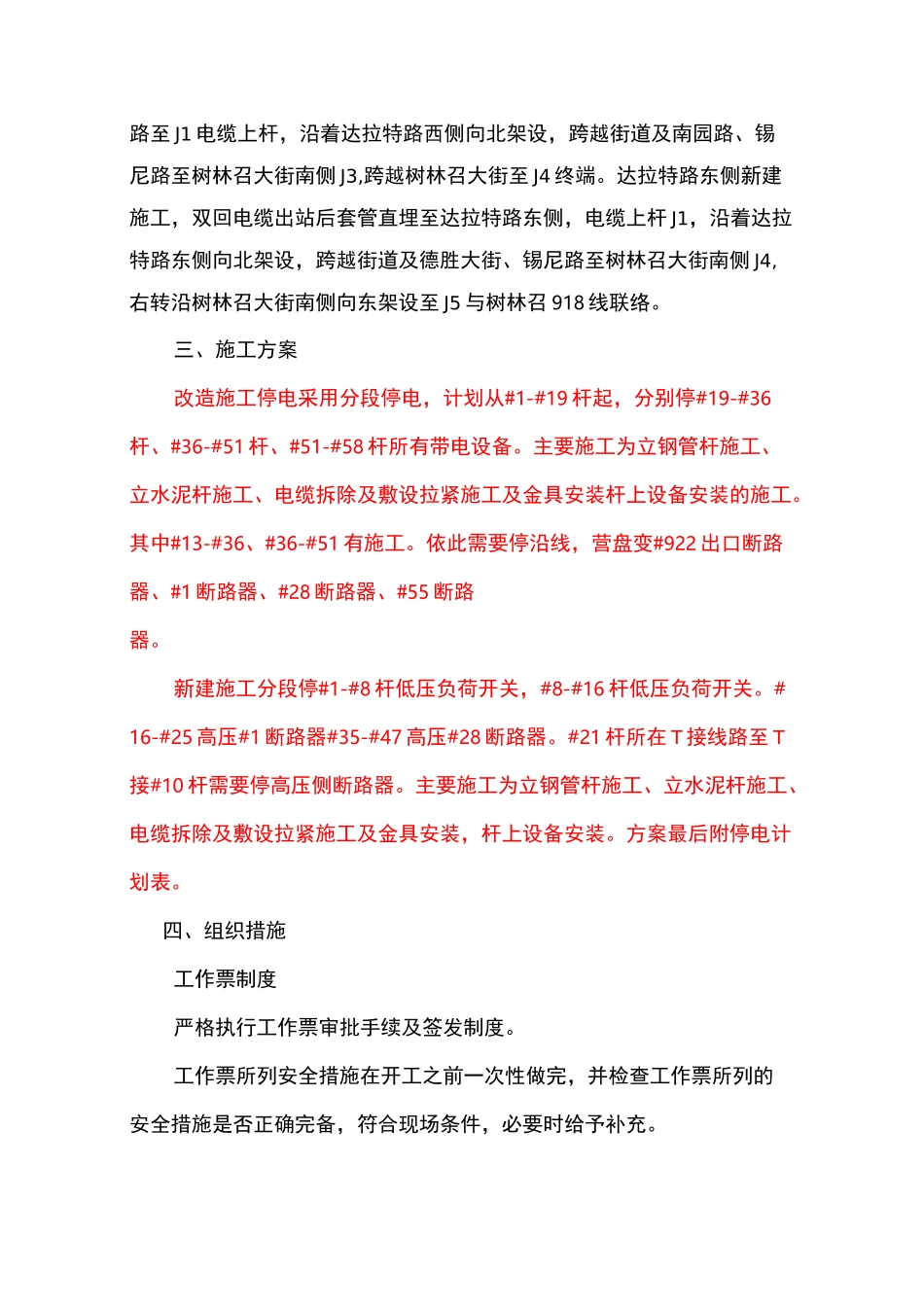

2018 年预计划配电网工程停电专项施工方案批准:审核:编写:停电施工方案一、工程概况1、工程名称:鄂尔多斯市达拉特旗 2017 年第一批 10 千伏及以下配电网建设改造前期计划项目(第一部分)2、项目单位:鄂尔多斯电业局达旗供电分局3、施工单位:中国能源建设集团东北电力第二工程有限公司4、建设地点:达拉特旗境内5、工程简述:新建 10kV 双回架空线路路径长为;改造 10kV 单回架空线路路径长为;新建 10kV 双回电缆线路路径长,直埋套管方式敷设;改造架空线路长,其中高低压同杆线路路径长。新建双回路钢管杆 11 基、单回路钢管杆 1 基、普通混凝土电杆 68 基。安装更换配电变压器 3 台,容量:1200kVA;配电箱 3 台;新建及改造柱上断路器 20 台;新建二进四出型环网箱 1 台;新建自动化终端 FTU8 台。改造 10kV 单回架空线路路径长为;改造 10kV 单回电缆线路路径长,其中用于变电站出口,采用穿管直埋方式敷设;用于接入原有箱变,采用直埋方式敷设。改造架空线路长;线路路径长;改造电缆线路长(用于变压器出线),采用直埋方式敷设。改造钢管杆 8 基、混凝土电杆 170 基,部分杆塔利旧。改造配电变压器 8 台,容量:2800kVA;配电箱 8 台新建及改造柱上断路器 4 台;改造单相智能费控电能表 1508 块;新建自动化终端 FTU4 台。二、原线路概况达拉特路路西侧双回电缆出站后套管直埋至达拉特路东侧,电缆过路至 J1 电缆上杆,沿着达拉特路西侧向北架设,跨越街道及南园路、锡尼路至树林召大街南侧 J3,跨越树林召大街至 J4 终端。达拉特路东侧新建施工,双回电缆出站后套管直埋至达拉特路东侧,电缆上杆 J1,沿着达拉特路东侧向北架设,跨越街道及德胜大街、锡尼路至树林召大街南侧 J4,右转沿树林召大街南侧向东架设至 J5 与树林召 918 线联络。三、施工方案改造施工停电采用分段停电,计划从#1-#19 杆起,分别停#19-#36杆、#36-#51 杆、#51-#58 杆所有带电设备。主要施工为立钢管杆施工、立水泥杆施工、电缆拆除及敷设拉紧施工及金具安装杆上设备安装的施工。其中#13-#36、#36-#51 有施工。依此需要停沿线,营盘变#922 出口断路器、#1 断路器、#28 断路器、#55 断路器。新建施工分段停#1-#8 杆低压负荷开关,#8-#16 杆低压负荷开关。#16-#25 高压#1 断路器#35-#47 高压#28 断路器。#21 杆所在 T 接线路至 T接#10 杆需要停高压侧断路器。主要施工为立钢管杆...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

停电施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
