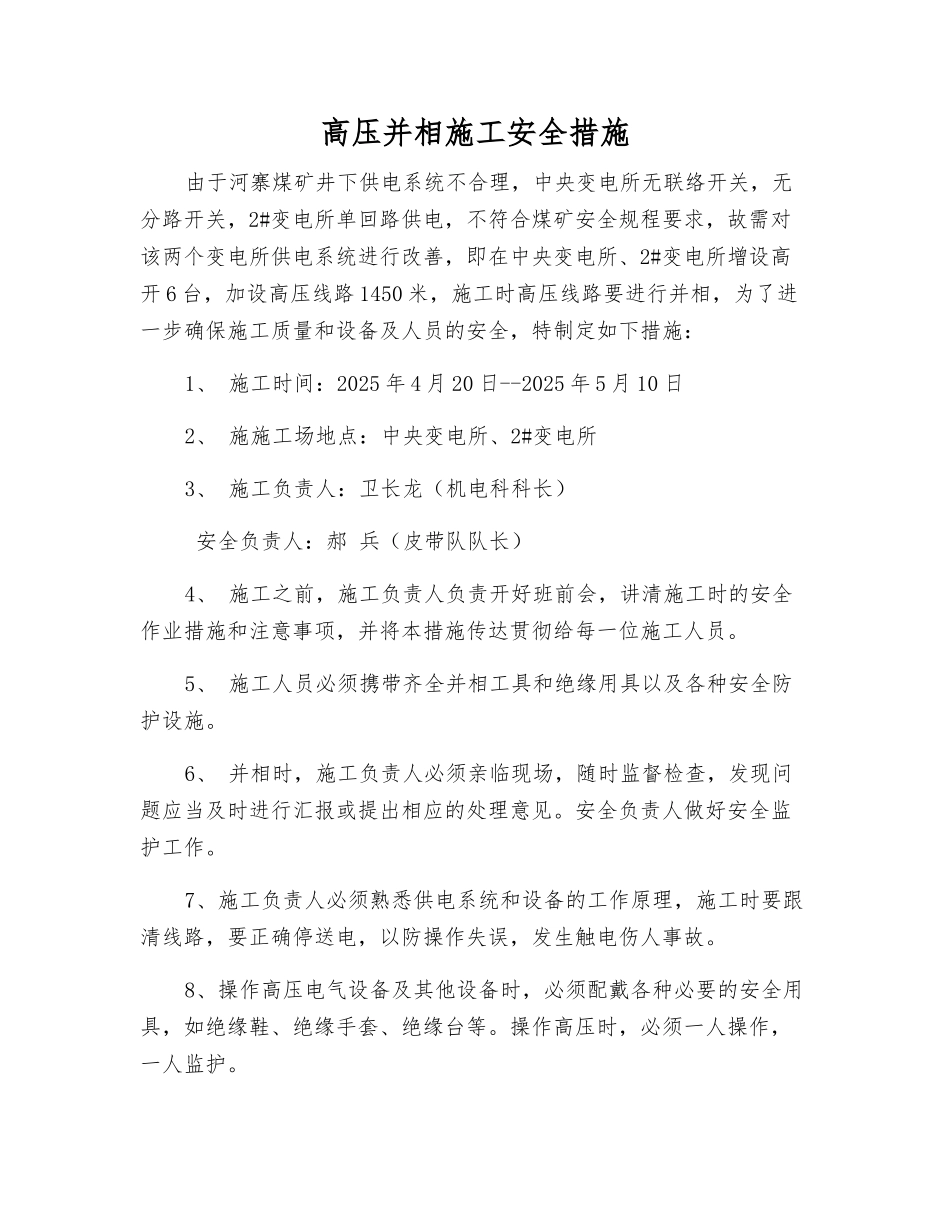

高压并相施工安全措施由于河寨煤矿井下供电系统不合理,中央变电所无联络开关,无分路开关,2#变电所单回路供电,不符合煤矿安全规程要求,故需对该两个变电所供电系统进行改善,即在中央变电所、2#变电所增设高开 6 台,加设高压线路 1450 米,施工时高压线路要进行并相,为了进一步确保施工质量和设备及人员的安全,特制定如下措施:1、 施工时间:2025 年 4 月 20 日--2025 年 5 月 10 日2、 施施工场地点:中央变电所、2#变电所3、 施工负责人:卫长龙(机电科科长) 安全负责人:郝 兵(皮带队队长)4、 施工之前,施工负责人负责开好班前会,讲清施工时的安全作业措施和注意事项,并将本措施传达贯彻给每一位施工人员
5、 施工人员必须携带齐全并相工具和绝缘用具以及各种安全防护设施
6、 并相时,施工负责人必须亲临现场,随时监督检查,发现问题应当及时进行汇报或提出相应的处理意见
安全负责人做好安全监护工作
7、施工负责人必须熟悉供电系统和设备的工作原理,施工时要跟清线路,要正确停送电,以防操作失误,发生触电伤人事故
8、操作高压电气设备及其他设备时,必须配戴各种必要的安全用具,如绝缘鞋、绝缘手套、绝缘台等
操作高压时,必须一人操作,一人监护
9、 停、送电必须由专人负责,不准由他人代替,更不准趁他人停电时间或不办停电手续,进行工作

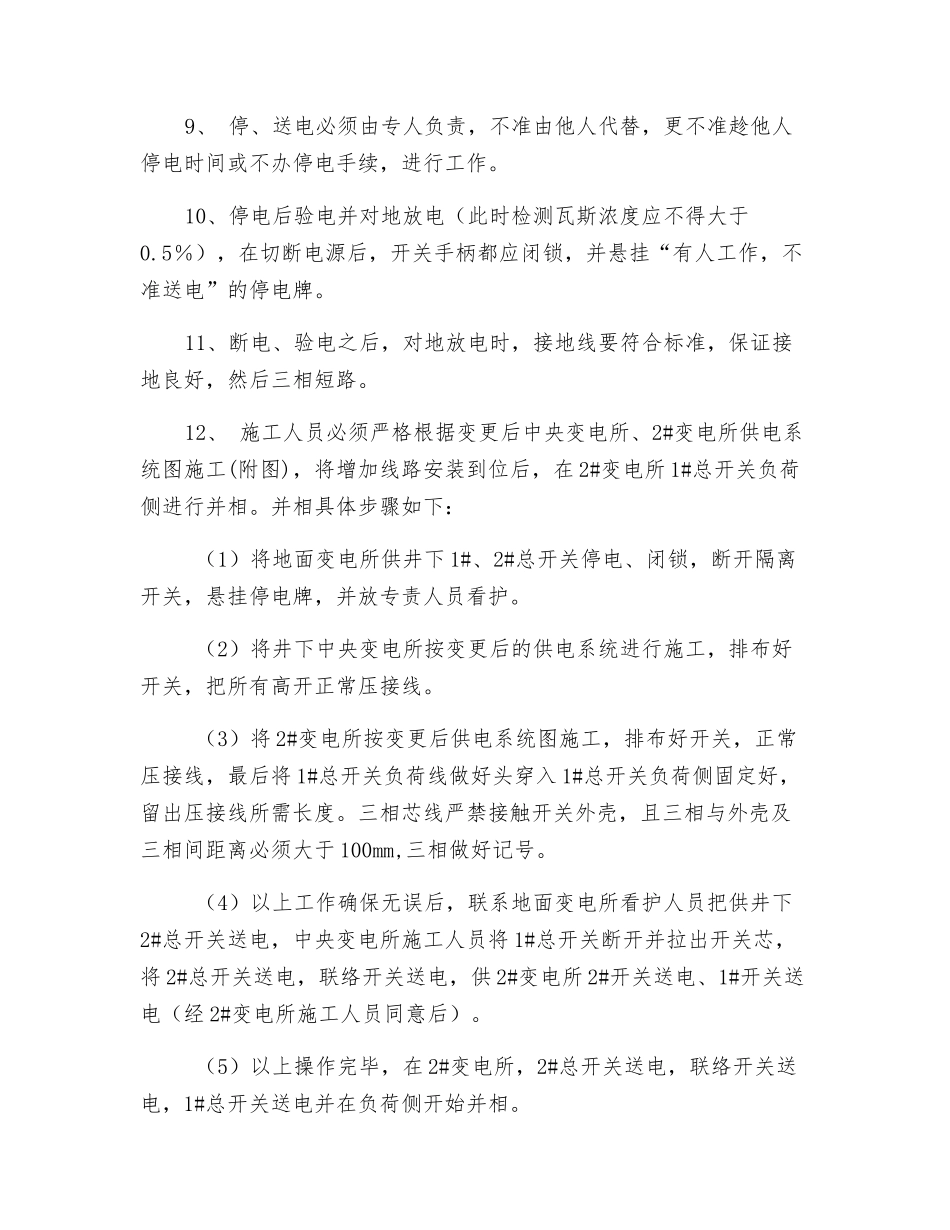

10、停电后验电并对地放电(此时检测瓦斯浓度应不得大于0
5%),在切断电源后,开关手柄都应闭锁,并悬挂“有人工作,不准送电”的停电牌
11、断电、验电之后,对地放电时,接地线要符合标准,保证接地良好,然后三相短路
12、 施工人员必须严格根据变更后中央变电所、2#变电所供电系统图施工(附图),将增加线路安装到位后,在 2#变电所 1#总开关负荷侧进行并相

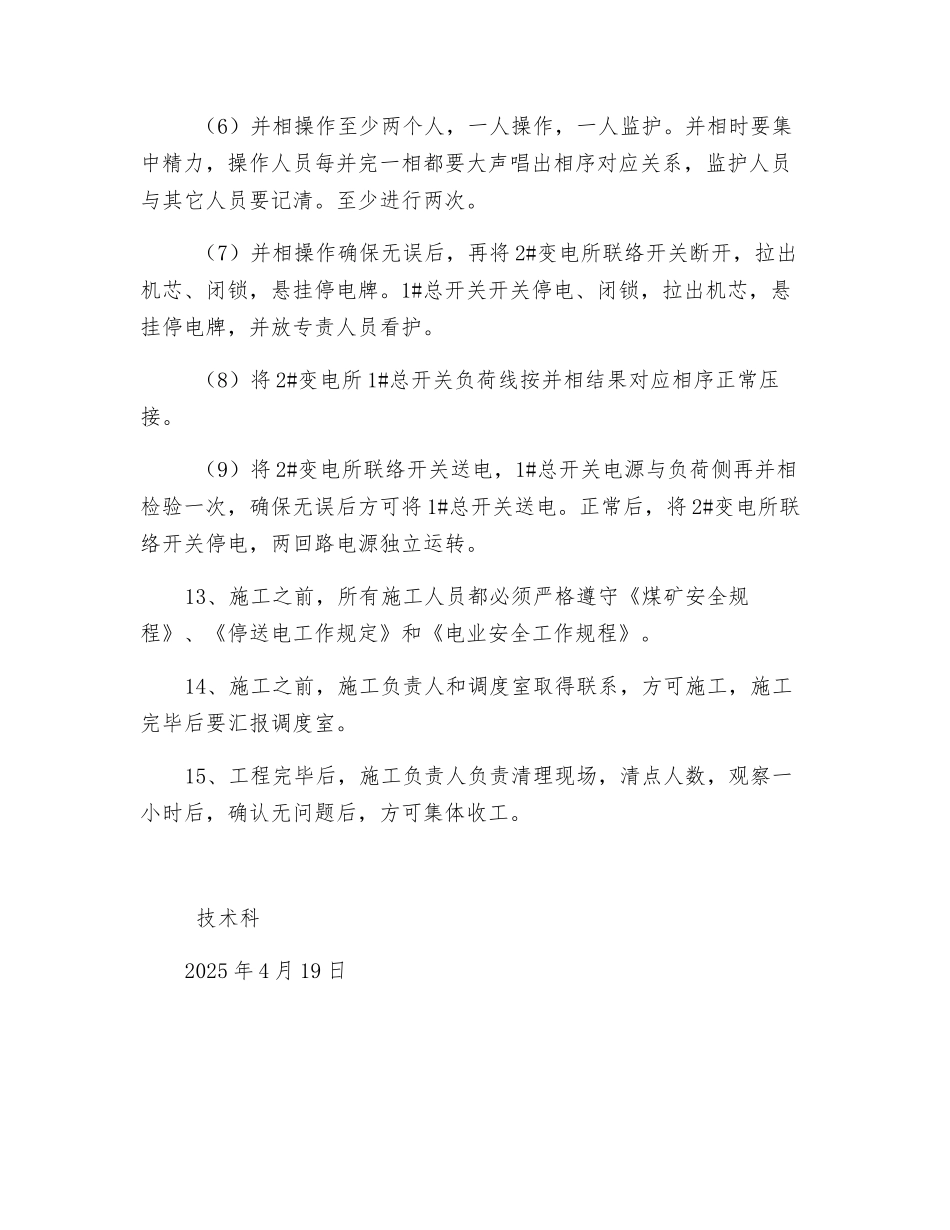

并相具体步骤如下: (1)将地面变电所供井下 1#、2#总开关停电、闭锁,断开隔离开
