四硅钙板吊顶施工方案1、材料及配件要求1
1硅钙板的规格、品种、表面形式必须达到设计要求和使用功能的要求
2吊顶使用的轻钢龙骨分为U形骨架和T形骨架两种,并按照荷载不同分为上人和不上人两种
3轻钢龙骨分为主龙骨、次龙骨、边龙骨;配件有吊件、连接件、挂插件等材质必须符合设计要求
4零配件:吊杆、花篮螺丝、射钉、自攻螺丝等
5按照设计或样品要求可选用各种罩面板2、主要施工机具电锯、射钉枪、手锯、钳子、螺丝刀、方尺、钢尺、钢水平尺等
3、施工作业的相关条件3
1材料准备:在施工前必须提前准备好吊顶所用的吊杆,一般吊杆选用Φ6~Φ10的钢筋,并且一端需要进行套丝(长度不小于50mm),如果顶棚有预埋件可以将吊杆直接与之焊接,没有预埋件则需要用30*3的角钢切成40mm左右一段,一边打孔,一边与吊杆焊接(焊接长度不小于20mm,双面焊)
设计无要求时预埋件间距为900-1200mm
在房间的四周墙、柱上,按照吊顶标高位置打孔预埋好防腐木楔,间距600mm左右(按照矿棉板的规格设置)
2顶棚内的各种设备安装工程必须施工完毕,通风管道的标高与吊顶标高无矛盾,检查口、风洞口以及各种明露孔位置确定
3吊顶所需的龙骨、配件、面板提前准备齐全
4安装矿棉板或安装边龙骨前墙面的必须刮两遍腻子找平,否则造成墙面与顶棚阴角处不易处理好
4、施工工艺4

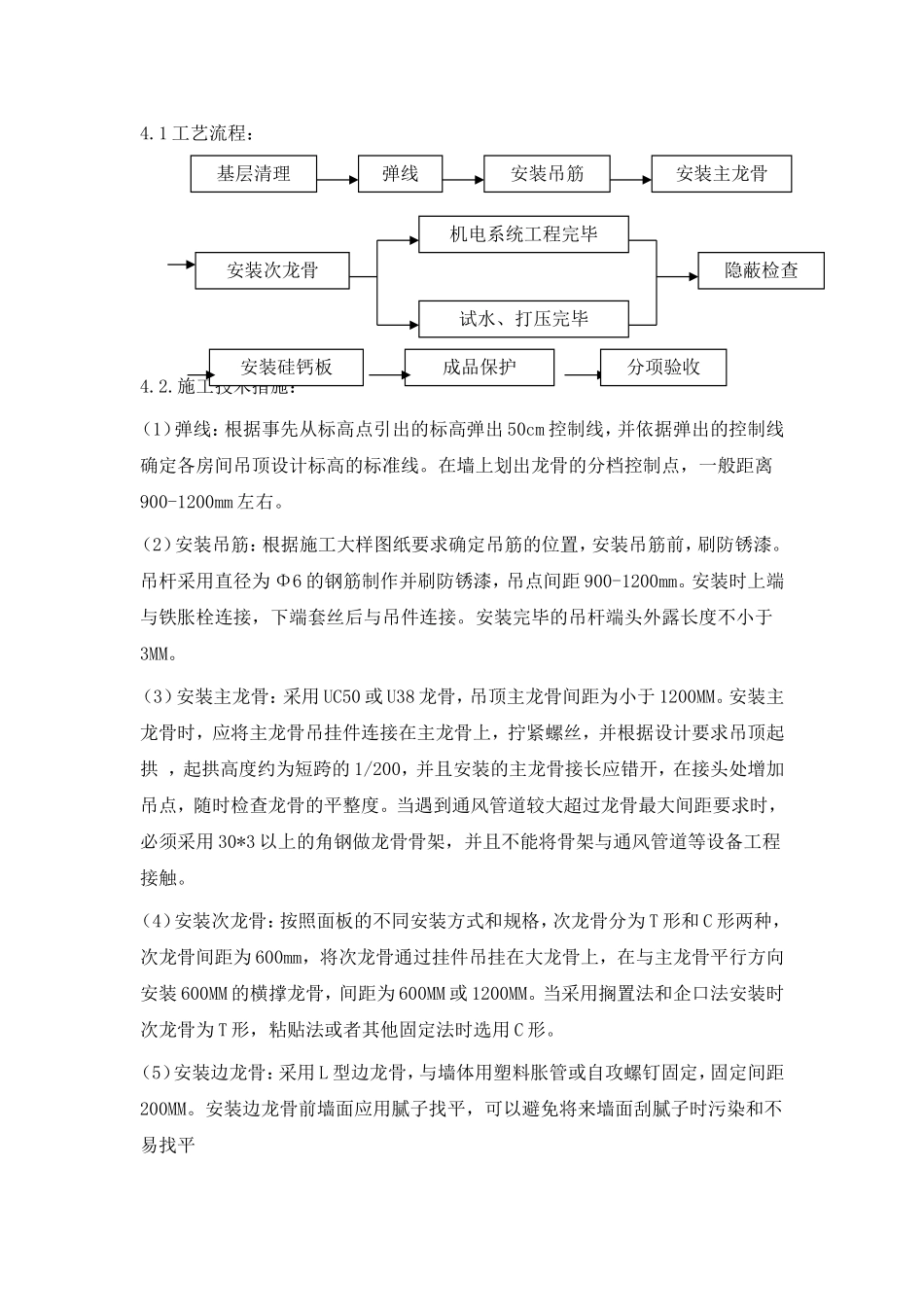

1工艺流程:4
施工技术措施:(1)弹线:根据事先从标高点引出的标高弹出50cm控制线,并依据弹出的控制线确定各房间吊顶设计标高的标准线
在墙上划出龙骨的分档控制点,一般距离900-1200mm左右
(2)安装吊筋:根据施工大样图纸要求确定吊筋的位置,安装吊筋前,刷防锈漆
吊杆采用直径为Φ6的钢筋制作并刷防锈漆,吊点间距900-1200mm
安装时上端与铁胀栓连接,下端套丝后与吊件连接
安装完毕的吊杆端头外露长度不小于3M
