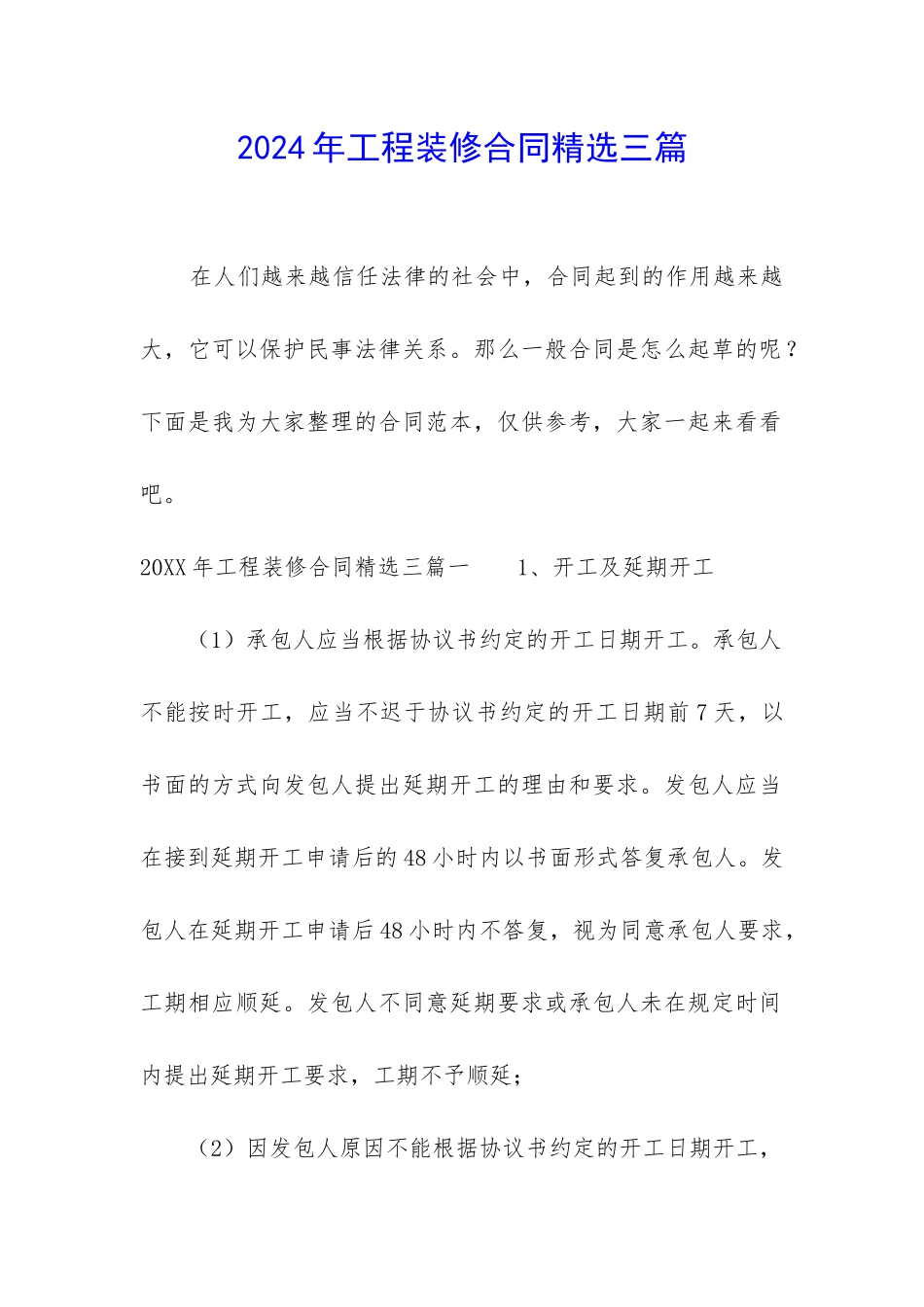

2024 年工程装修合同精选三篇 在人们越来越信任法律的社会中,合同起到的作用越来越大,它可以保护民事法律关系
那么一般合同是怎么起草的呢
下面是我为大家整理的合同范本,仅供参考,大家一起来看看吧
20XX 年工程装修合同精选三篇一 1、开工及延期开工 (1)承包人应当根据协议书约定的开工日期开工
承包人不能按时开工,应当不迟于协议书约定的开工日期前 7 天,以书面的方式向发包人提出延期开工的理由和要求
发包人应当在接到延期开工申请后的 48 小时内以书面形式答复承包人
发包人在延期开工申请后 48 小时内不答复,视为同意承包人要求,工期相应顺延
发包人不同意延期要求或承包人未在规定时间内提出延期开工要求,工期不予顺延; (2)因发包人原因不能根据协议书约定的开工日期开工,应以书面形式通知承包人,推迟开工日期

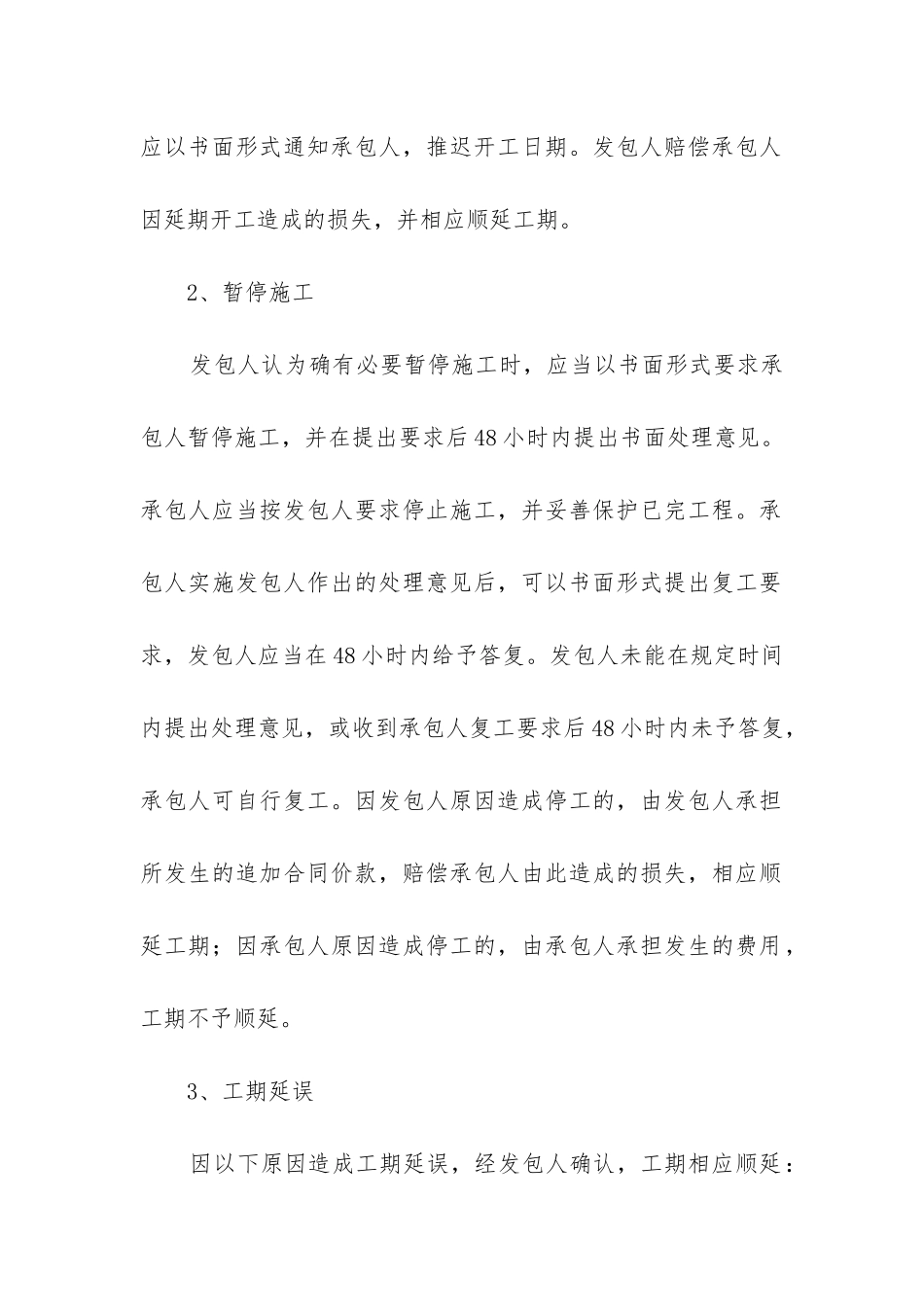

发包人赔偿承包人因延期开工造成的损失,并相应顺延工期
2、暂停施工 发包人认为确有必要暂停施工时,应当以书面形式要求承包人暂停施工,并在提出要求后 48 小时内提出书面处理意见
承包人应当按发包人要求停止施工,并妥善保护已完工程
承包人实施发包人作出的处理意见后,可以书面形式提出复工要求,发包人应当在 48 小时内给予答复
发包人未能在规定时间内提出处理意见,或收到承包人复工要求后 48 小时内未予答复,承包人可自行复工
因发包人原因造成停工的,由发包人承担所发生的追加合同价款,赔偿承包人由此造成的损失,相应顺延工期;因承包人原因造成停工的,由承包人承担发生的费用,工期不予顺延

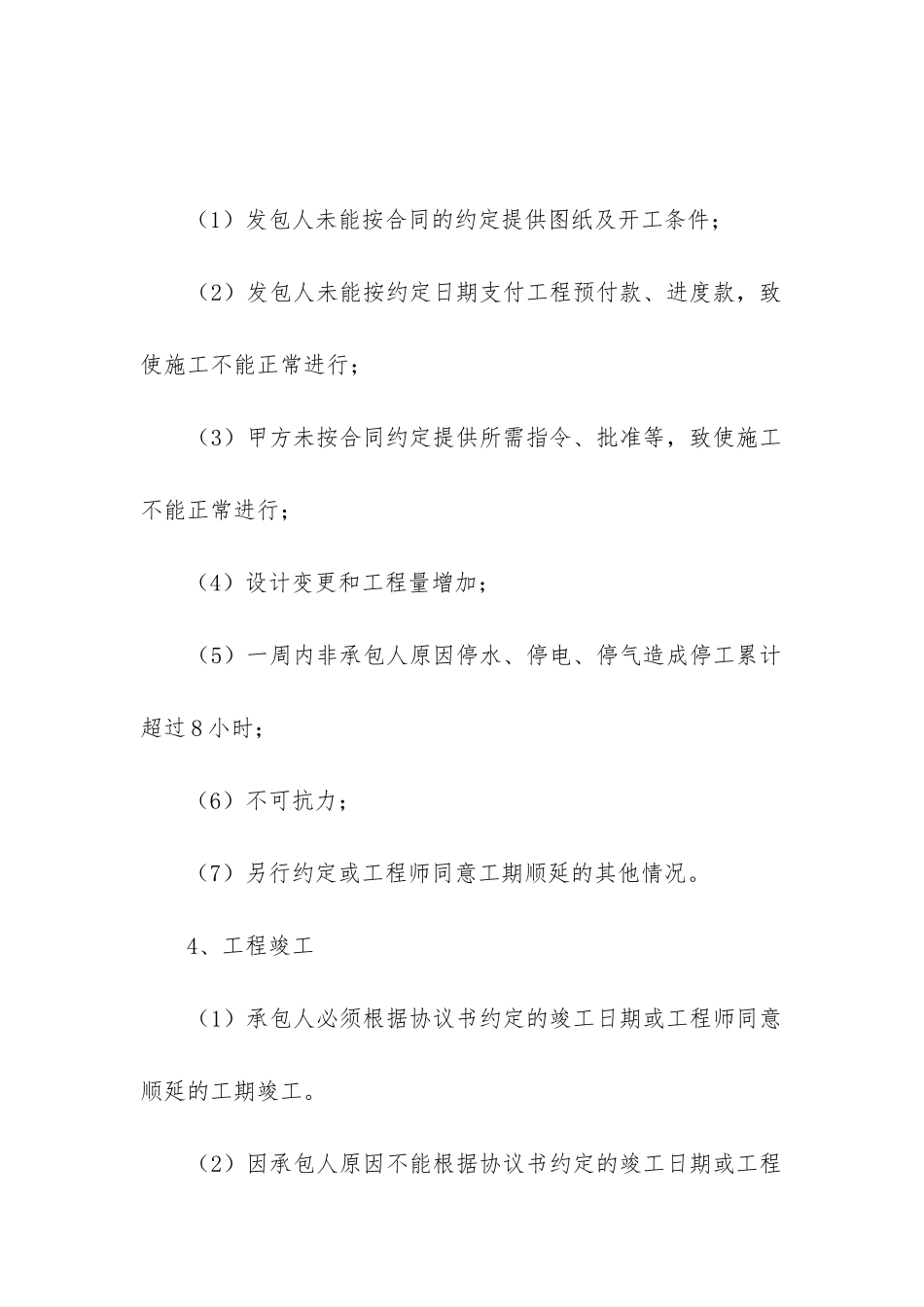

3、工期延误 因以下原因造成工期延误,经发包人确认,工期相应顺延: (1)发包人未能按合同的约定提供图纸及开工条件; (2)发包人未能按约定日期支付工程预付款、进度款,致使施工不能正常进行; (3)甲方未按合同约定提供所需指令、批准等,致使施工不能正常进行; (4)设计变更和工程量增加;
