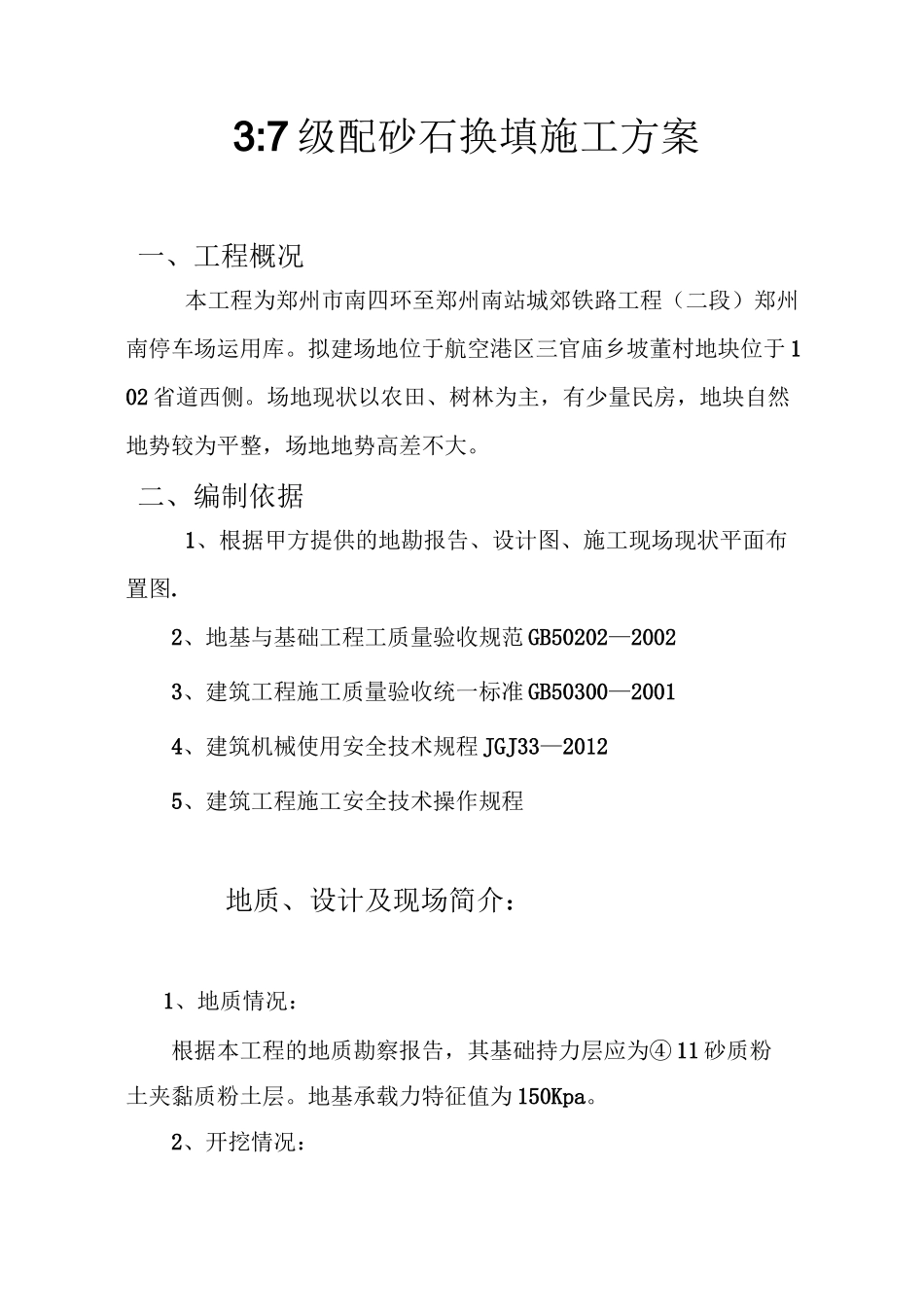

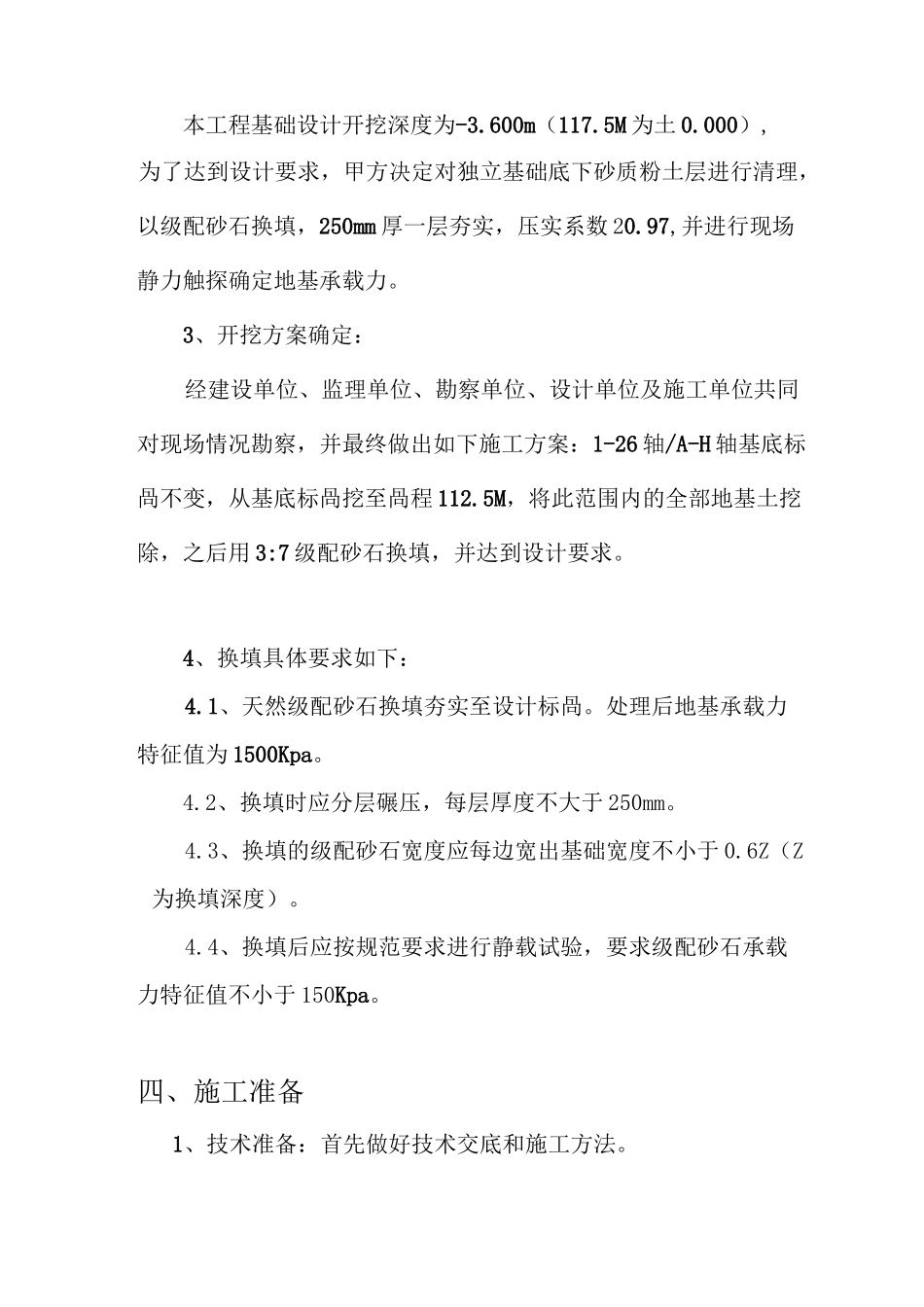

郑州市南四环至郑州南站城郊铁路工程级配砂石换填方案编制审核3:7 级配砂石换填施工方案一、工程概况本工程为郑州市南四环至郑州南站城郊铁路工程(二段)郑州南停车场运用库。拟建场地位于航空港区三官庙乡坡董村地块位于 102 省道西侧。场地现状以农田、树林为主,有少量民房,地块自然地势较为平整,场地地势高差不大。二、编制依据1、根据甲方提供的地勘报告、设计图、施工现场现状平面布置图.2、地基与基础工程工质量验收规范 GB50202—20023、建筑工程施工质量验收统一标准 GB50300—20014、建筑机械使用安全技术规程 JGJ33—20125、建筑工程施工安全技术操作规程地质、设计及现场简介:1、地质情况:根据本工程的地质勘察报告,其基础持力层应为④ 11 砂质粉土夹黏质粉土层。地基承载力特征值为 150Kpa。2、开挖情况:本工程基础设计开挖深度为-3.600m(117.5M 为土 0.000),为了达到设计要求,甲方决定对独立基础底下砂质粉土层进行清理,以级配砂石换填,250mm 厚一层夯实,压实系数 20.97,并进行现场静力触探确定地基承载力。3、开挖方案确定:经建设单位、监理单位、勘察单位、设计单位及施工单位共同对现场情况勘察,并最终做出如下施工方案:1-26 轴/A-H 轴基底标咼不变,从基底标咼挖至咼程 112.5M,将此范围内的全部地基土挖除,之后用 3:7 级配砂石换填,并达到设计要求。4、换填具体要求如下:4.1、天然级配砂石换填夯实至设计标咼。处理后地基承载力特征值为 1500Kpa。4.2、换填时应分层碾压,每层厚度不大于 250mm。4.3、换填的级配砂石宽度应每边宽出基础宽度不小于 0.6Z(Z为换填深度)。4.4、换填后应按规范要求进行静载试验,要求级配砂石承载力特征值不小于 150Kpa。四、施工准备1、技术准备:首先做好技术交底和施工方法。2、材料准备:级配砂石运到现场,监理工程师认为不合格的级配砂石一律不得使用。3、施工机械及工具:3.1、反铲挖掘机 2 台;3.2、推土机 1 台3.3、自卸汽车运料机 8 台3.4、水准仪 1 台3.5、经纬仪 1 台3.6、25T 压路机 1 台4、明确土建队、专业施工队、土方队各自的责任及配合事项。五、施工部署本工程换填考虑到使用压路机,开挖土方时每条轴线独立基础全部挖通,级配砂石按开挖基槽满铺换填。为适应主体建筑物的施工及满足建筑物回填需要达到的条件,铺筑厚度 25cm、级配砂石限制粒径 5cm、按每层为一填段,其回填作业连续进行。回填时,采用运输车运到基坑...
