第 1 页共 17 页武汉城市圈环线高速公路仙桃段第二合同段混凝土拌和站标准化建设方案编制:复核:审批:武汉城市圈环线高速仙桃段第二合同段中建五局项目经理部2013 年 3 月第 2 页共 17 页一、工程概述 3二、选址情况 3三、拌合站建设方案 43
1 拌和站规划 43
2 设备选型 43
3 人员配置 73
4 场地建设 83
5 临时用电、消防布置 153
6 排水设计与施工 163

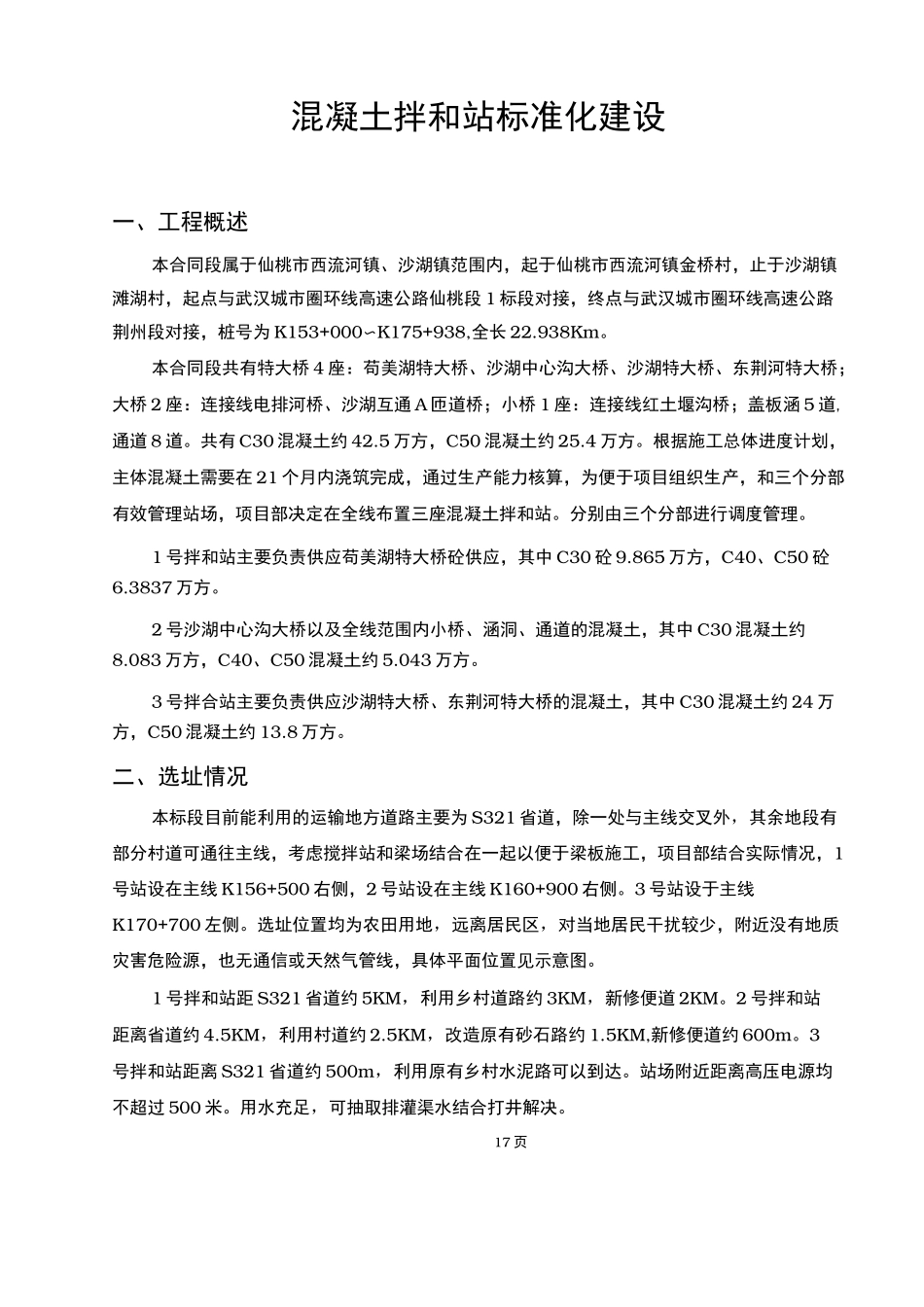

7 场区标识、标牌施工 16混凝土拌和站标准化建设一、工程概述本合同段属于仙桃市西流河镇、沙湖镇范围内,起于仙桃市西流河镇金桥村,止于沙湖镇滩湖村,起点与武汉城市圈环线高速公路仙桃段 1 标段对接,终点与武汉城市圈环线高速公路荆州段对接,桩号为 K153+000〜K175+938,全长 22
本合同段共有特大桥 4 座:苟美湖特大桥、沙湖中心沟大桥、沙湖特大桥、东荆河特大桥;大桥 2 座:连接线电排河桥、沙湖互通 A 匝道桥;小桥 1 座:连接线红土堰沟桥;盖板涵 5 道,通道 8 道
共有 C30 混凝土约 42
5 万方,C50 混凝土约 25
根据施工总体进度计划,主体混凝土需要在 21 个月内浇筑完成,通过生产能力核算,为便于项目组织生产,和三个分部有效管理站场,项目部决定在全线布置三座混凝土拌和站
分别由三个分部进行调度管理
1 号拌和站主要负责供应苟美湖特大桥砼供应,其中 C30 砼 9
865 万方,C40、C50 砼6
3837 万方
2 号沙湖中心沟大桥以及全线范围内小桥、涵洞、通道的混凝土,其中 C30 混凝土约8
083 万方,C40、C50 混凝土约 5
043 万方
3 号拌合站主要负责供应沙湖特大桥、东荆河特大桥的混凝土,其中 C30 混凝土约 24 万方,C50 混凝土约 13
二、选址情况本标段目前能利用的运输地方道路主
