范文范例学习指导一、施工准备1
1 材料要求:1
1 保温 55mm(东西山墙)\70mm(飘窗)等厚,具体位置详图纸说明
2 聚合物砂浆胶粘剂(与聚苯板配套产品),可操作时间小时
3 聚合物抗裂砂浆:可操作时间小时
4 塑料玻纤网格布
5 机械锚固件:不锈钢螺钉、塑料套管、圆盘
所有材料均应符合《外墙外保温施工技术规程(聚苯板玻纤网格布聚合物砂浆做法)》(DBJ/J01-38-2002)的要求

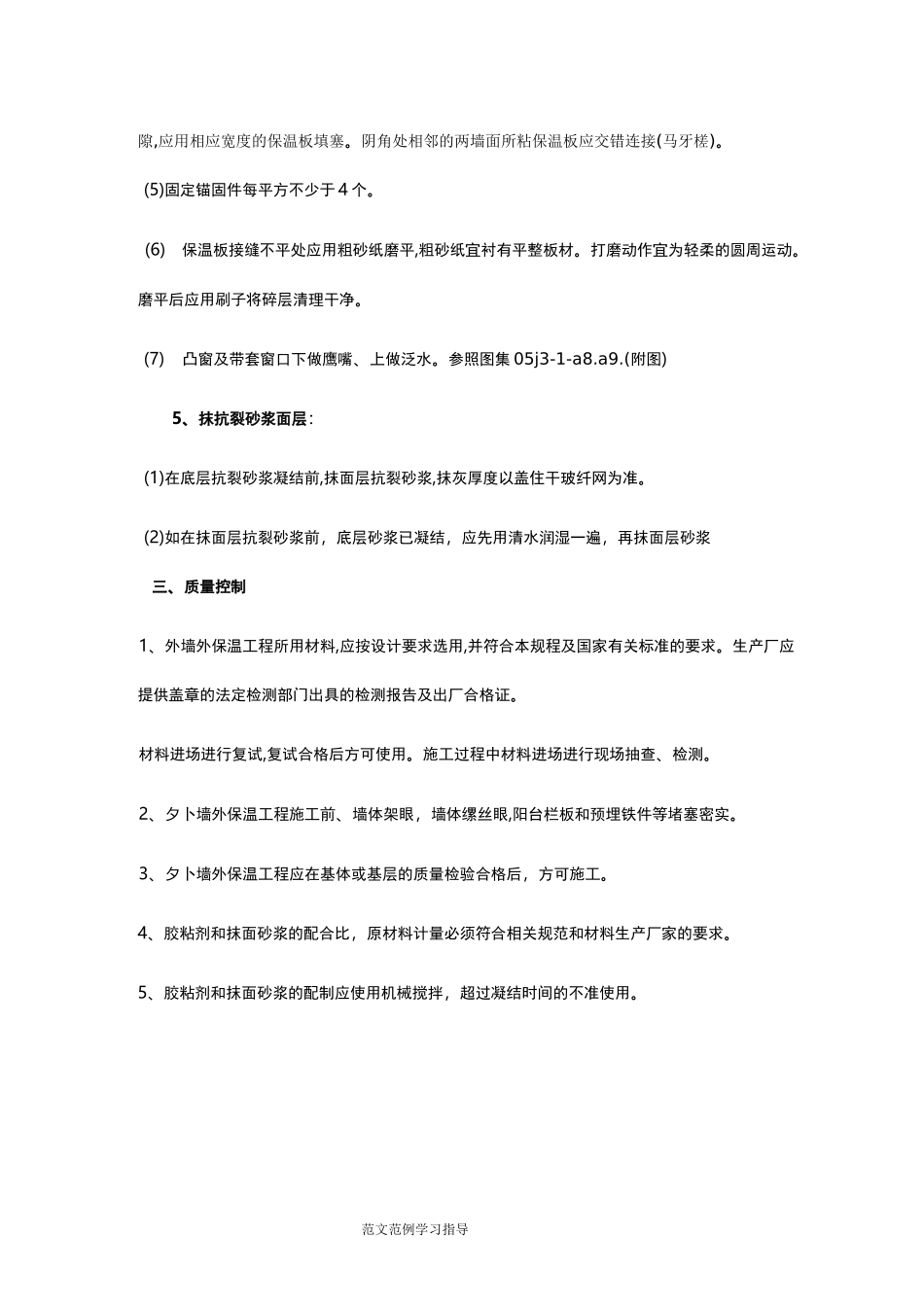

2 施工机具、电动搅拌器、电动打磨机、铁锹、壁纸刀、剪刀、钢丝刷、钢丝、扫帚、棕刷、开刀、墨斗、抹子、压子、托线板、2m 靠尺
3 作业条件:1
1 操作地点风力不大于 5 级,雨天不能施工
2 清除施工基层上的浮灰、疏松物、油污和其它废弃物
油污用草酸、火碱溶液擦洗并用清水冲净

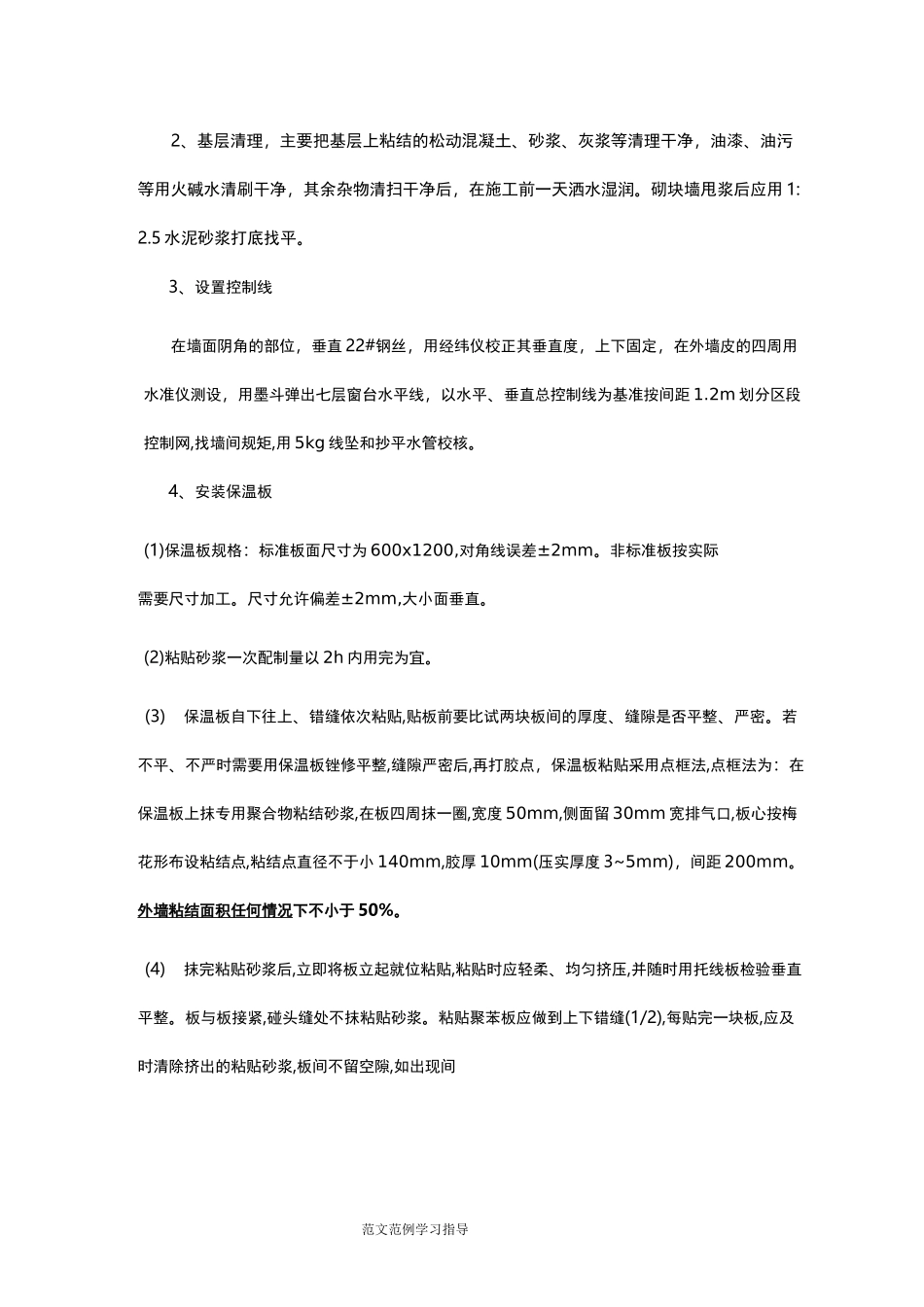

二、操作工艺1、工艺流程乳胶漆饰面:结构基层处理、材料及工作准备一一吊垂直线、弹控制线一一基面润湿——抹粘贴砂浆一一粘贴翻包网格布一一粘贴聚苯板一一安装锚固件塑料套管、固定锚固件一一抹底层抗裂砂浆一一耐碱玻纤网格布一一抹面层抗裂砂浆一一验收合格——面层施工(孚 L 胶漆)注意部分墙面(砌体墙面)需甩浆一 125 水泥砂浆找平范文范例学习指导2、基层清理,主要把基层上粘结的松动混凝土、砂浆、灰浆等清理干净,油漆、油污等用火碱水清刷干净,其余杂物清扫干净后,在施工前一天洒水湿润
砌块墙甩浆后应用 1:2
5 水泥砂浆打底找平
3、设置控制线在墙面阴角的部位,垂直 22#钢丝,用经纬仪校正其垂直度,上下固定,在外墙皮的四周用水准仪测设,用墨斗弹出七层窗台水平线,以水平、垂直总控制线为基准按间距 1
2m 划分区段控制网,找墙间规矩,用 5kg 线坠和抄平水管校核
4、安装保温板(1)保温板规格:标准板面尺寸为 600x1200,对角线误差±2mm
