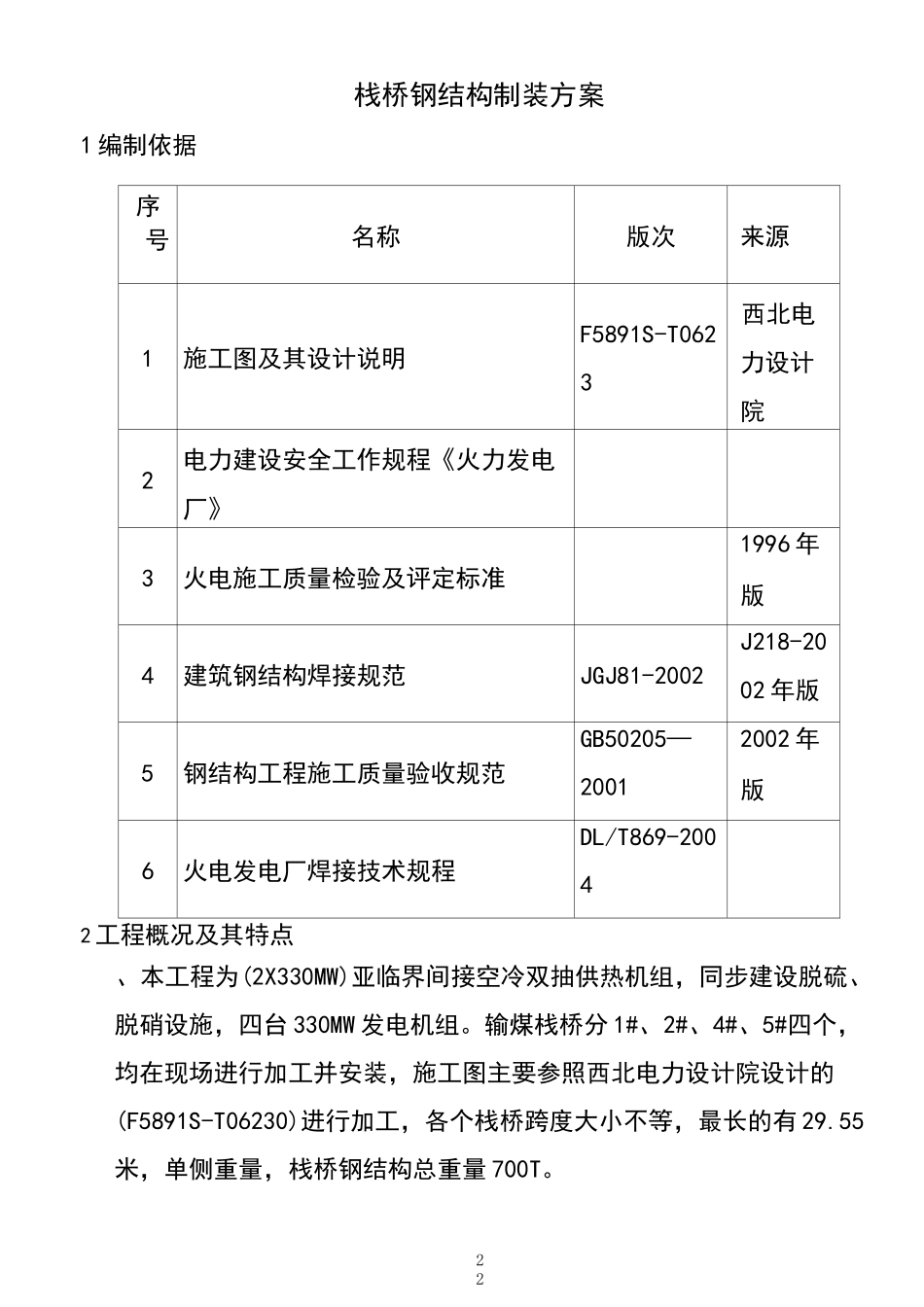

11金昌市热电联产(2X330MW)工程输煤栈桥钢结构制装方案编制:审核:批准:年月日22栈桥钢结构制装方案1 编制依据序号名称版次来源1施工图及其设计说明F5891S-T0623西北电力设计院2电力建设安全工作规程《火力发电厂》3火电施工质量检验及评定标准1996 年版4建筑钢结构焊接规范JGJ81-2002J218-2002 年版5钢结构工程施工质量验收规范GB50205—20012002 年版6火电发电厂焊接技术规程DL/T869-20042 工程概况及其特点、本工程为(2X330MW)亚临界间接空冷双抽供热机组,同步建设脱硫、脱硝设施,四台 330MW 发电机组
输煤栈桥分 1#、2#、4#、5#四个,均在现场进行加工并安装,施工图主要参照西北电力设计院设计的(F5891S-T06230)进行加工,各个栈桥跨度大小不等,最长的有 29
55米,单侧重量,栈桥钢结构总重量 700T

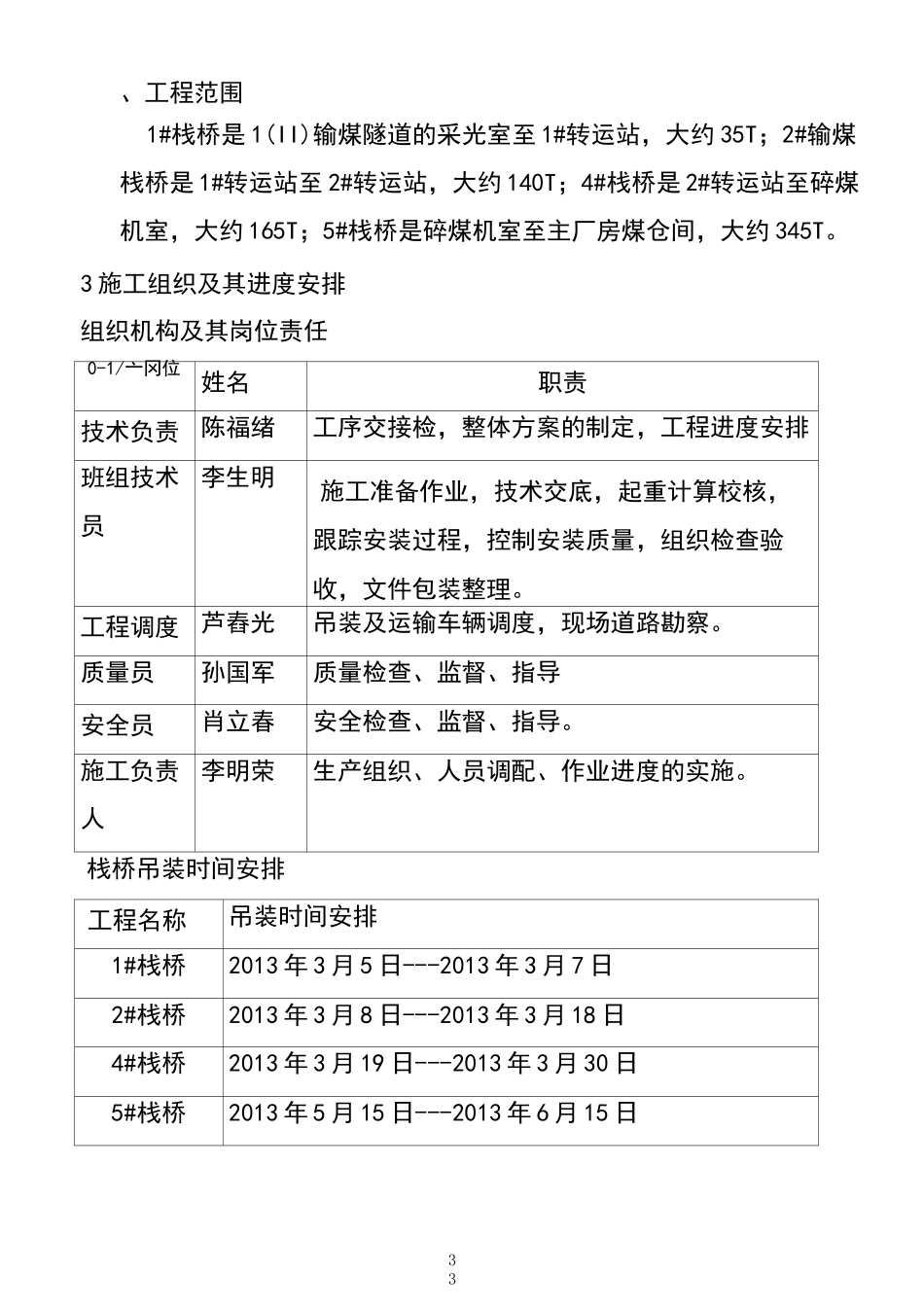

33、工程范围1#栈桥是 1(II)输煤隧道的采光室至 1#转运站,大约 35T;2#输煤栈桥是 1#转运站至 2#转运站,大约 140T;4#栈桥是 2#转运站至碎煤机室,大约 165T;5#栈桥是碎煤机室至主厂房煤仓间,大约 345T
3 施工组织及其进度安排组织机构及其岗位责任0-1/亠冈位姓名职责技术负责陈福绪工序交接检,整体方案的制定,工程进度安排班组技术员李生明施工准备作业,技术交底,起重计算校核,跟踪安装过程,控制安装质量,组织检查验收,文件包装整理
工程调度芦舂光吊装及运输车辆调度,现场道路勘察
质量员孙国军质量检查、监督、指导安全员肖立春安全检查、监督、指导
施工负责人李明荣生产组织、人员调配、作业进度的实施
栈桥吊装时间安排工程名称吊装时间安排1#栈桥2013 年 3 月 5 日---2013 年 3 月 7 日2#栈桥2013 年 3 月 8 日---2013 年 3
