路基土石方工程施工方法和工艺土石方填筑施工方案——以机械化作业为主
挖掘机、装载机、自卸车装运,推土机、平地机整平,震动压路机压实;桥台后、涵背采用手扶震动压路机、平板震动器等小型机械压实
为保证施工质量,提高施工效率,加快施工进度,采用“三阶段、四区段、八流程”的作业程序组织施工
路堑开挖施工方案——路堑开挖前做好堑顶截、排水设施;路堑及站场开挖方式根据地形情况、岩层产状、开挖断面及其长度并结合土石方调配方案确定
土质采用逐层顺坡开挖;平缓地面上短而浅的地段采用全断面开挖;平缓横坡上一般采用横向台阶开挖,较深地段采用分层开挖;土、石质傍山地段采用纵向台阶开挖,边坡较高时要分层开挖
开挖后的路堑按设计及时施作防护和加固工程;硬岩地段采用风动凿岩机、潜孔钻机钻孔,视具体情况分别采用浅孔爆破、深孔爆破二种爆破方法开挖,爆破后石方采用装载机装车,自卸车运输;土质、软岩地段采用挖掘机或装载机挖、装,自卸汽车运输、预留人工开挖层
基床施工方案——对基床与其以下路堤的分界面和基床底层与表层的分界面,均预压实、整平,并检查核对其高程
路基基床施工工艺流程同路堤填筑

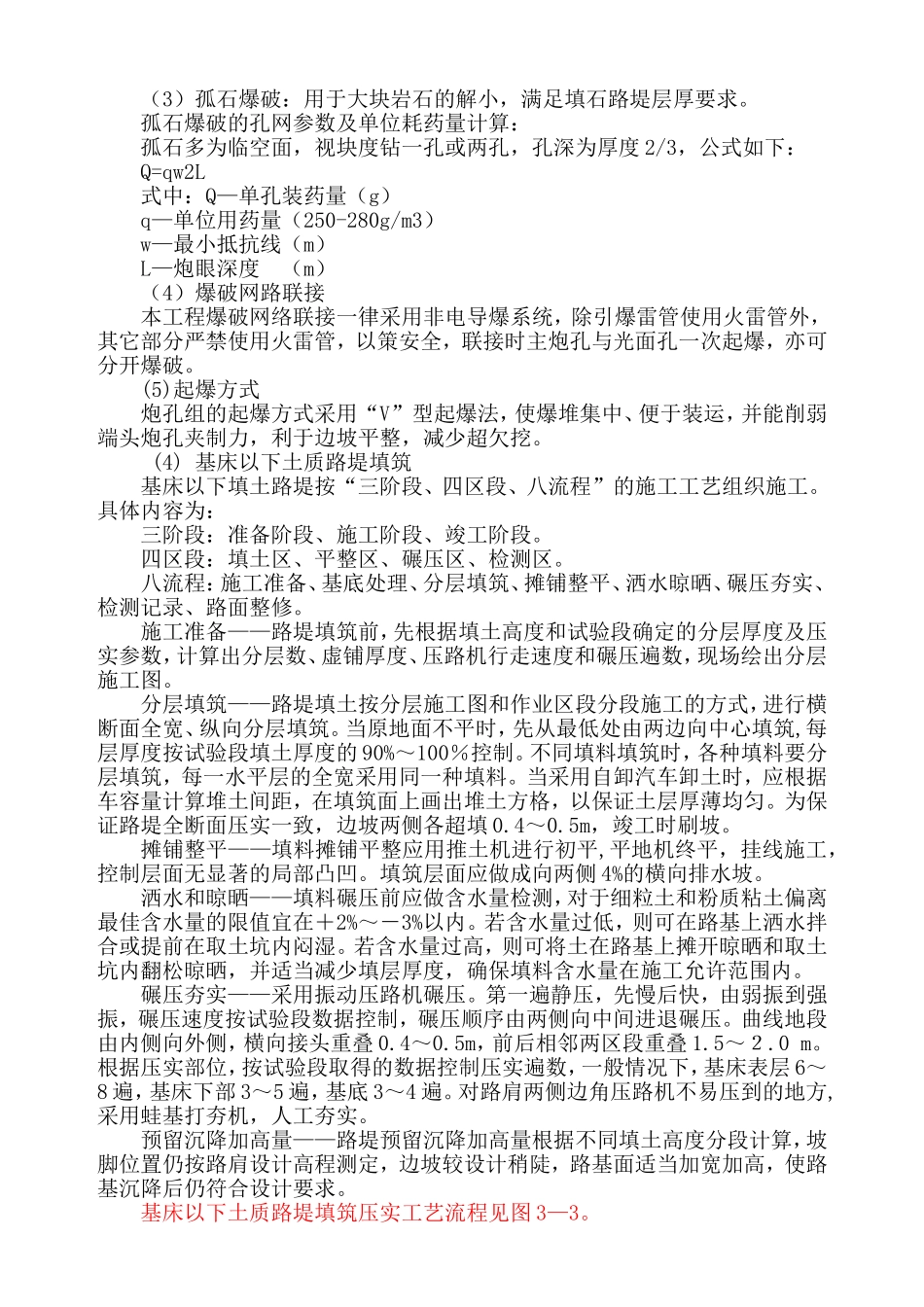

路堑基床施工,须在开挖接近堑底时,鉴别核对土石,然后按基床设计断面测量放线,开挖修整;按设计采取压实、换填、排水等措施
(1)基底处理当地面横坡缓于1:5时,应清除草皮;地面横坡陡于1:5—1:2
5时,原地面开挖台阶,台阶宽度不小于1m;原地面为耕地、松土、浮土的厚度不大于0
3m时,将原地面夯压密实,松土厚度大于0
3m时,将松土翻挖,分层回填压实或采取设计要求的地基加固措施;经过清表后的基底经整平后,采用重型压路机进行碾压三遍
路堤经过沟渠或低洼地段时,应先采取挖排水疏干、挖除淤泥及腐植根茎,待基底晾干后再整平压实
(2)土质路堑开挖土质路堑施工工艺流程见图3—1
图3—1土质路堑施工工艺流程图较平缓地段上的路堑(中心高
