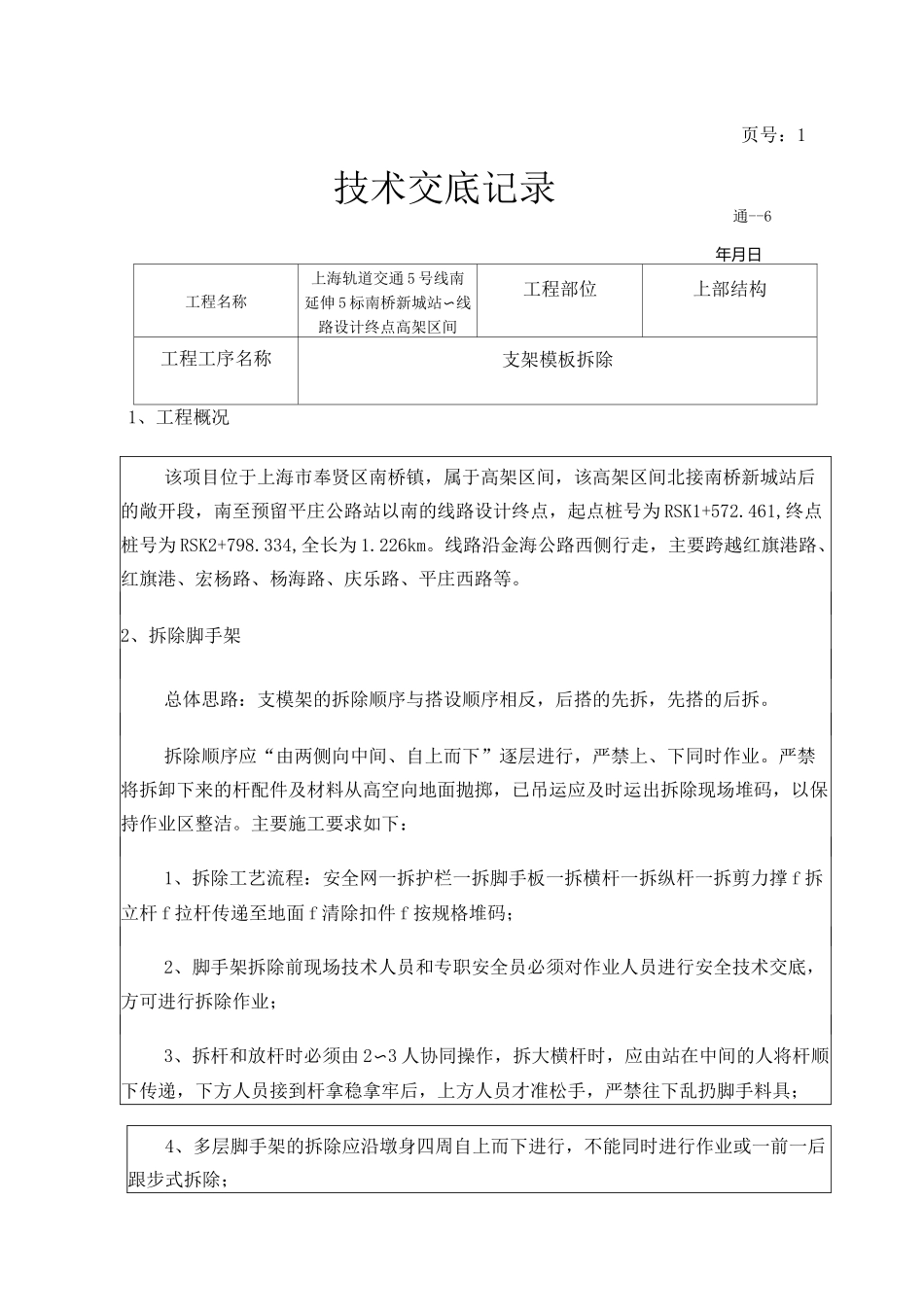

页号:1技术交底记录通--6年月日工程名称上海轨道交通 5 号线南延伸 5 标南桥新城站〜线路设计终点高架区间工程部位上部结构工程工序名称支架模板拆除1、工程概况该项目位于上海市奉贤区南桥镇,属于高架区间,该高架区间北接南桥新城站后的敞开段,南至预留平庄公路站以南的线路设计终点,起点桩号为 RSK1+572.461,终点桩号为 RSK2+798.334,全长为 1.226km。线路沿金海公路西侧行走,主要跨越红旗港路、红旗港、宏杨路、杨海路、庆乐路、平庄西路等。2、拆除脚手架总体思路:支模架的拆除顺序与搭设顺序相反,后搭的先拆,先搭的后拆。拆除顺序应“由两侧向中间、自上而下”逐层进行,严禁上、下同时作业。严禁将拆卸下来的杆配件及材料从高空向地面抛掷,已吊运应及时运出拆除现场堆码,以保持作业区整洁。主要施工要求如下:1、拆除工艺流程:安全网一拆护栏一拆脚手板一拆横杆一拆纵杆一拆剪力撑 f 拆立杆 f 拉杆传递至地面 f 清除扣件 f 按规格堆码;2、脚手架拆除前现场技术人员和专职安全员必须对作业人员进行安全技术交底,方可进行拆除作业;3、拆杆和放杆时必须由 2〜3 人协同操作,拆大横杆时,应由站在中间的人将杆顺下传递,下方人员接到杆拿稳拿牢后,上方人员才准松手,严禁往下乱扔脚手料具;4、多层脚手架的拆除应沿墩身四周自上而下进行,不能同时进行作业或一前一后跟步式拆除;5、作业人员进入作业区域后,应先检查脚手架个部位杆件,如发现有不安全隐患存在,要先进行必要的加固,对于架子上存放的各种材料和垃圾要清理完后才能开始拆除作业;6、立杆、斜拉杆的接长杆的拆除应两人以上配合进行,禁止单独作业;7、拆除中途不得换人,如更换人员必须重新进行安全技术交底;8、如果当天不能及时拆完,要对未拆除部分进行必要的加固,防止存留隐患造成复岗时的安全事故;9、警戒人员不得中途擅自离岗,必须在架子工完全撤离并检查没有安全隐患后才能离开。页号:2技术交底记录通--6年月日工程名称上海轨道交通 5 号线南延伸 5 标南桥工程部位上部结构新城站〜线路设计终点高架区间工程工序名称支架模板拆除10、拆除人员必须持有劳动部门颁发的特种作业人员操作证。11、接使用单位通知且拆除前应根据施工现场情况,编写拆除方案,并全面检查脚手架的扣件连接、支撑体系等是否符合构造要求。12、设置警戒区、清理警戒区内的设备,并派专人负责监护。13、拆除班组必须根据施工方案进行施工,不得随意更改。14...
