1 墙体工程施工方案3

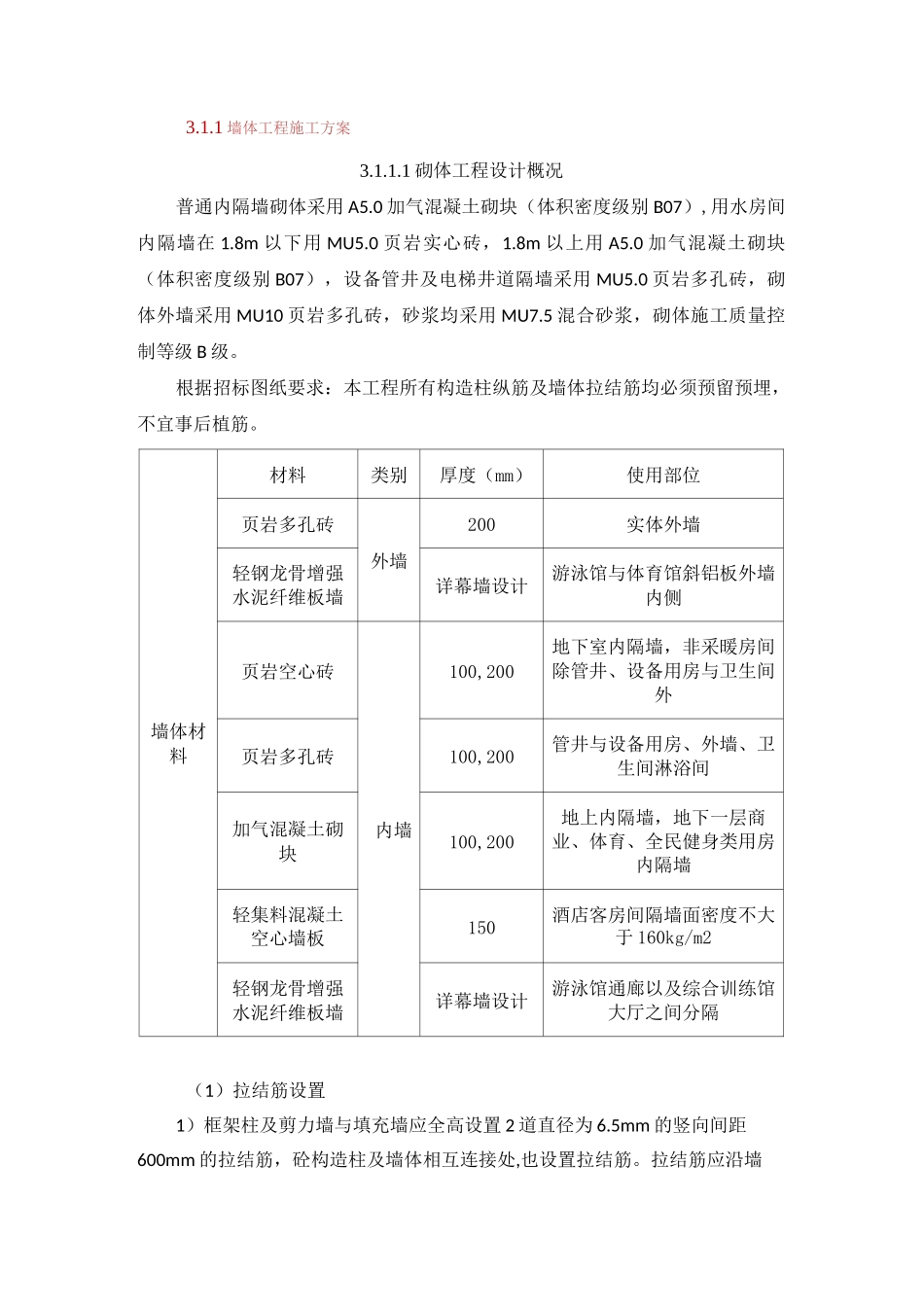

1 砌体工程设计概况普通内隔墙砌体采用 A5
0 加气混凝土砌块(体积密度级别 B07),用水房间内隔墙在 1
8m 以下用 MU5
0 页岩实心砖,1
8m 以上用 A5
0 加气混凝土砌块(体积密度级别 B07),设备管井及电梯井道隔墙采用 MU5
0 页岩多孔砖,砌体外墙采用 MU10 页岩多孔砖,砂浆均采用 MU7
5 混合砂浆,砌体施工质量控制等级 B 级
根据招标图纸要求:本工程所有构造柱纵筋及墙体拉结筋均必须预留预埋,不宜事后植筋
墙体材料材料类别厚度(mm)使用部位页岩多孔砖外墙200实体外墙轻钢龙骨增强水泥纤维板墙详幕墙设计游泳馆与体育馆斜铝板外墙内侧页岩空心砖内墙100,200地下室内隔墙,非采暖房间除管井、设备用房与卫生间外页岩多孔砖100,200管井与设备用房、外墙、卫生间淋浴间加气混凝土砌块100,200地上内隔墙,地下一层商业、体育、全民健身类用房内隔墙轻集料混凝土空心墙板150酒店客房间隔墙面密度不大于 160kg/m2轻钢龙骨增强水泥纤维板墙详幕墙设计游泳馆通廊以及综合训练馆大厅之间分隔(1)拉结筋设置1)框架柱及剪力墙与填充墙应全高设置 2 道直径为 6
5mm 的竖向间距600mm 的拉结筋,砼构造柱及墙体相互连接处,也设置拉结筋
拉结筋应沿墙全长贯通
在砌筑时,应先铺设砂浆后放置钢筋,确保砂浆将钢筋进行包裹后的整体受力性能

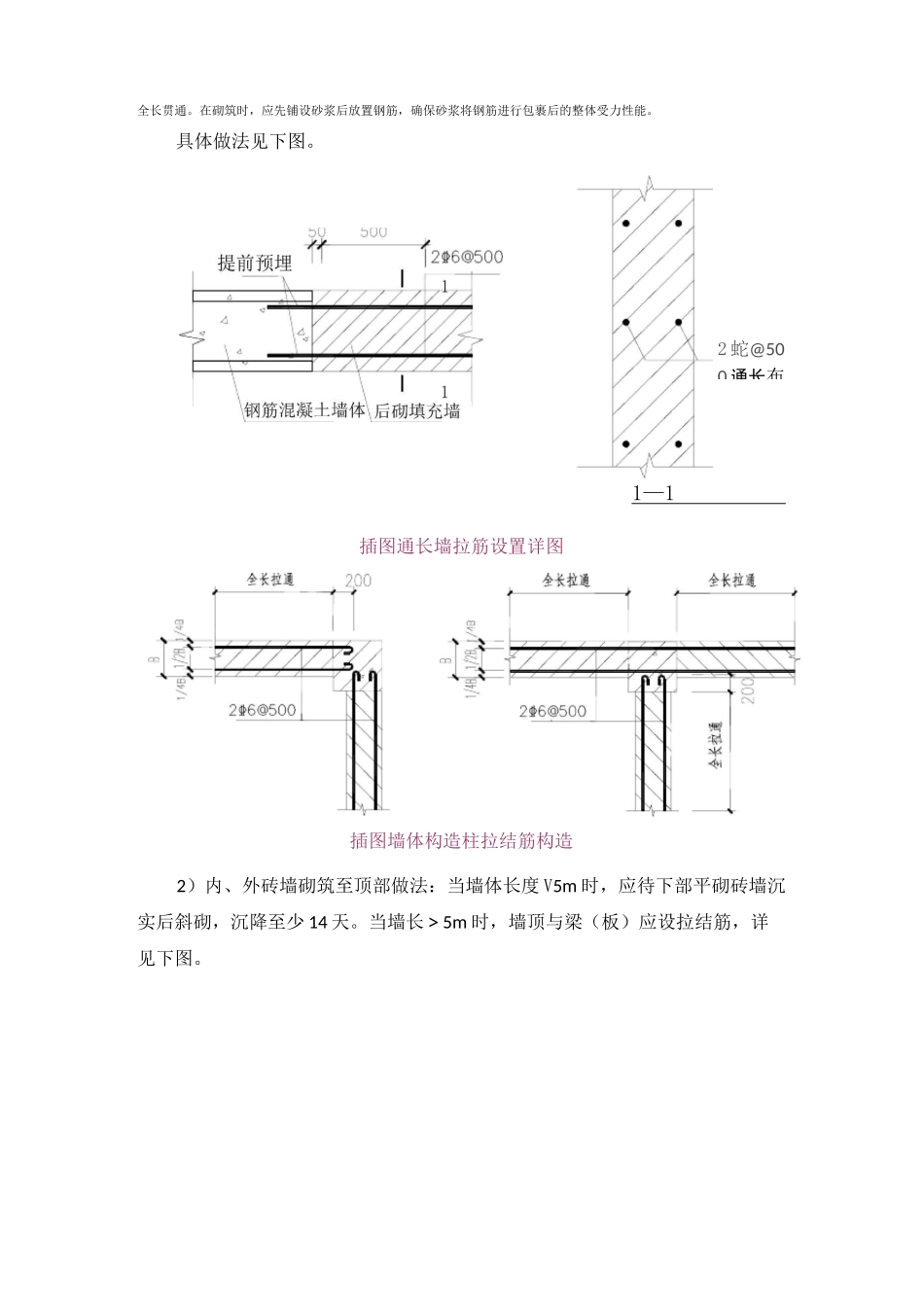

具体做法见下图
1—1插图通长墙拉筋设置详图插图墙体构造柱拉结筋构造2)内、外砖墙砌筑至顶部做法:当墙体长度 V5m 时,应待下部平砌砖墙沉实后斜砌,沉降至少 14 天

当墙长>5m 时,墙顶与梁(板)应设拉结筋,详见下图
2 蛇@500 通长布1辭〔用于墙长度米)插图砖墙顶部与梁连接做法2)构造柱设置根据招标图纸及砌体施工质量验收相关规范要求,对构造柱的布置要求如下:1)对于
