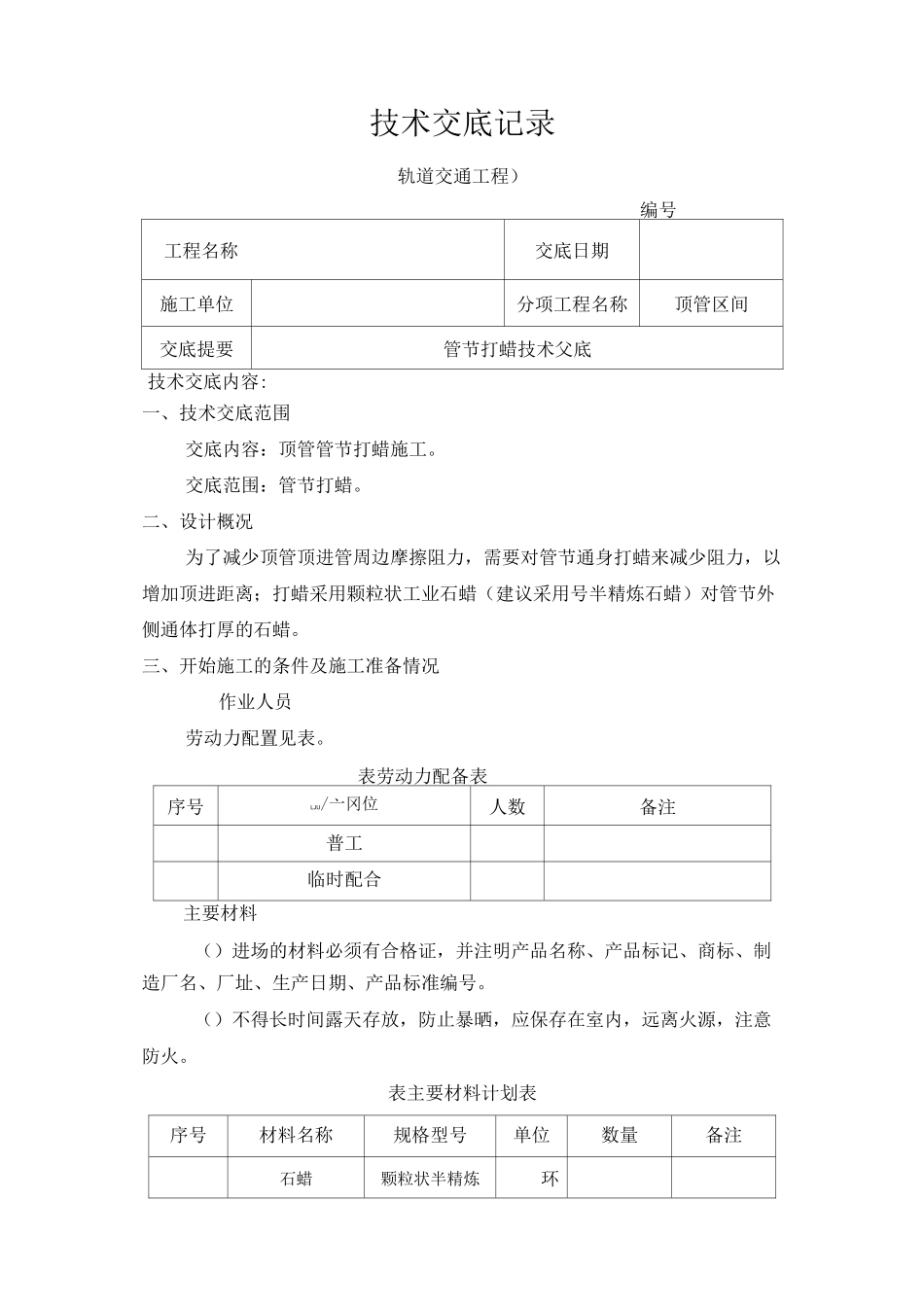

技术交底记录轨道交通工程)编号工程名称交底日期施工单位分项工程名称顶管区间交底提要管节打蜡技术父底技术交底内容:一、技术交底范围交底内容:顶管管节打蜡施工
交底范围:管节打蜡
二、设计概况为了减少顶管顶进管周边摩擦阻力,需要对管节通身打蜡来减少阻力,以增加顶进距离;打蜡采用颗粒状工业石蜡(建议采用号半精炼石蜡)对管节外侧通体打厚的石蜡

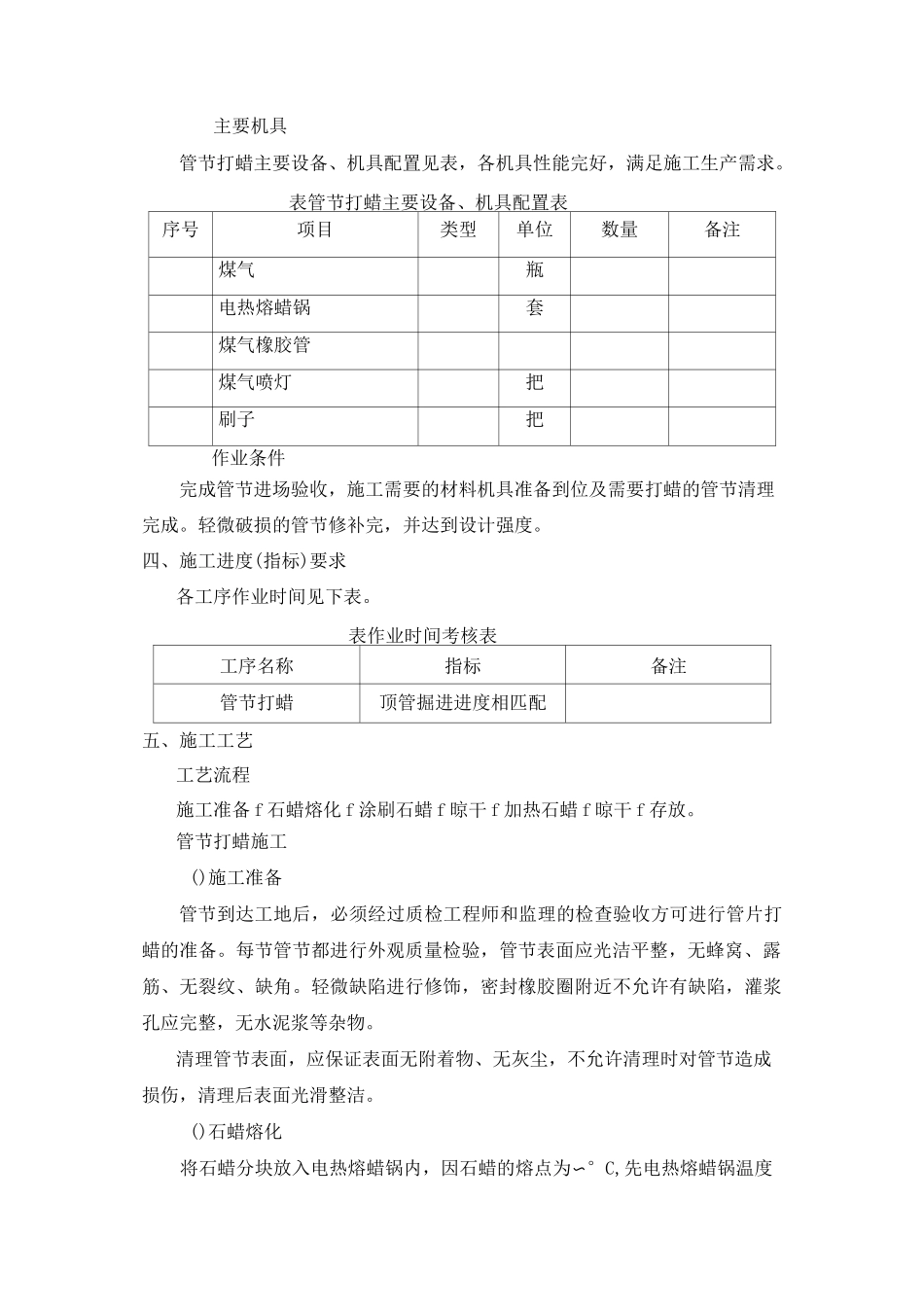

三、开始施工的条件及施工准备情况作业人员劳动力配置见表
表劳动力配备表序号LJU/亠冈位人数备注普工临时配合主要材料()进场的材料必须有合格证,并注明产品名称、产品标记、商标、制造厂名、厂址、生产日期、产品标准编号
()不得长时间露天存放,防止暴晒,应保存在室内,远离火源,注意防火
表主要材料计划表序号材料名称规格型号单位数量备注石蜡颗粒状半精炼环主要机具管节打蜡主要设备、机具配置见表,各机具性能完好,满足施工生产需求
表管节打蜡主要设备、机具配置表序号项目类型单位数量备注煤气瓶电热熔蜡锅套煤气橡胶管煤气喷灯把刷子把作业条件完成管节进场验收,施工需要的材料机具准备到位及需要打蜡的管节清理完成
轻微破损的管节修补完,并达到设计强度
四、施工进度(指标)要求各工序作业时间见下表
表作业时间考核表工序名称指标备注管节打蜡顶管掘进进度相匹配五、施工工艺工艺流程施工准备 f 石蜡熔化 f 涂刷石蜡 f 晾干 f 加热石蜡 f 晾干 f 存放
管节打蜡施工()施工准备管节到达工地后,必须经过质检工程师和监理的检查验收方可进行管片打蜡的准备
每节管节都进行外观质量检验,管节表面应光洁平整,无蜂窝、露筋、无裂纹、缺角
轻微缺陷进行修饰,密封橡胶圈附近不允许有缺陷,灌浆孔应完整,无水泥浆等杂物
清理管节表面,应保证表面无附着物、无灰尘,不允许清理时对管节造成损伤,清理后表面光滑整洁
()石蜡熔化将石蜡分块放入电热熔蜡锅内,因石蜡的熔点为〜°C,先电热熔蜡锅温度
