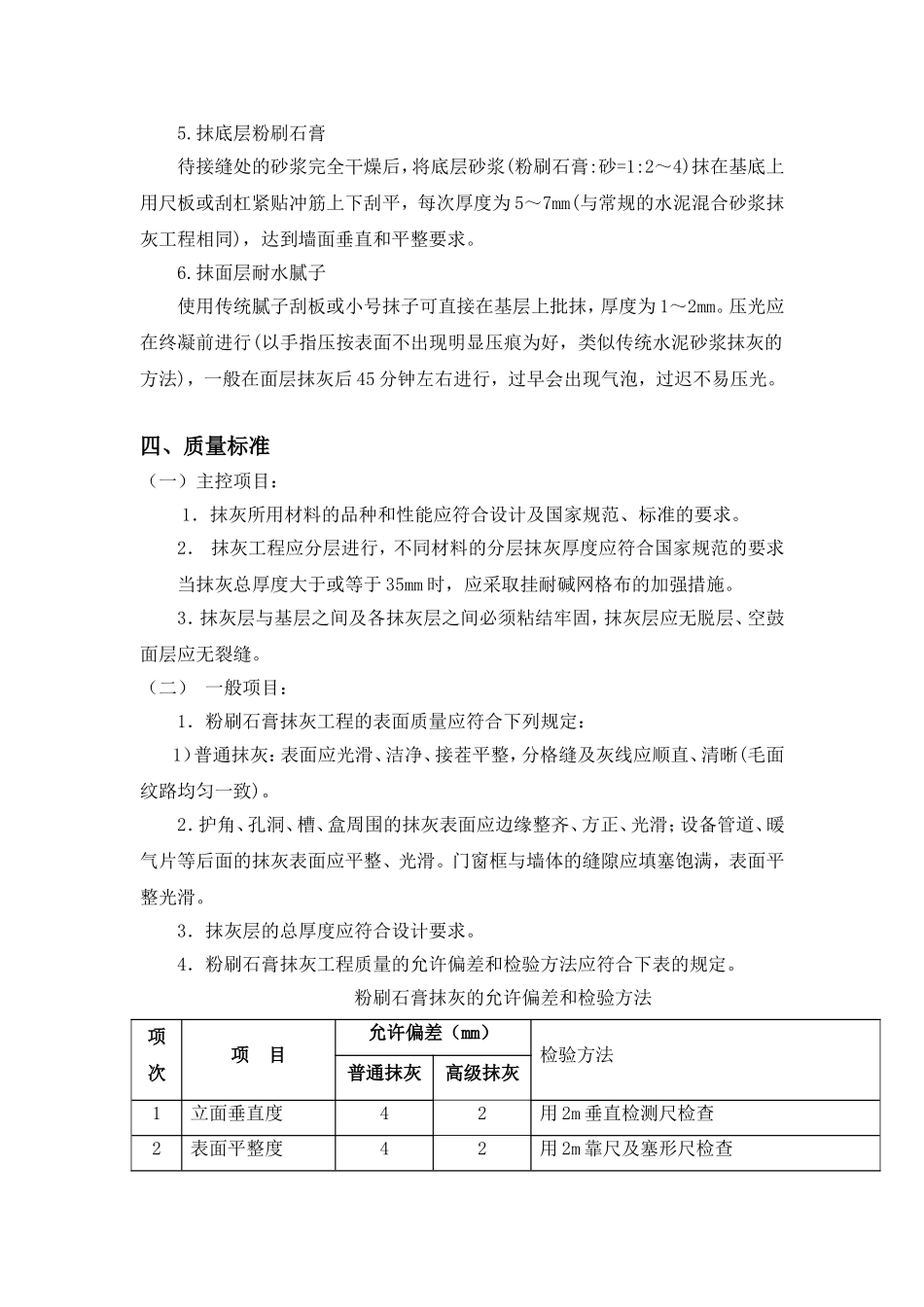

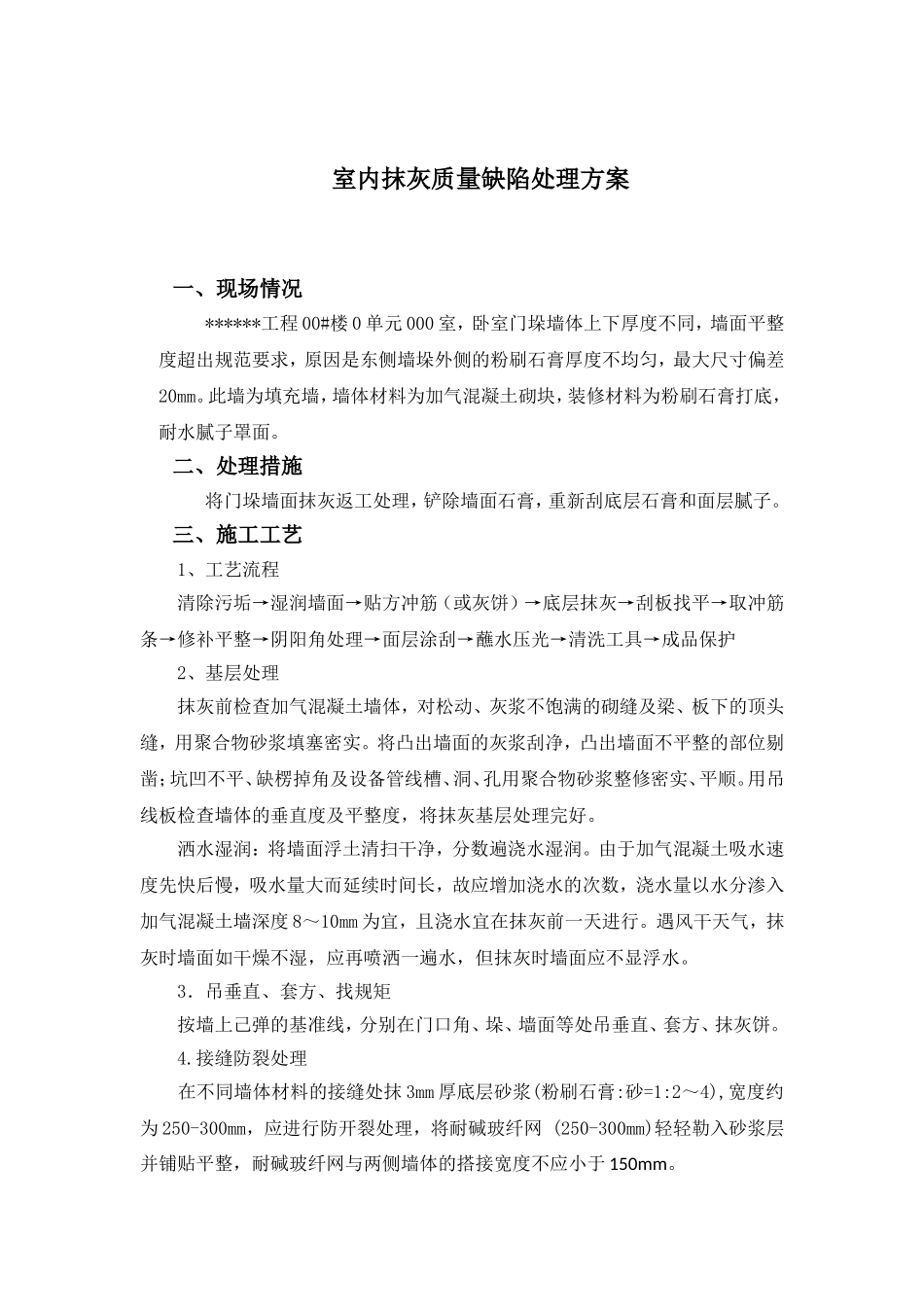

室内抹灰质量缺陷处理方案一、现场情况******工程00#楼0单元000室,卧室门垛墙体上下厚度不同,墙面平整度超出规范要求,原因是东侧墙垛外侧的粉刷石膏厚度不均匀,最大尺寸偏差20mm
此墙为填充墙,墙体材料为加气混凝土砌块,装修材料为粉刷石膏打底,耐水腻子罩面
二、处理措施将门垛墙面抹灰返工处理,铲除墙面石膏,重新刮底层石膏和面层腻子
三、施工工艺1、工艺流程清除污垢→湿润墙面→贴方冲筋(或灰饼)→底层抹灰→刮板找平→取冲筋条→修补平整→阴阳角处理→面层涂刮→蘸水压光→清洗工具→成品保护2、基层处理抹灰前检查加气混凝土墙体,对松动、灰浆不饱满的砌缝及梁、板下的顶头缝,用聚合物砂浆填塞密实
将凸出墙面的灰浆刮净,凸出墙面不平整的部位剔凿;坑凹不平、缺楞掉角及设备管线槽、洞、孔用聚合物砂浆整修密实、平顺
用吊线板检查墙体的垂直度及平整度,将抹灰基层处理完好
洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润
由于加气混凝土吸水速度先快后慢,吸水量大而延续时间长,故应增加浇水的次数,浇水量以水分渗入加气混凝土墙深度8~10mm为宜,且浇水宜在抹灰前一天进行
遇风干天气,抹灰时墙面如干燥不湿,应再喷洒一遍水,但抹灰时墙面应不显浮水
3.吊垂直、套方、找规矩按墙上己弹的基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼
接缝防裂处理在不同墙体材料的接缝处抹3mm厚底层砂浆(粉刷石膏:砂=1:2~4),宽度约为250-300mm,应进行防开裂处理,将耐碱玻纤网(250-300mm)轻轻勒入砂浆层并铺贴平整,耐碱玻纤网与两侧墙体的搭接宽度不应小于150mm
抹底层粉刷石膏待接缝处的砂浆完全干燥后,将底层砂浆(粉刷石膏:砂=1:2~4)抹在基底上用尺板或刮杠紧贴冲筋上下刮平,每次厚度为5~7mm(与常规的水泥混合砂浆抹灰工程相同),达到墙面垂直和平整要求
抹面层耐水腻子使用传
