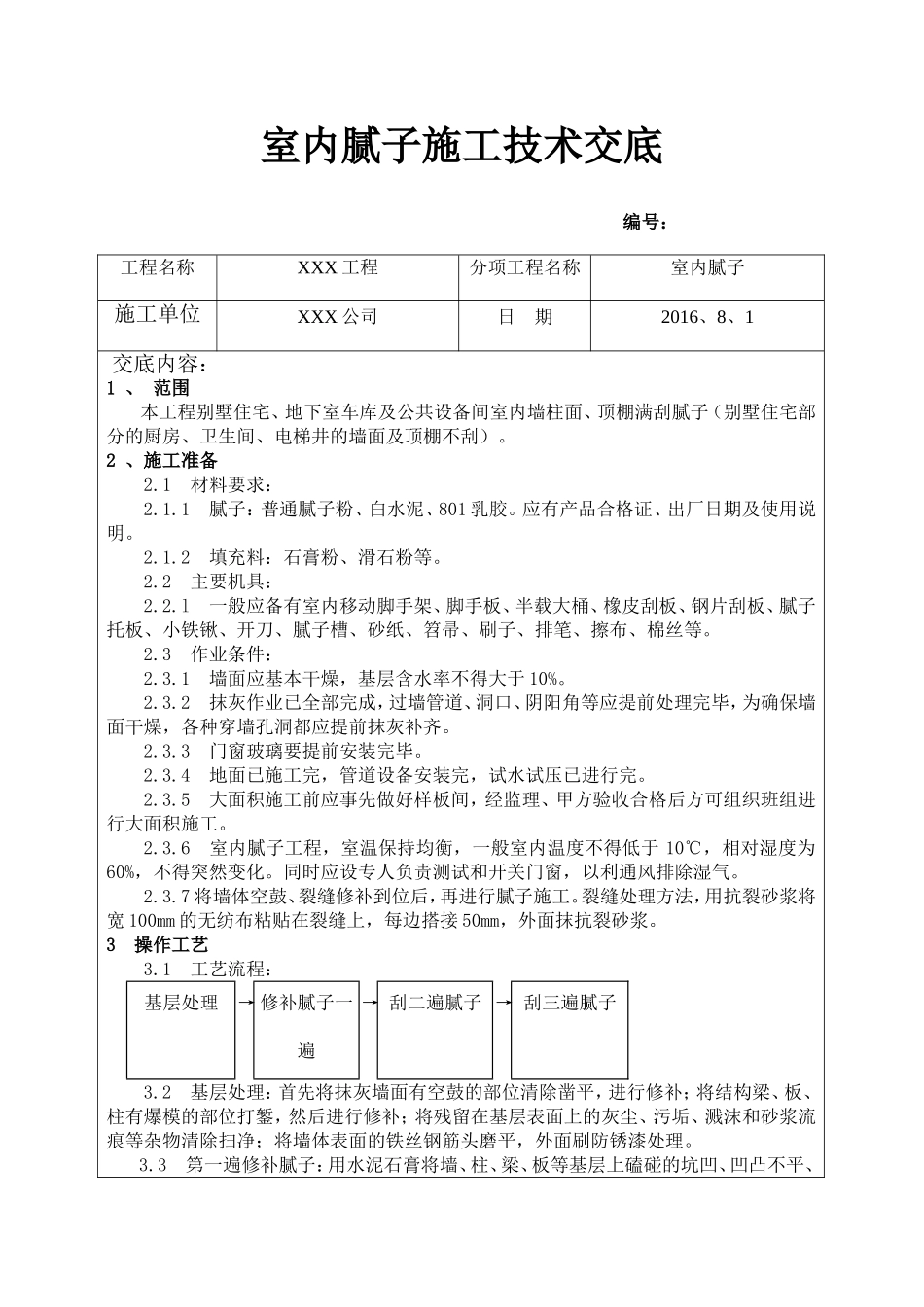

室内腻子施工技术交底编号:工程名称XXX工程分项工程名称室内腻子施工单位XXX公司日期2016、8、1交底内容:1、范围本工程别墅住宅、地下室车库及公共设备间室内墙柱面、顶棚满刮腻子(别墅住宅部分的厨房、卫生间、电梯井的墙面及顶棚不刮)
2、施工准备2
1材料要求:2
1腻子:普通腻子粉、白水泥、801乳胶
应有产品合格证、出厂日期及使用说明
2填充料:石膏粉、滑石粉等
2主要机具:2
l一般应备有室内移动脚手架、脚手板、半载大桶、橡皮刮板、钢片刮板、腻子托板、小铁锹、开刀、腻子槽、砂纸、笤帚、刷子、排笔、擦布、棉丝等
3作业条件:2
1墙面应基本干燥,基层含水率不得大于10%
2抹灰作业已全部完成,过墙管道、洞口、阴阳角等应提前处理完毕,为确保墙面干燥,各种穿墙孔洞都应提前抹灰补齐
3门窗玻璃要提前安装完毕
4地面已施工完,管道设备安装完,试水试压已进行完
5大面积施工前应事先做好样板间,经监理、甲方验收合格后方可组织班组进行大面积施工
6室内腻子工程,室温保持均衡,一般室内温度不得低于10℃,相对湿度为60%,不得突然变化
同时应设专人负责测试和开关门窗,以利通风排除湿气
7将墙体空鼓、裂缝修补到位后,再进行腻子施工
裂缝处理方法,用抗裂砂浆将宽100mm的无纺布粘贴在裂缝上,每边搭接50mm,外面抹抗裂砂浆
3操作工艺3
1工艺流程:基层处理→修补腻子一遍→刮二遍腻子→刮三遍腻子3
2基层处理:首先将抹灰墙面有空鼓的部位清除凿平,进行修补;将结构梁、板、柱有爆模的部位打錾,然后进行修补;将残留在基层表面上的灰尘、污垢、溅沫和砂浆流痕等杂物清除扫净;将墙体表面的铁丝钢筋头磨平,外面刷防锈漆处理
3第一遍修补腻子:用水泥石膏将墙、柱、梁、板等基层上磕碰的坑凹、凹凸不平、缝隙、阴阳角不平直等处分
