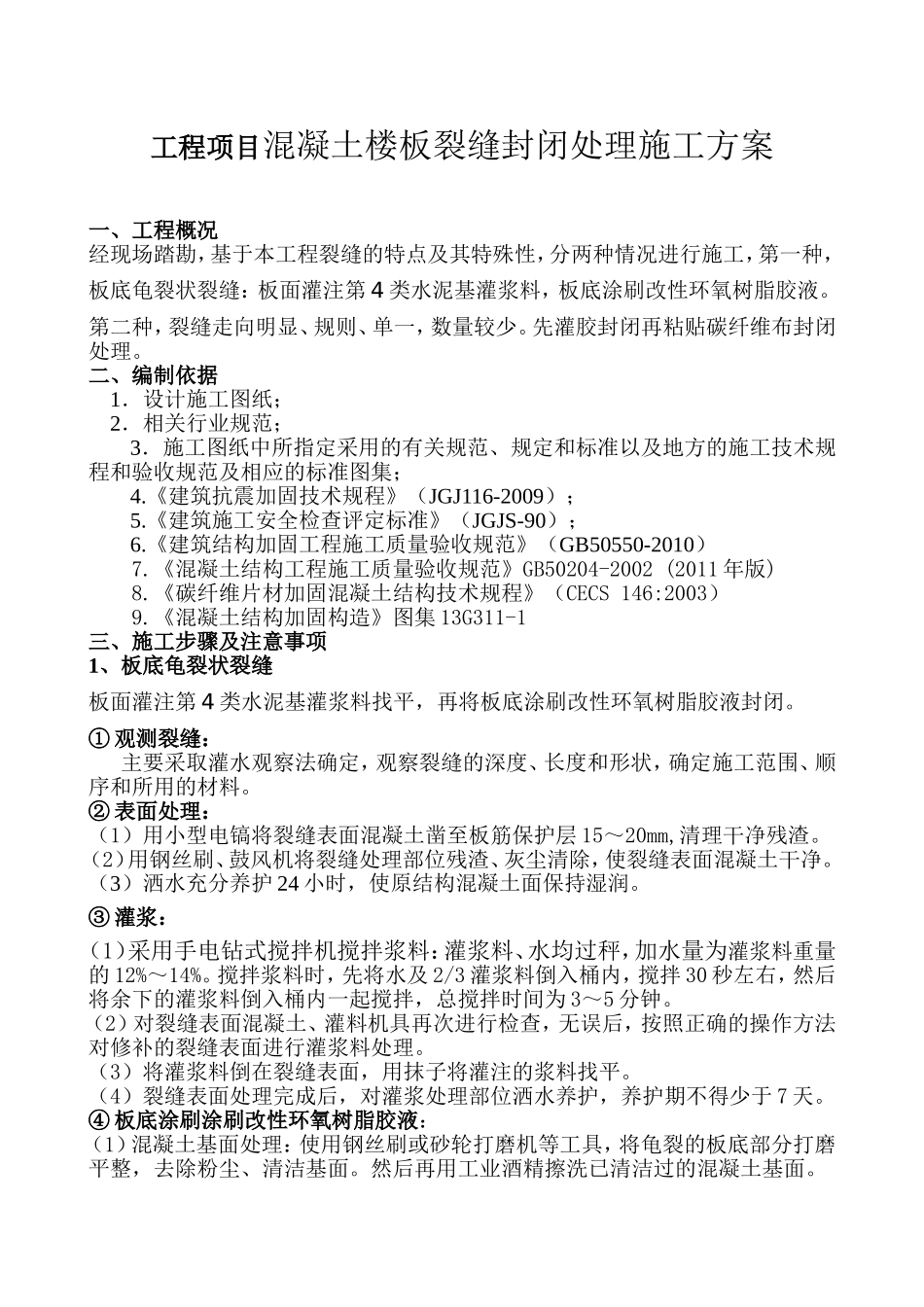

工程项目混凝土楼板裂缝封闭处理施工方案一、工程概况经现场踏勘,基于本工程裂缝的特点及其特殊性,分两种情况进行施工,第一种,板底龟裂状裂缝:板面灌注第4类水泥基灌浆料,板底涂刷改性环氧树脂胶液

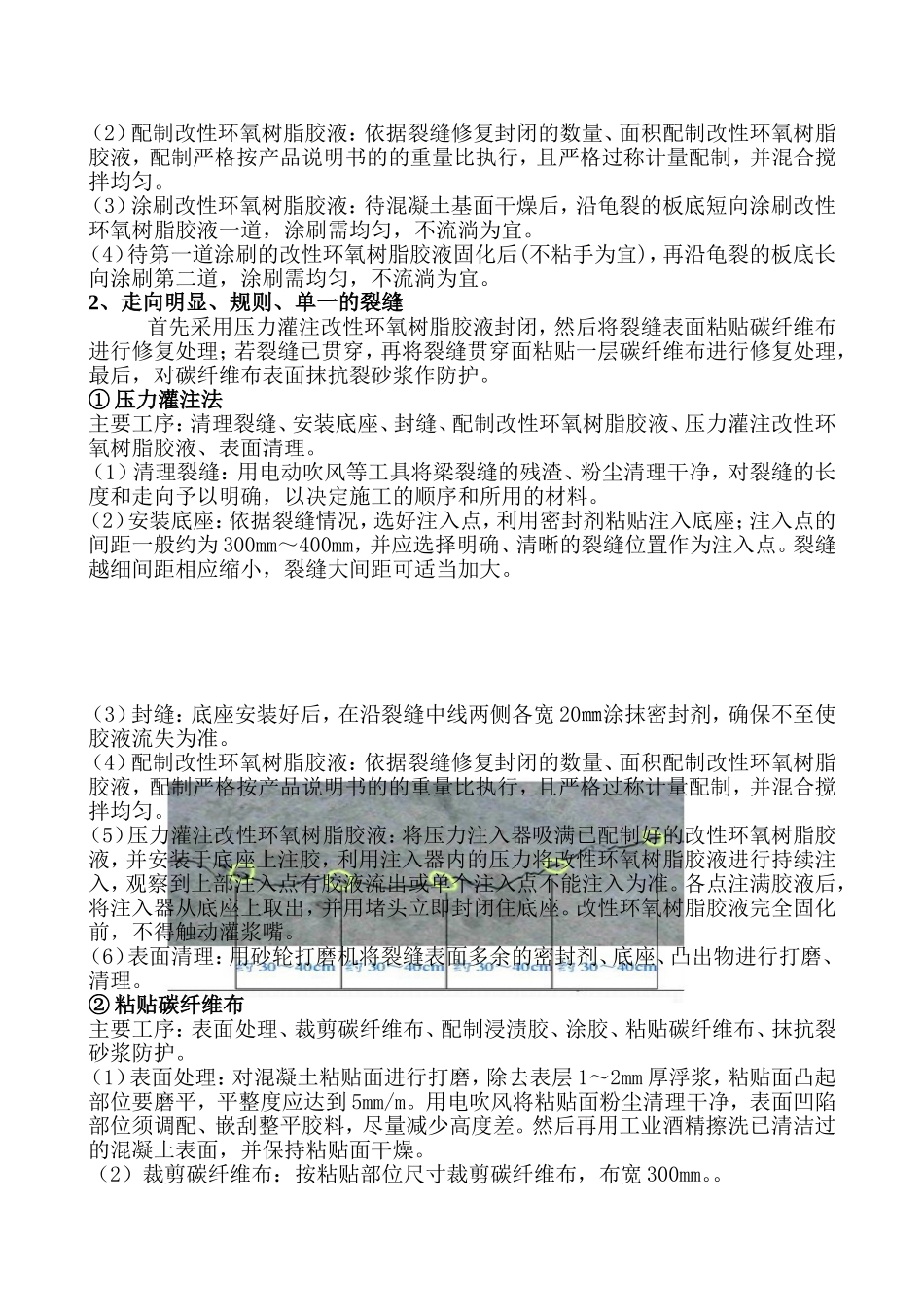

第二种,裂缝走向明显、规则、单一,数量较少
先灌胶封闭再粘贴碳纤维布封闭处理
二、编制依据1.设计施工图纸;2.相关行业规范;3.施工图纸中所指定采用的有关规范、规定和标准以及地方的施工技术规程和验收规范及相应的标准图集;4
《建筑抗震加固技术规程》(JGJ116-2009);5
《建筑施工安全检查评定标准》(JGJS-90);6
《建筑结构加固工程施工质量验收规范》(GB50550-2010)7
《混凝土结构工程施工质量验收规范》GB50204-2002(2011年版)8
《碳纤维片材加固混凝土结构技术规程》(CECS146:2003)9
《混凝土结构加固构造》图集13G311-1三、施工步骤及注意事项1、板底龟裂状裂缝板面灌注第4类水泥基灌浆料找平,再将板底涂刷改性环氧树脂胶液封闭
①观测裂缝:主要采取灌水观察法确定,观察裂缝的深度、长度和形状,确定施工范围、顺序和所用的材料
②表面处理:(1)用小型电镐将裂缝表面混凝土凿至板筋保护层15~20mm,清理干净残渣
(2)用钢丝刷、鼓风机将裂缝处理部位残渣、灰尘清除,使裂缝表面混凝土干净
(3)洒水充分养护24小时,使原结构混凝土面保持湿润
③灌浆:(1)采用手电钻式搅拌机搅拌浆料:灌浆料、水均过秤,加水量为灌浆料重量的12%~14%
搅拌浆料时,先将水及2/3灌浆料倒入桶内,搅拌30秒左右,然后将余下的灌浆料倒入桶内一起搅拌,总搅拌时间为3~5分钟
(2)对裂缝表面混凝土、灌料机具再次进行检查,无误后,按照正确的操作方法对修补的裂缝表面进行灌浆料处理
(3)将灌浆料倒在裂缝表面,用抹子将灌注的浆料找平
(4)裂缝表面处理完成后,对灌
