技术交底记录表C2-1编号01工程名称广银·翡翠城四期9#、13#楼交底日期2017年3月12日施工单位分项工程名称砌体工程交底提要加气混凝土砌块填充墙砌筑技术交底交底内容:一、砌筑前准备工作1
1砌筑前需清理楼面,洒水湿润
加气混凝土砌块必须提前两天浇水湿润
砌筑部位先拉线测量标高,误差超过20mm,用细石混凝土找平
2根据砌筑部位结构净空、加气混凝土砌块规格尺寸、门窗洞口尺寸及相邻砌体相应数据等因素,将砌体平面及立面进行排版设计
二、施工工艺2

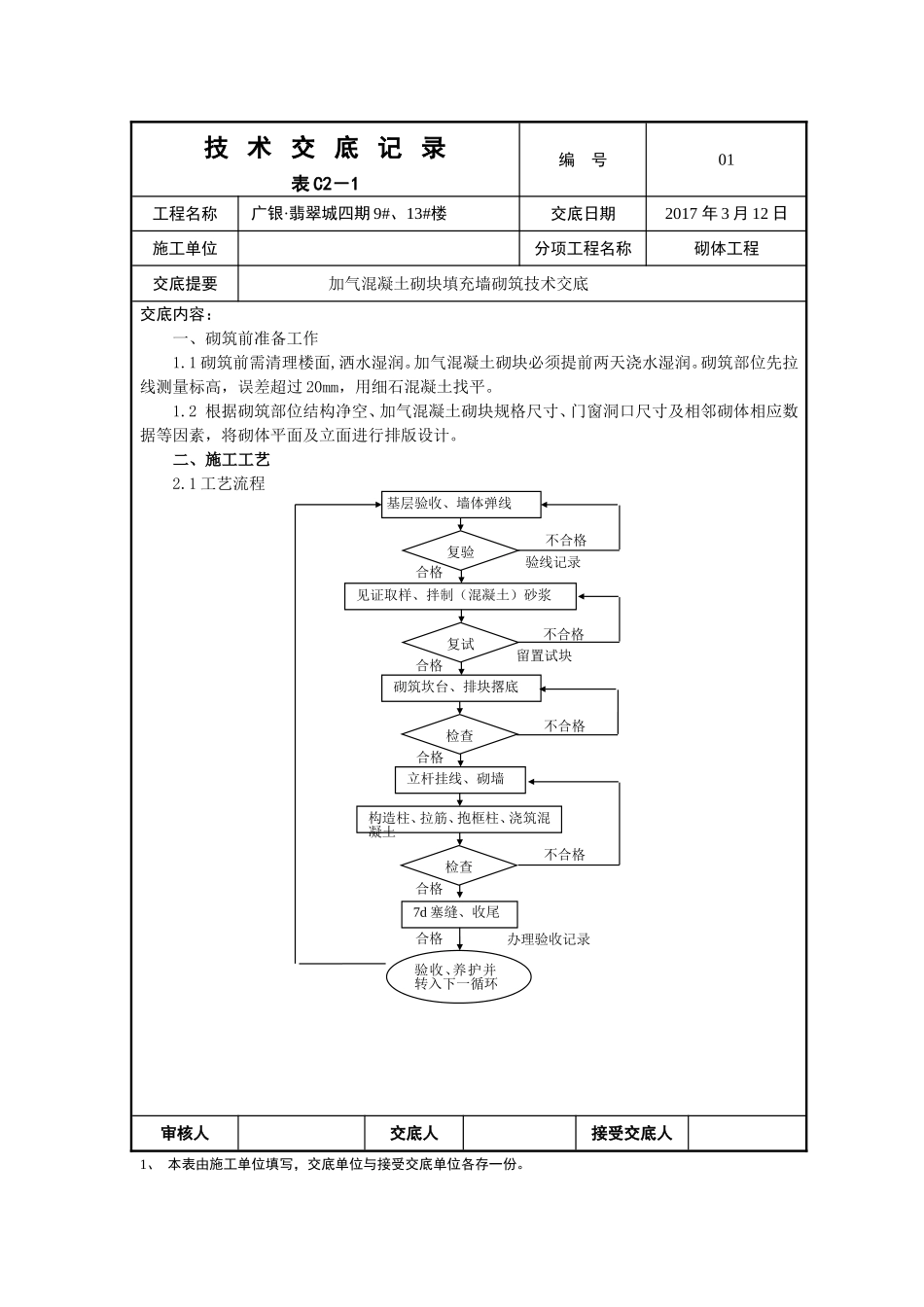

1工艺流程审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
办理验收记录留置试块不合格不合格不合格合格合格合格合格验线记录不合格合格基层验收、墙体弹线复验见证取样、拌制(混凝土)砂浆复试砌筑坎台、排块撂底检查立杆挂线、砌墙构造柱、拉筋、抱框柱、浇筑混凝土检查7d塞缝、收尾验收、养护并转入下一循环2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写
技术交底记录表C2-1编号02工程名称广银·翡翠城四期9#、13#楼交底日期2017年3月12日施工单位中宏建设集团有限公司分项工程名称砌体工程交底提要加气混凝土砌块填充墙砌筑技术交底交底内容:2
2加气混凝土砌块砌筑时,墙底部应砌200mm高的灰砂砖
3砌筑时应预先试排砌块,并优先使用整体砌块
不得已须断开砌块时,应使用大型切割机等工具锯裁整齐,并保护好砌块的棱角,锯裁砌块的长度不应小于砌块总长度的1/3
长度小于等于150mm的砌块不得上墙
砌筑最底层砌块时,当灰缝厚度大于20mm时应使用细石混凝土铺密实,上下皮灰缝应错开搭砌,搭砌长度不应小于砌块总长的1/3

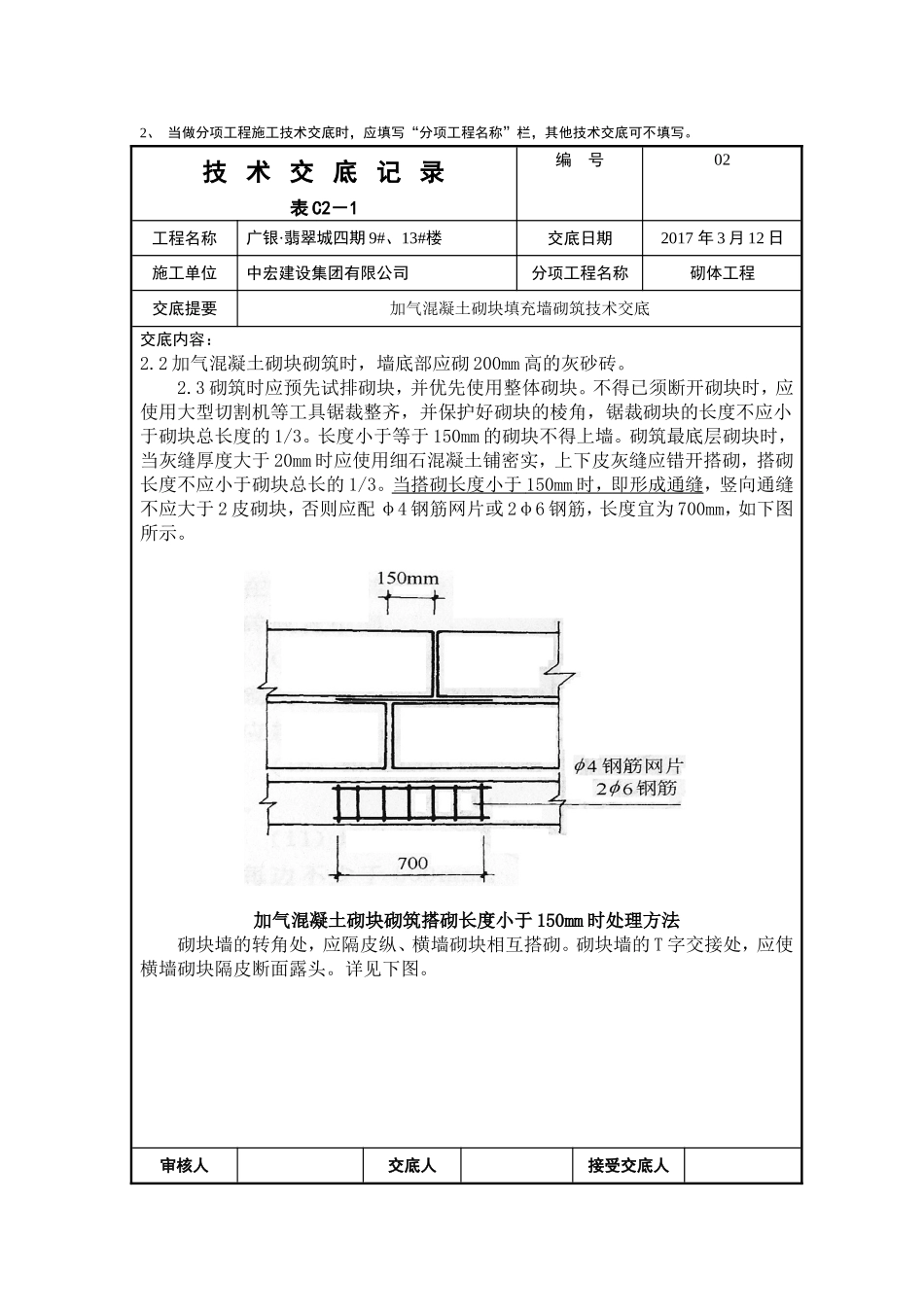

当搭砌长度小于150mm时,即形成通缝,竖向通缝不应大于2皮砌块,否则应配φ4钢筋网片或2φ6钢筋,长度宜为700mm,如下图所示

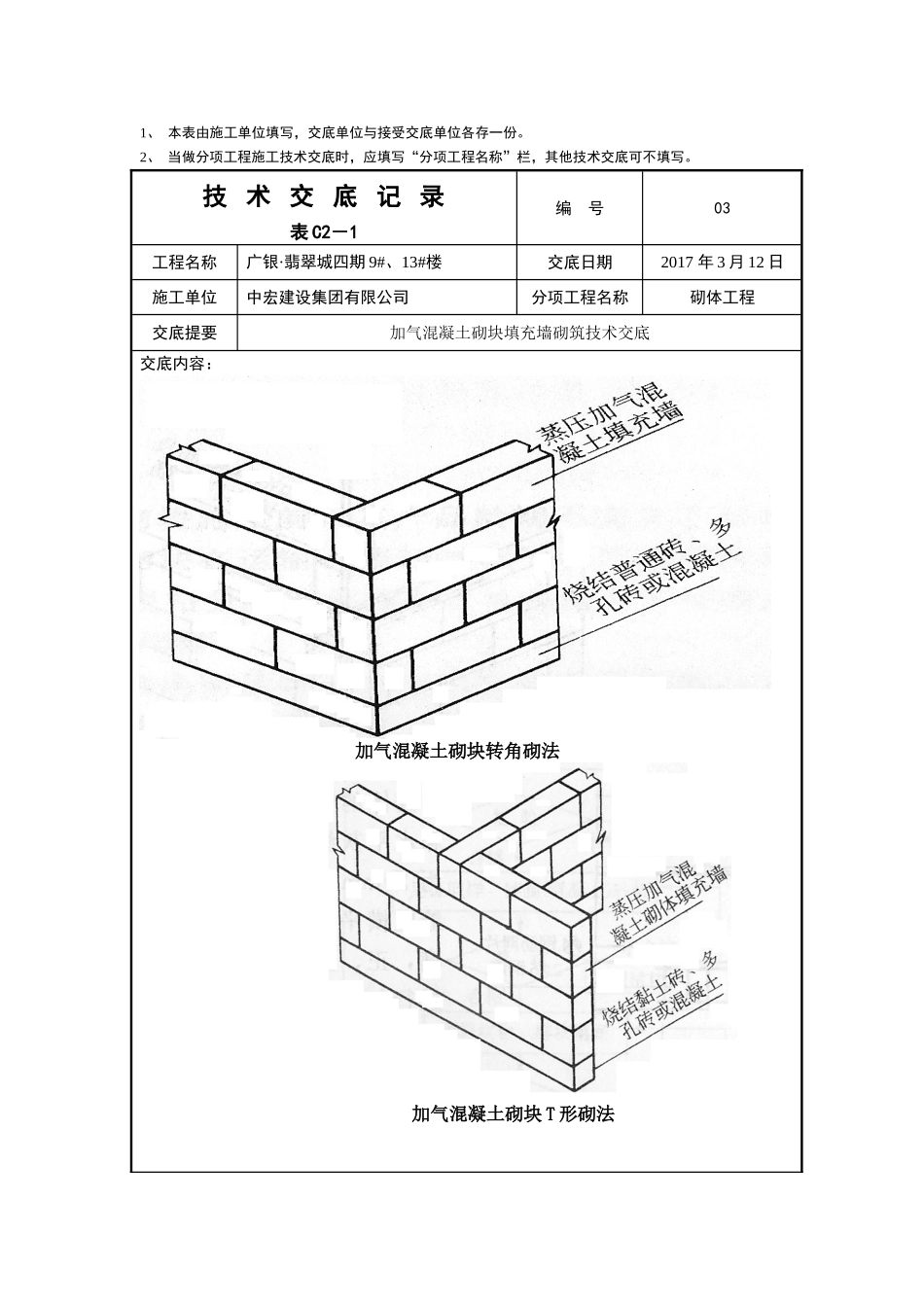

加气混凝土砌块砌筑搭砌长度小于
