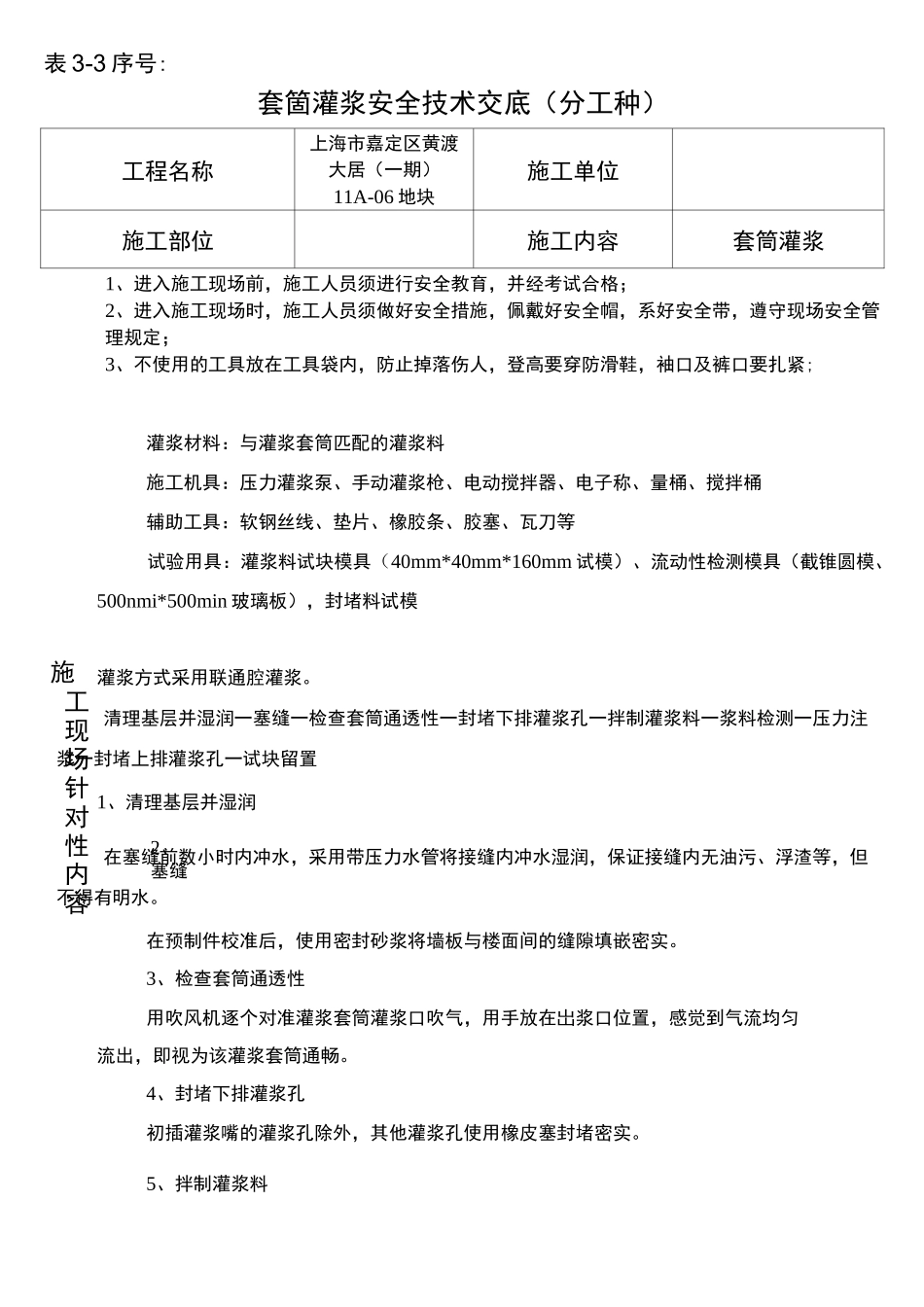

施工现场针对性内容表 3-3 序号:2、塞缝套箇灌浆安全技术交底(分工种)工程名称上海市嘉定区黄渡大居(一期)11A-06 地块施工单位施工部位施工内容套筒灌浆1、进入施工现场前,施工人员须进行安全教育,并经考试合格;2、进入施工现场时,施工人员须做好安全措施,佩戴好安全帽,系好安全带,遵守现场安全管理规定;3、不使用的工具放在工具袋内,防止掉落伤人,登高要穿防滑鞋,袖口及裤口要扎紧;灌浆材料:与灌浆套筒匹配的灌浆料施工机具:压力灌浆泵、手动灌浆枪、电动搅拌器、电子称、量桶、搅拌桶辅助工具:软钢丝线、垫片、橡胶条、胶塞、瓦刀等试验用具:灌浆料试块模具(40mm*40mm*160mm 试模)、流动性检测模具(截锥圆模、500nmi*500min 玻璃板),封堵料试模灌浆方式采用联通腔灌浆
清理基层并湿润一塞缝一检查套筒通透性一封堵下排灌浆孔一拌制灌浆料一浆料检测一压力注浆一封堵上排灌浆孔一试块留置1、清理基层并湿润在塞缝前数小时内冲水,采用带压力水管将接缝内冲水湿润,保证接缝内无油污、浮渣等,但不得有明水
在预制件校准后,使用密封砂浆将墙板与楼面间的缝隙填嵌密实
3、检查套筒通透性用吹风机逐个对准灌浆套筒灌浆口吹气,用手放在岀浆口位置,感觉到气流均匀流出,即视为该灌浆套筒通畅

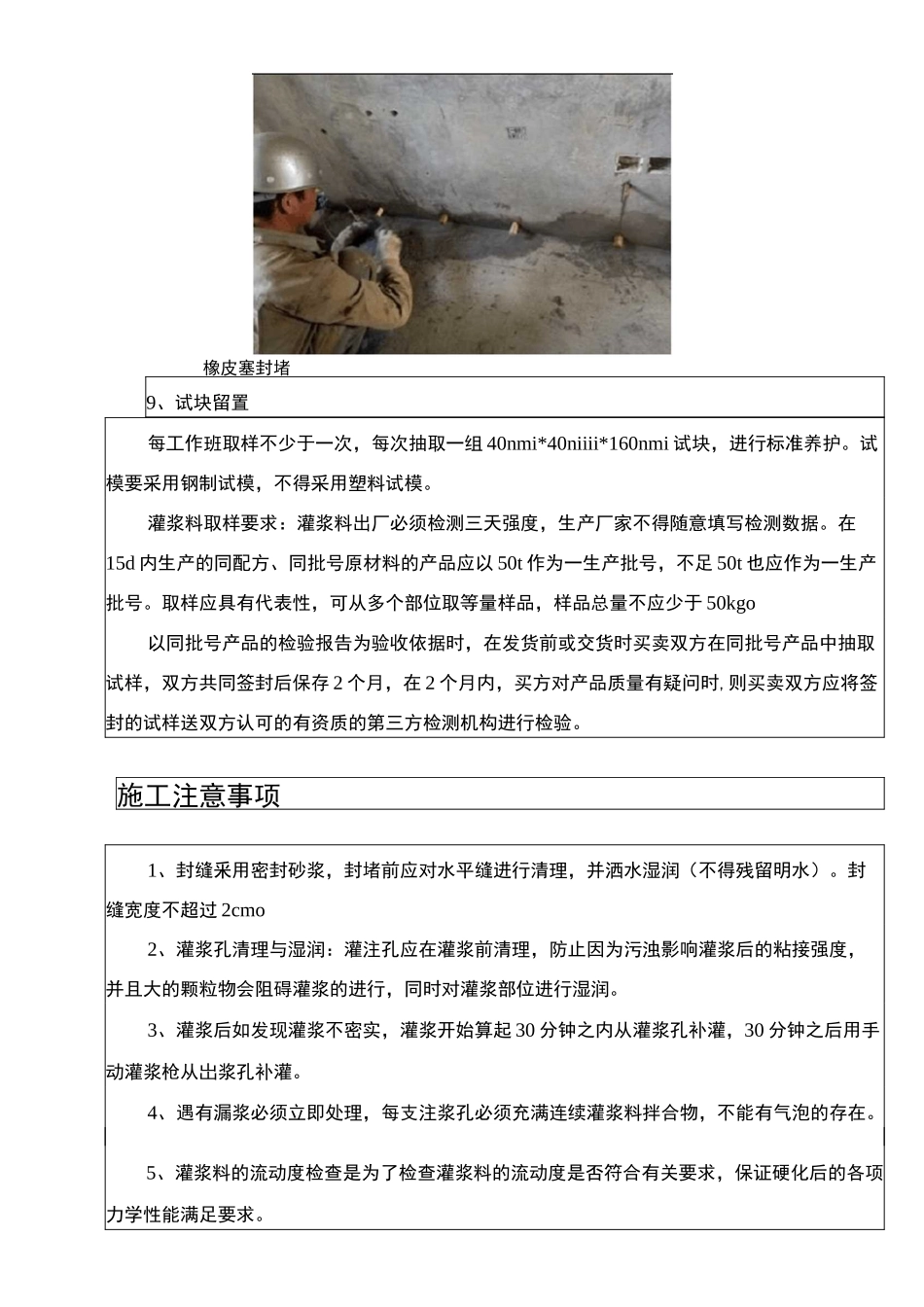

4、封堵下排灌浆孔初插灌浆嘴的灌浆孔除外,其他灌浆孔使用橡皮塞封堵密实

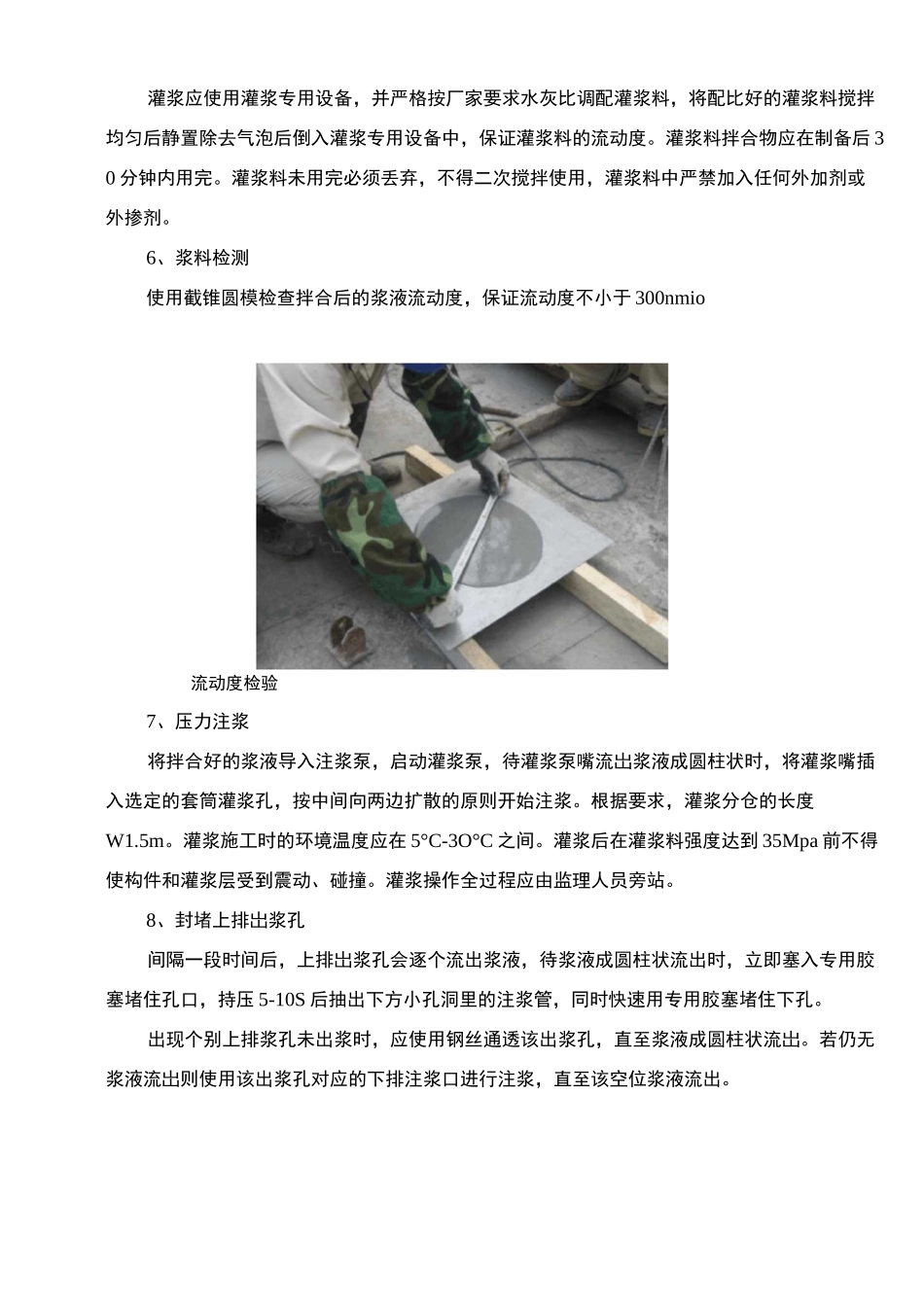

5、拌制灌浆料灌浆应使用灌浆专用设备,并严格按厂家要求水灰比调配灌浆料,将配比好的灌浆料搅拌均匀后静置除去气泡后倒入灌浆专用设备中,保证灌浆料的流动度
灌浆料拌合物应在制备后 30 分钟内用完
灌浆料未用完必须丢弃,不得二次搅拌使用,灌浆料中严禁加入任何外加剂或外掺剂
6、浆料检测使用截锥圆模检查拌合后的浆液流动度,保证流动度不小于 300nmio流动度检验7、压力注浆将拌合好的浆液导入注浆泵,启动灌浆泵,待灌浆泵嘴流岀浆液成圆柱状
