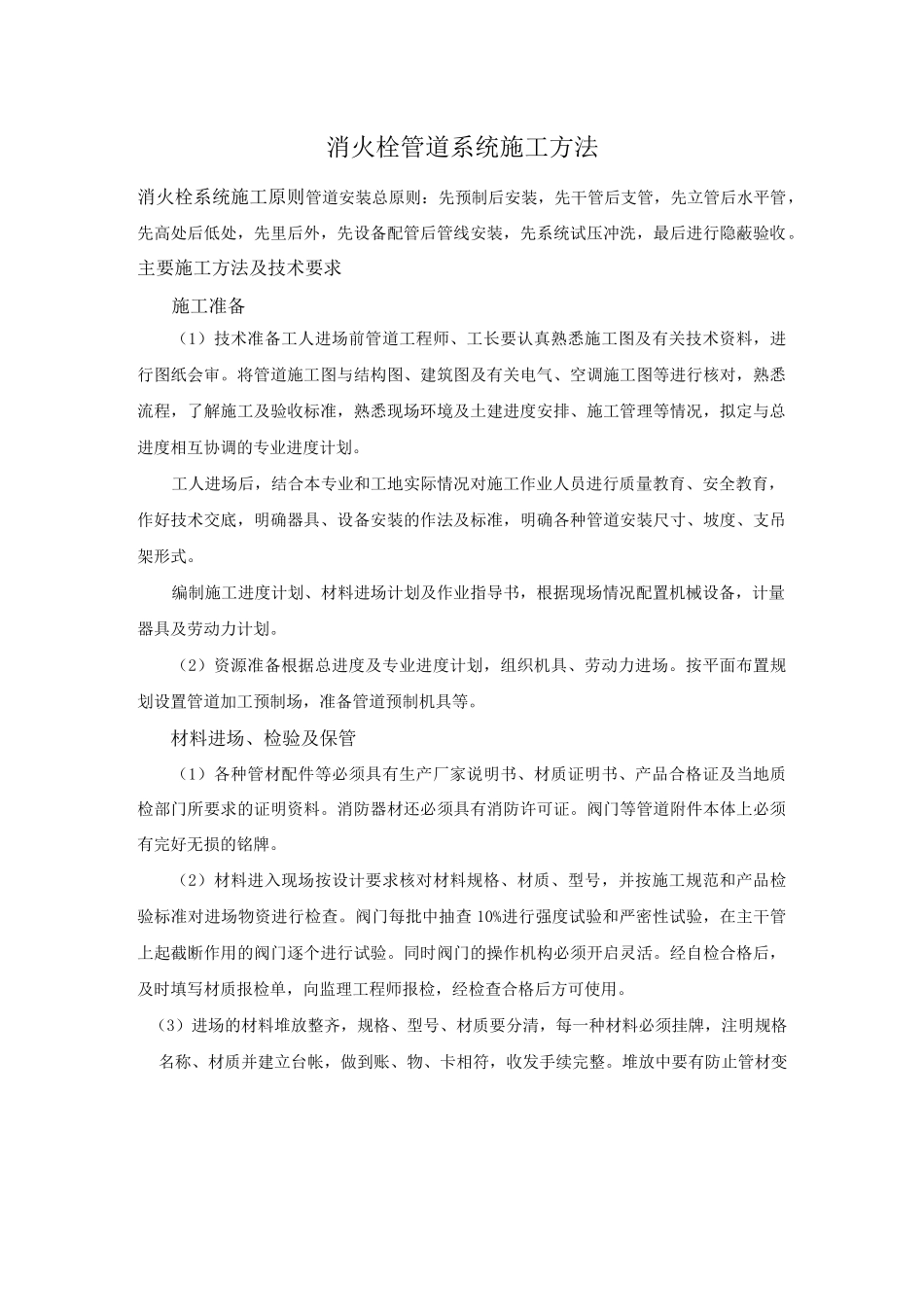

消火栓管道系统施工方法消火栓系统施工原则管道安装总原则:先预制后安装,先干管后支管,先立管后水平管,先高处后低处,先里后外,先设备配管后管线安装,先系统试压冲洗,最后进行隐蔽验收
主要施工方法及技术要求施工准备(1)技术准备工人进场前管道工程师、工长要认真熟悉施工图及有关技术资料,进行图纸会审
将管道施工图与结构图、建筑图及有关电气、空调施工图等进行核对,熟悉流程,了解施工及验收标准,熟悉现场环境及土建进度安排、施工管理等情况,拟定与总进度相互协调的专业进度计划
工人进场后,结合本专业和工地实际情况对施工作业人员进行质量教育、安全教育,作好技术交底,明确器具、设备安装的作法及标准,明确各种管道安装尺寸、坡度、支吊架形式
编制施工进度计划、材料进场计划及作业指导书,根据现场情况配置机械设备,计量器具及劳动力计划
(2)资源准备根据总进度及专业进度计划,组织机具、劳动力进场
按平面布置规划设置管道加工预制场,准备管道预制机具等
材料进场、检验及保管(1)各种管材配件等必须具有生产厂家说明书、材质证明书、产品合格证及当地质检部门所要求的证明资料
消防器材还必须具有消防许可证
阀门等管道附件本体上必须有完好无损的铭牌
(2)材料进入现场按设计要求核对材料规格、材质、型号,并按施工规范和产品检验标准对进场物资进行检查
阀门每批中抽查 10%进行强度试验和严密性试验,在主干管上起截断作用的阀门逐个进行试验
同时阀门的操作机构必须开启灵活
经自检合格后,及时填写材质报检单,向监理工程师报检,经检查合格后方可使用
(3)进场的材料堆放整齐,规格、型号、材质要分清,每一种材料必须挂牌,注明规格名称、材质并建立台帐,做到账、物、卡相符,收发手续完整
堆放中要有防止管材变管枕木(大管用形的措施(如下图示意,不能堆码过高)
钢管堆放示意图(4)管道、管件、阀门等在搬运、安装过程中要轻拿轻放,禁止扔
