1 本表由施工单位填写,交底单位与接受交底单位各保存一份
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

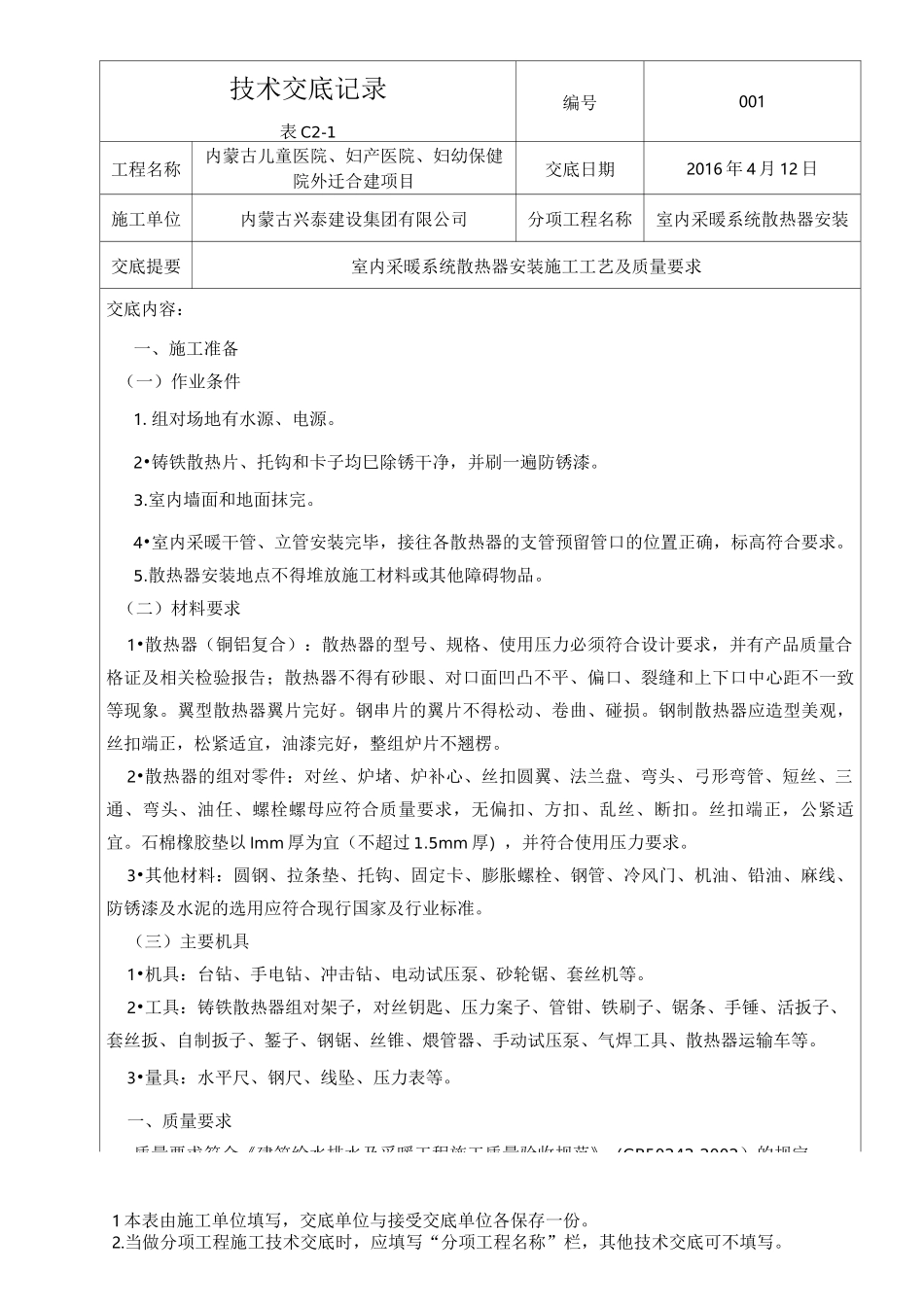

技术交底记录表 C2-1编号001工程名称内蒙古儿童医院、妇产医院、妇幼保健院外迁合建项目交底日期2016 年 4 月 12 日施工单位内蒙古兴泰建设集团有限公司分项工程名称室内采暖系统散热器安装交底提要室内采暖系统散热器安装施工工艺及质量要求交底内容:一、施工准备(一)作业条件1
组对场地有水源、电源
2•铸铁散热片、托钩和卡子均巳除锈干净,并刷一遍防锈漆
室内墙面和地面抹完
4•室内采暖干管、立管安装完毕,接往各散热器的支管预留管口的位置正确,标高符合要求
散热器安装地点不得堆放施工材料或其他障碍物品
(二)材料要求1•散热器(铜铝复合):散热器的型号、规格、使用压力必须符合设计要求,并有产品质量合格证及相关检验报告;散热器不得有砂眼、对口面凹凸不平、偏口、裂缝和上下口中心距不一致等现象
翼型散热器翼片完好
钢串片的翼片不得松动、卷曲、碰损
钢制散热器应造型美观,丝扣端正,松紧适宜,油漆完好,整组炉片不翘楞
2•散热器的组对零件:对丝、炉堵、炉补心、丝扣圆翼、法兰盘、弯头、弓形弯管、短丝、三通、弯头、油任、螺栓螺母应符合质量要求,无偏扣、方扣、乱丝、断扣
丝扣端正,公紧适宜
石棉橡胶垫以 lmm 厚为宜(不超过 1
5mm 厚),并符合使用压力要求
3•其他材料:圆钢、拉条垫、托钩、固定卡、膨胀螺栓、钢管、冷风门、机油、铅油、麻线、防锈漆及水泥的选用应符合现行国家及行业标准
(三)主要机具1•机具:台钻、手电钻、冲击钻、电动试压泵、砂轮锯、套丝机等
2•工具:铸铁散热器组对架子,对丝钥匙、压力案子、管钳、铁刷子、锯条、手锤、活扳子、套丝扳、自制扳子、錾子、钢锯、丝锥、煨管器、手动试压泵、气焊工具、散热器运输车等

3•量具:水平
