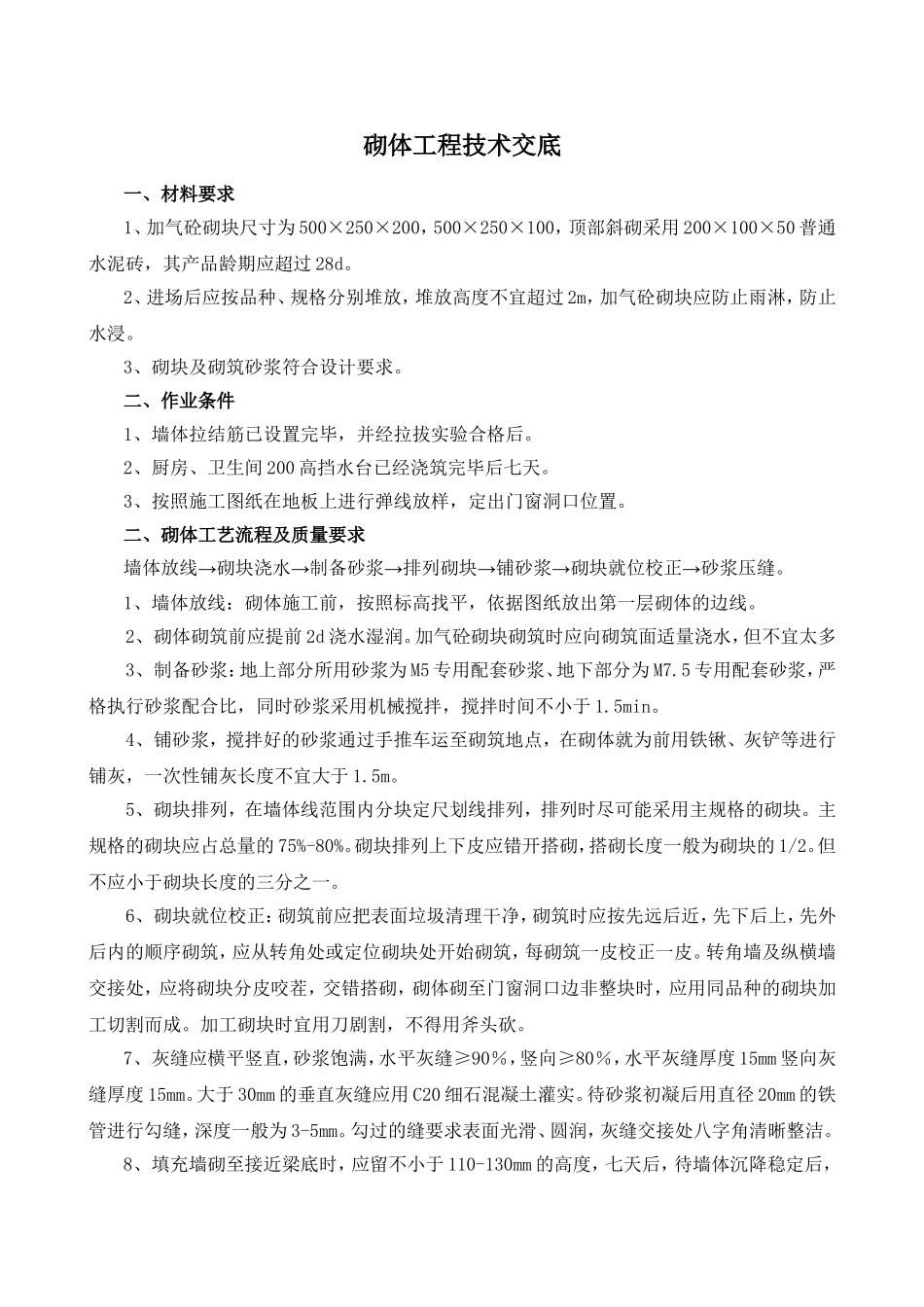

砌体工程技术交底一、材料要求1、加气砼砌块尺寸为500×250×200,500×250×100,顶部斜砌采用200×100×50普通水泥砖,其产品龄期应超过28d
2、进场后应按品种、规格分别堆放,堆放高度不宜超过2m,加气砼砌块应防止雨淋,防止水浸
3、砌块及砌筑砂浆符合设计要求
二、作业条件1、墙体拉结筋已设置完毕,并经拉拔实验合格后
2、厨房、卫生间200高挡水台已经浇筑完毕后七天
3、按照施工图纸在地板上进行弹线放样,定出门窗洞口位置
二、砌体工艺流程及质量要求墙体放线→砌块浇水→制备砂浆→排列砌块→铺砂浆→砌块就位校正→砂浆压缝
1、墙体放线:砌体施工前,按照标高找平,依据图纸放出第一层砌体的边线

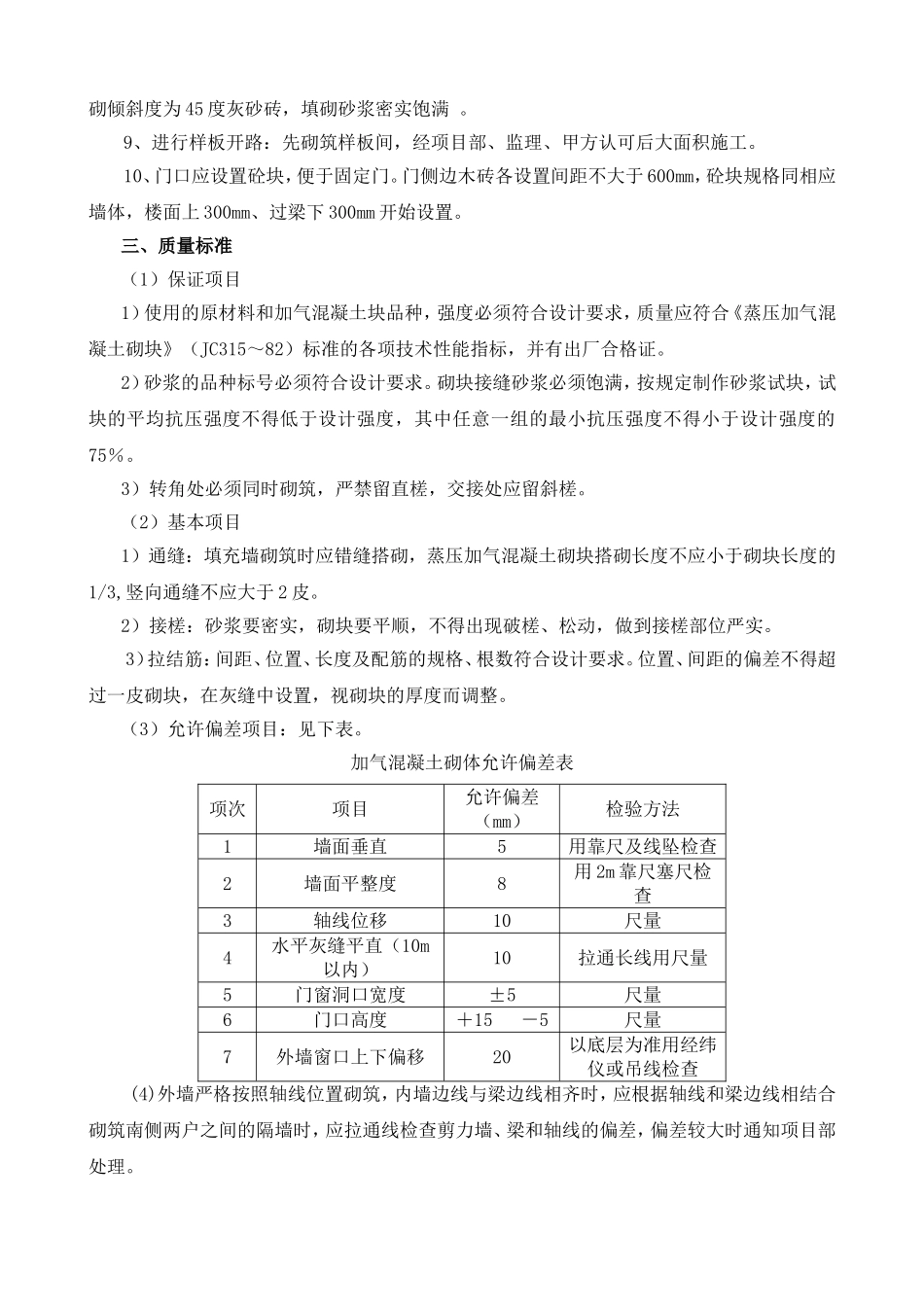

2、砌体砌筑前应提前2d浇水湿润
加气砼砌块砌筑时应向砌筑面适量浇水,但不宜太多3、制备砂浆:地上部分所用砂浆为M5专用配套砂浆、地下部分为M7
5专用配套砂浆,严格执行砂浆配合比,同时砂浆采用机械搅拌,搅拌时间不小于1
4、铺砂浆,搅拌好的砂浆通过手推车运至砌筑地点,在砌体就为前用铁锹、灰铲等进行铺灰,一次性铺灰长度不宜大于1
5、砌块排列,在墙体线范围内分块定尺划线排列,排列时尽可能采用主规格的砌块
主规格的砌块应占总量的75%-80%
砌块排列上下皮应错开搭砌,搭砌长度一般为砌块的1/2
但不应小于砌块长度的三分之一
6、砌块就位校正:砌筑前应把表面垃圾清理干净,砌筑时应按先远后近,先下后上,先外后内的顺序砌筑,应从转角处或定位砌块处开始砌筑,每砌筑一皮校正一皮
转角墙及纵横墙交接处,应将砌块分皮咬茬,交错搭砌,砌体砌至门窗洞口边非整块时,应用同品种的砌块加工切割而成
加工砌块时宜用刀剧割,不得用斧头砍
7、灰缝应横平竖直,砂浆饱满,水平灰缝≥90%,竖向≥80%,水平灰缝厚度15mm竖向灰缝厚度15mm

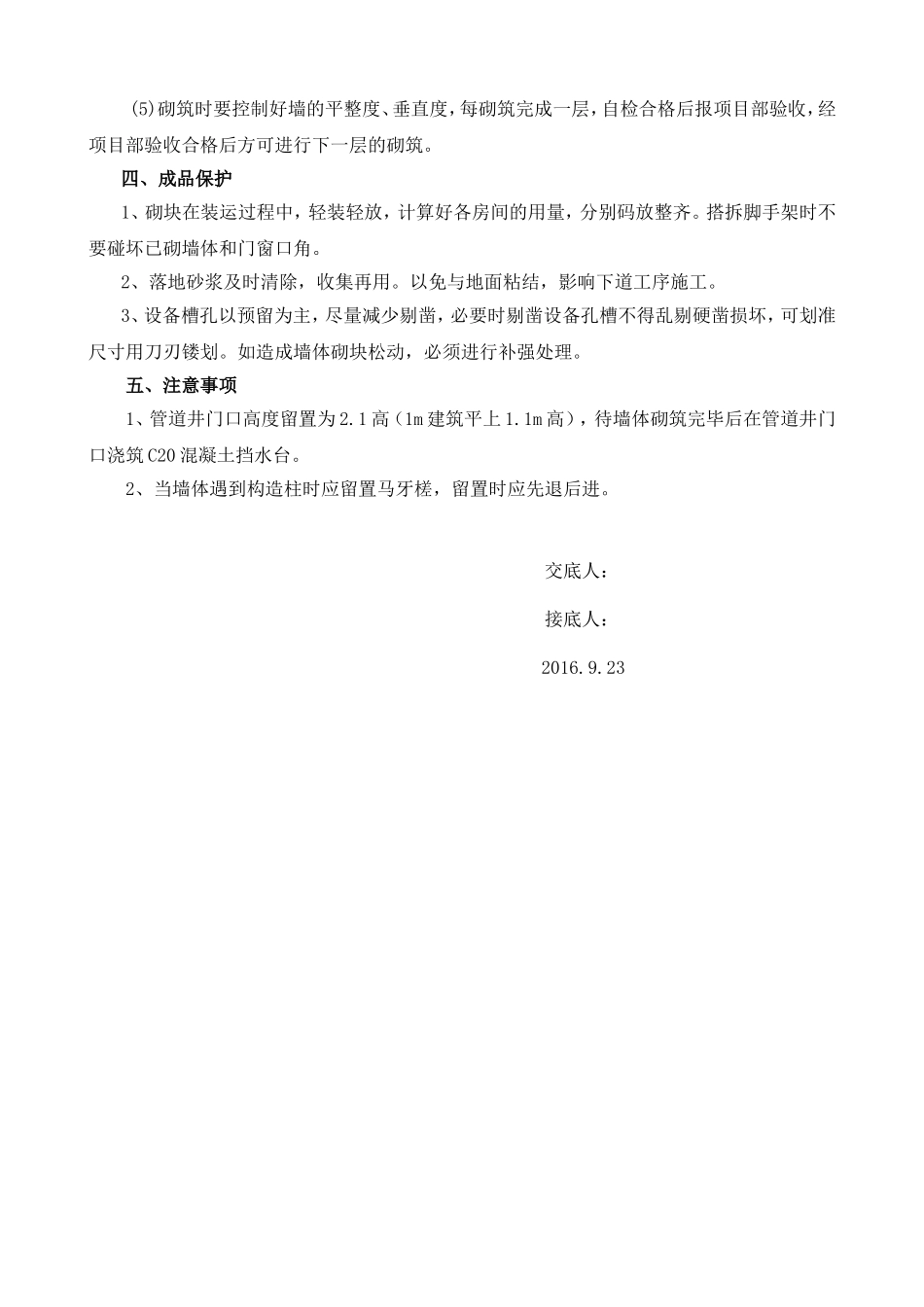

大于30mm的垂直灰缝应用C20细石混凝土
