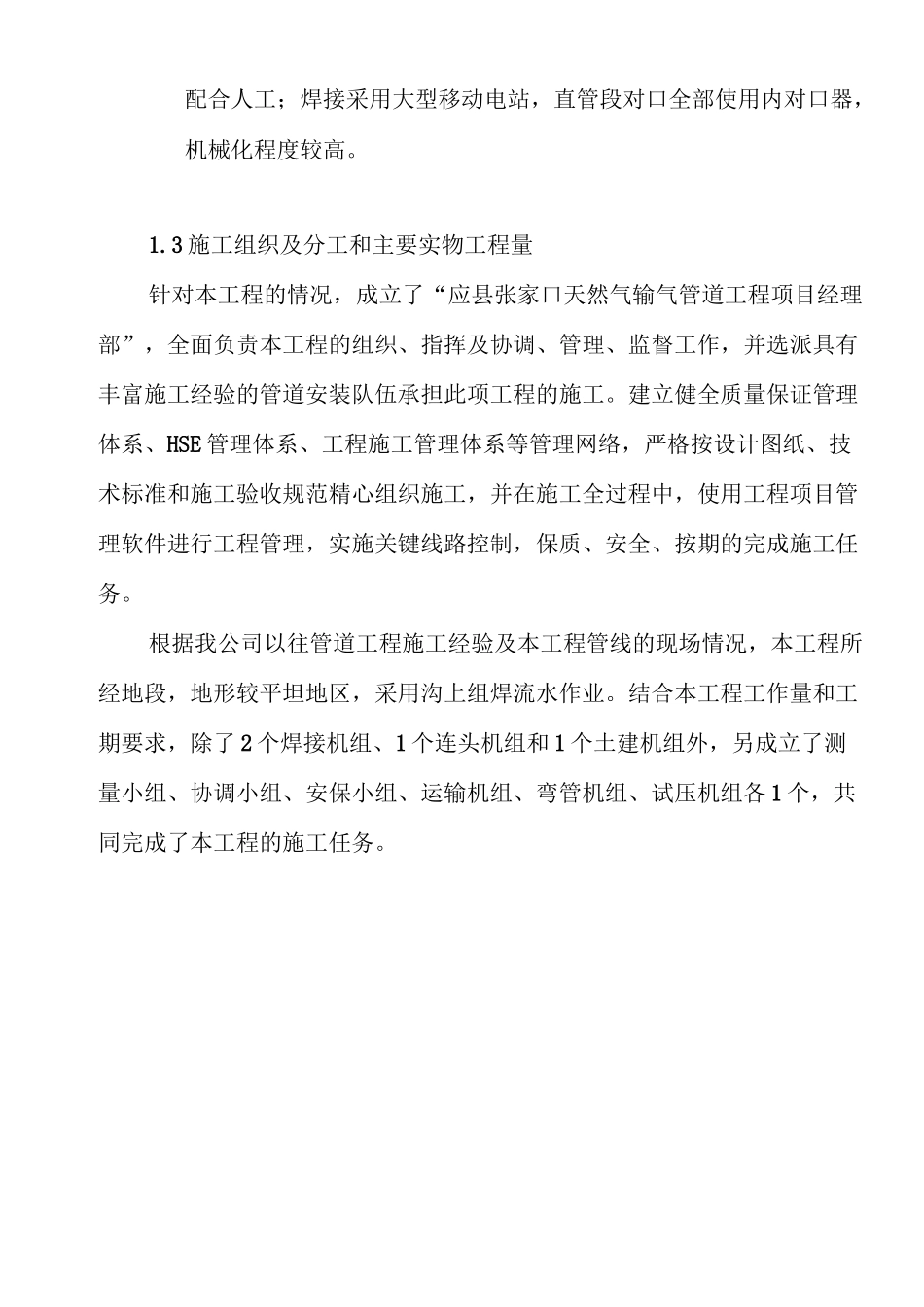

应县-张家口天然气输气管道工程第二期工程二标段施工总结单位名称:时间:2010 年 11 月 20 日1、概述1.1 工程概况应县-张家口天然气输气管道工程,管线起点为西气东输陕京一线应县加压站,途经山西朔州市、大同县、阳原县、宣化县,终点为张家口市东山产业集聚区园区内,管道线路全长 283km,管径 508X7.1(6.48.〃10.3),管线材质采用 L415 螺旋缝双面埋弧焊钢管,输气规模为 12 亿立方米/年。工程竣工后,引入天然气张家口市将以天然气代替煤炭,改善张家口市的能源结构,对加快张家口市的清洁工业发展,改善张家口市空气环境质量和北京上游的环境质量具有重大的意义,为张家口市提升城市形象,提高人民生活质量,促进经济发展和构建和谐社会起到积极的推动作用。本标段从 1#阀室到 2#阀室,沿线地貌单元为山前冲洪积平原,地形平坦开阔,局部地段有波状起伏。管线沿线主要耕地、林地和烟碱地。主要种植玉米、高粱、土豆、西瓜等;林地主要为柏树和杨树,局部经过少量行树;线路所经地区位于山西省朔州市应县、怀仁县及大同市大同县。位于中纬度偏北地区的大陆内部,大陆性强,是半干旱大陆性季风气候。主要特征是:低温干燥、冬长夏短、风沙大、降水少而集中、干旱、风灾、冰雹、霜冻、洪涝等灾害性天气时有发生,地貌以冲洪积平原为主,岩土主要为冲洪积粉土及卵砾石。1.2 施工概况工程开工日期为 2010 年 2 月 28 日,竣工日期为 2010 年 11 月 17 日,已完成合同规定的全部内容。本工程施工主要以机械为主,人工为辅,从扫线、布管到管沟开挖、下管、回填全部采用挖掘机作业,配合人工;焊接采用大型移动电站,直管段对口全部使用内对口器,机械化程度较高。1.3 施工组织及分工和主要实物工程量针对本工程的情况,成立了“应县张家口天然气输气管道工程项目经理部”,全面负责本工程的组织、指挥及协调、管理、监督工作,并选派具有丰富施工经验的管道安装队伍承担此项工程的施工。建立健全质量保证管理体系、HSE 管理体系、工程施工管理体系等管理网络,严格按设计图纸、技术标准和施工验收规范精心组织施工,并在施工全过程中,使用工程项目管理软件进行工程管理,实施关键线路控制,保质、安全、按期的完成施工任务。根据我公司以往管道工程施工经验及本工程管线的现场情况,本工程所经地段,地形较平坦地区,采用沟上组焊流水作业。结合本工程工作量和工期要求,除了 2 个焊接机组、1 个连头机组和 1 个...
