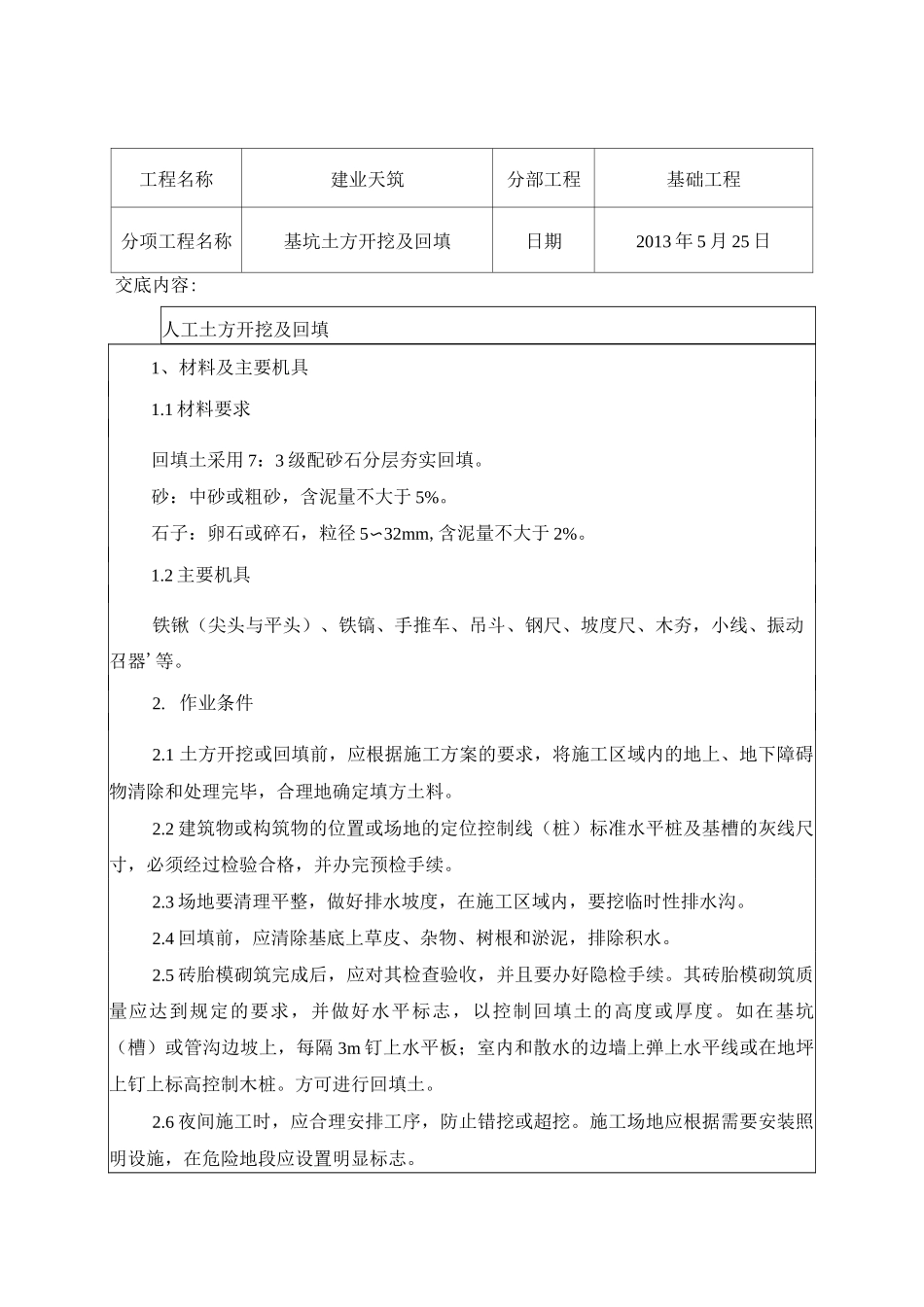

工程名称建业天筑分部工程基础工程分项工程名称基坑土方开挖及回填日期2013 年 5 月 25 日交底内容:人工土方开挖及回填1、材料及主要机具1
1 材料要求回填土采用 7:3 级配砂石分层夯实回填
砂:中砂或粗砂,含泥量不大于 5%
石子:卵石或碎石,粒径 5〜32mm,含泥量不大于 2%
2 主要机具铁锹(尖头与平头)、铁镐、手推车、吊斗、钢尺、坡度尺、木夯,小线、振动召器'等
1 土方开挖或回填前,应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕,合理地确定填方土料
2 建筑物或构筑物的位置或场地的定位控制线(桩)标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续
3 场地要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟
4 回填前,应清除基底上草皮、杂物、树根和淤泥,排除积水
5 砖胎模砌筑完成后,应对其检查验收,并且要办好隐检手续
其砖胎模砌筑质量应达到规定的要求,并做好水平标志,以控制回填土的高度或厚度
如在基坑(槽)或管沟边坡上,每隔 3m 钉上水平板;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩
方可进行回填土
6 夜间施工时,应合理安排工序,防止错挖或超挖
施工场地应根据需要安装照明设施,在危险地段应设置明显标志

7 开挖低于地下水位的基坑(槽)管沟时,应根据当地工程地质资料,采取措工程名称建业天筑分部工程基础工程分项工程名称基坑土方开挖及回填日期2013 年 5 月 25 日施降低地下水位,一般要降至低于开挖底面的 0
5m,然后再开挖

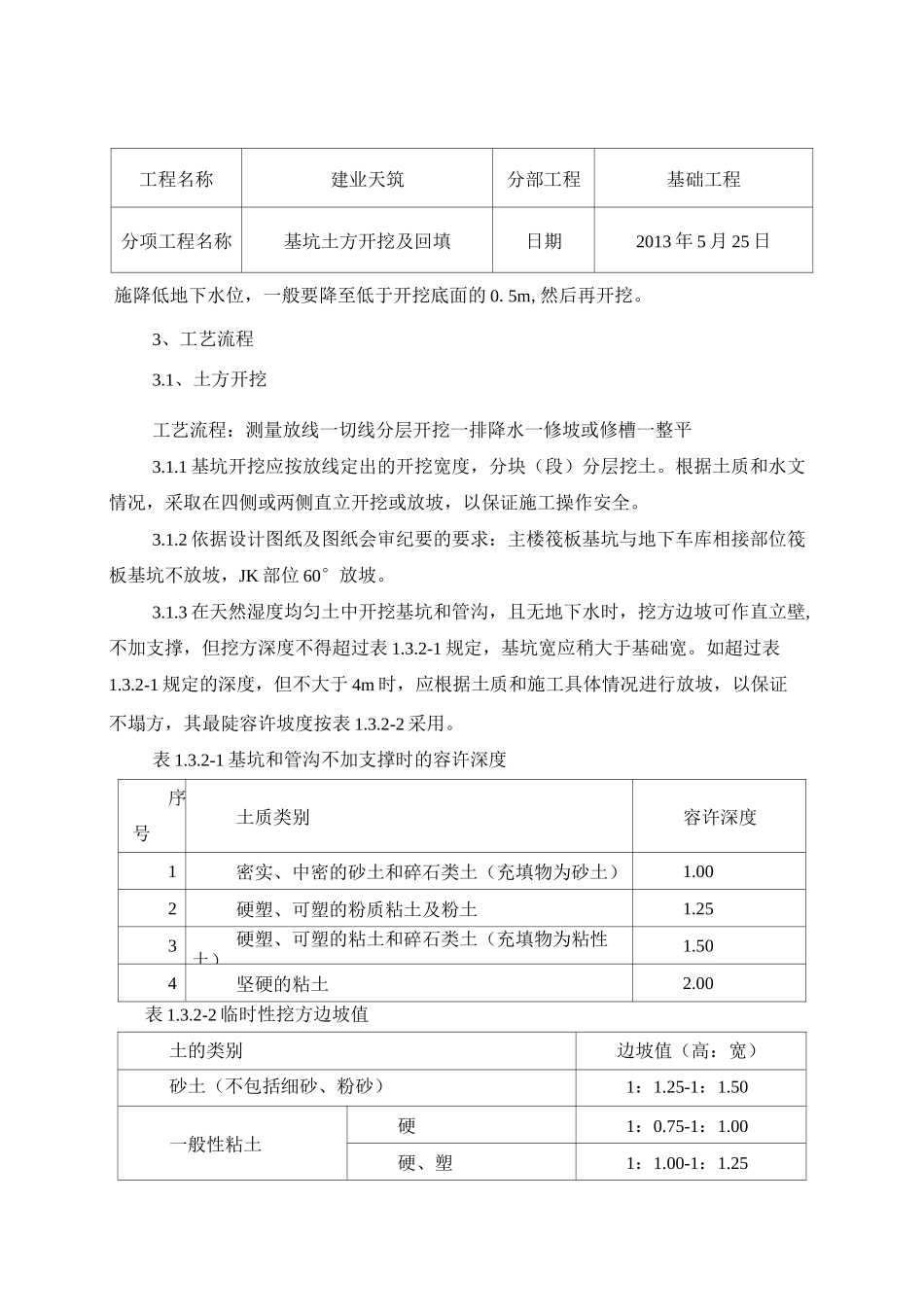

3、工艺流程3
1、土方开挖工艺流程:测量放线一切线分层开挖一排降水一修坡或修槽一整平3
1 基坑开挖应按放线定出的开挖宽度,分块(段)分层挖土
根据土质和水文情况,采取在四侧或两侧直立开挖或放坡,以保证施工操作安全
