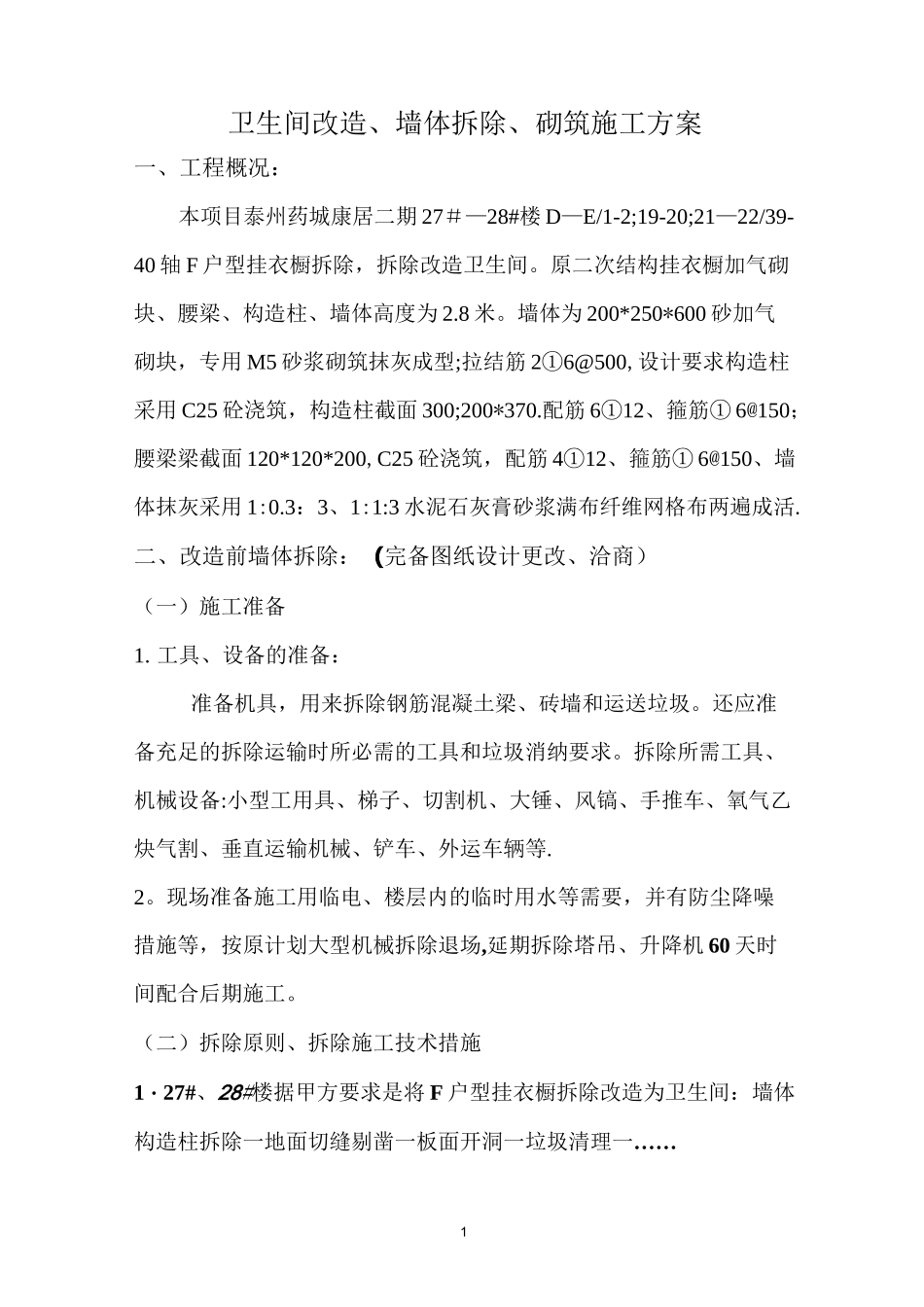

1卫生间改造、墙体拆除、砌筑施工方案一、工程概况:本项目泰州药城康居二期 27#—28#楼 D—E/1-2;19-20;21—22/39-40 轴 F 户型挂衣橱拆除,拆除改造卫生间。原二次结构挂衣橱加气砌块、腰梁、构造柱、墙体高度为 2.8 米。墙体为 200*250*600 砂加气砌块,专用 M5 砂浆砌筑抹灰成型;拉结筋 2①6@500,设计要求构造柱采用 C25 砼浇筑,构造柱截面 300;200*370.配筋 6①12、箍筋① 6@150;腰梁梁截面 120*120*200,C25 砼浇筑,配筋 4①12、箍筋① 6@150、墙体抹灰采用 1:0.3:3、1:1:3 水泥石灰膏砂浆满布纤维网格布两遍成活.二、改造前墙体拆除:(完备图纸设计更改、洽商)(一)施工准备1. 工具、设备的准备:准备机具,用来拆除钢筋混凝土梁、砖墙和运送垃圾。还应准备充足的拆除运输时所必需的工具和垃圾消纳要求。拆除所需工具、机械设备:小型工用具、梯子、切割机、大锤、风镐、手推车、氧气乙炔气割、垂直运输机械、铲车、外运车辆等.2。现场准备施工用临电、楼层内的临时用水等需要,并有防尘降噪措施等,按原计划大型机械拆除退场,延期拆除塔吊、升降机 60 天时间配合后期施工。(二)拆除原则、拆除施工技术措施1・27#、28#楼据甲方要求是将 F 户型挂衣橱拆除改造为卫生间:墙体构造柱拆除一地面切缝剔凿一板面开洞一垃圾清理一……22。挂衣橱改造为卫生间,卫生间防水是极其重要的环节,也是渗漏防治重点部位,变更图纸将原来所有的墙体拆除到板面,重新剔毛浇筑 200*300mm 止水导墙。原挂衣橱地面已浇筑好改造卫生间后必须剔除形成降板・3。楼层内拆除的垃圾由小推车水平运输到升降电梯,垃圾下料分段进行运输到指定位置。破碎的砖块、墙皮等轻质垃圾可通过人工搬运及机械清运4・拆除部位首先对相关施工班组进行技术交底,熟悉施工图纸,指定拆除的部位及拆除的顺序等并进行相关的安全技术交底。5・拆除工作为了赶上主楼的施工进度,合理的安排生产作业,低噪音的拆除工作可安排在早、晚进行,高噪音的工作安排在白天进行。6。27#、28#楼同时进行拆除,安排专业负责人现场监督指导・(三)墙体拆除1。拆除墙体前确认墙内电线管槽不拆除的宜于保留(设计要求).2・拆除墙体前必须搭好脚手架或马镫,墙体两侧搭设结构支撑脚手架,支撑马镫距离墙体最大不超过 600mm・楼板面垫好模板,防止物体下落时楼板振动过大。3。墙体拆除时,为避免拆除时其它墙体的震动破坏,拆除墙体与其它墙体之间连接时,先用切割机...
