技术交底记录年月日工程名称分部工程砌体分项工程名称:砌体技术交底交底内容:一、砌体材料设计±0

000以上砌体采用B06一等品加气混凝土砌块砌筑、外墙采用M7
5专用砂浆砌筑、内墙采用M5
0专用砂浆砌筑
楼管道井墙体、卫生间隔墙采用MU15的蒸压粉煤灰砖砌筑
1)200mm厚墙采用加气混凝土砌块,规格为600mm×240mm×200mm
2)120mm厚墙采用加气混凝土砌块,规格为600mm×240mm×100mm
3)300mm厚墙采用加气混凝土砌块,规格为600mm×240mm×300mm
4)楼管道井墙体、卫生间隔墙采用蒸压粉煤灰砖,规格为240mm×115mm×53mm
二、构造要求:1、砌体填充墙应沿柱高每隔不大于500配置2Φ6墙体拉筋,拉筋伸入墙内的长度不应小于墙长的1/5且不小于700
2、构造柱与填充墙交接处,应设墙体拉筋
拉筋沿墙宜全长贯通
施工时先砌墙后浇构造柱,并设马牙槎
3、墙高超过4米时,应在墙体半高处(一般结合门窗洞口上方过梁位置)墙设置与柱连接且沿全长贯通的钢筋混凝土水平系梁(圈梁),梁截面为墙厚×200,配纵筋4Φ10,箍筋Φ6@250,保护层为25mm,混凝土强度等级C20
柱(或抗震墙)施工时预埋4Φ10与水平系梁纵筋连接
水平系梁遇过梁时,分别按截面、配筋较大者设置
4、1)门窗过梁采用预制,过梁两边各伸进洞口边300mm,过梁的安放须在砌体施工至相应的高度24小时后进行;构造柱及靠近墙、柱边的过梁(预制后无法满足搁置长度要求)均采用现浇,过梁钢筋与结构连接采用植筋方式,过梁钢筋锚入柱或剪力墙满足植筋锚固长度要求
2)过梁设计配筋选用图集03G322-1施工

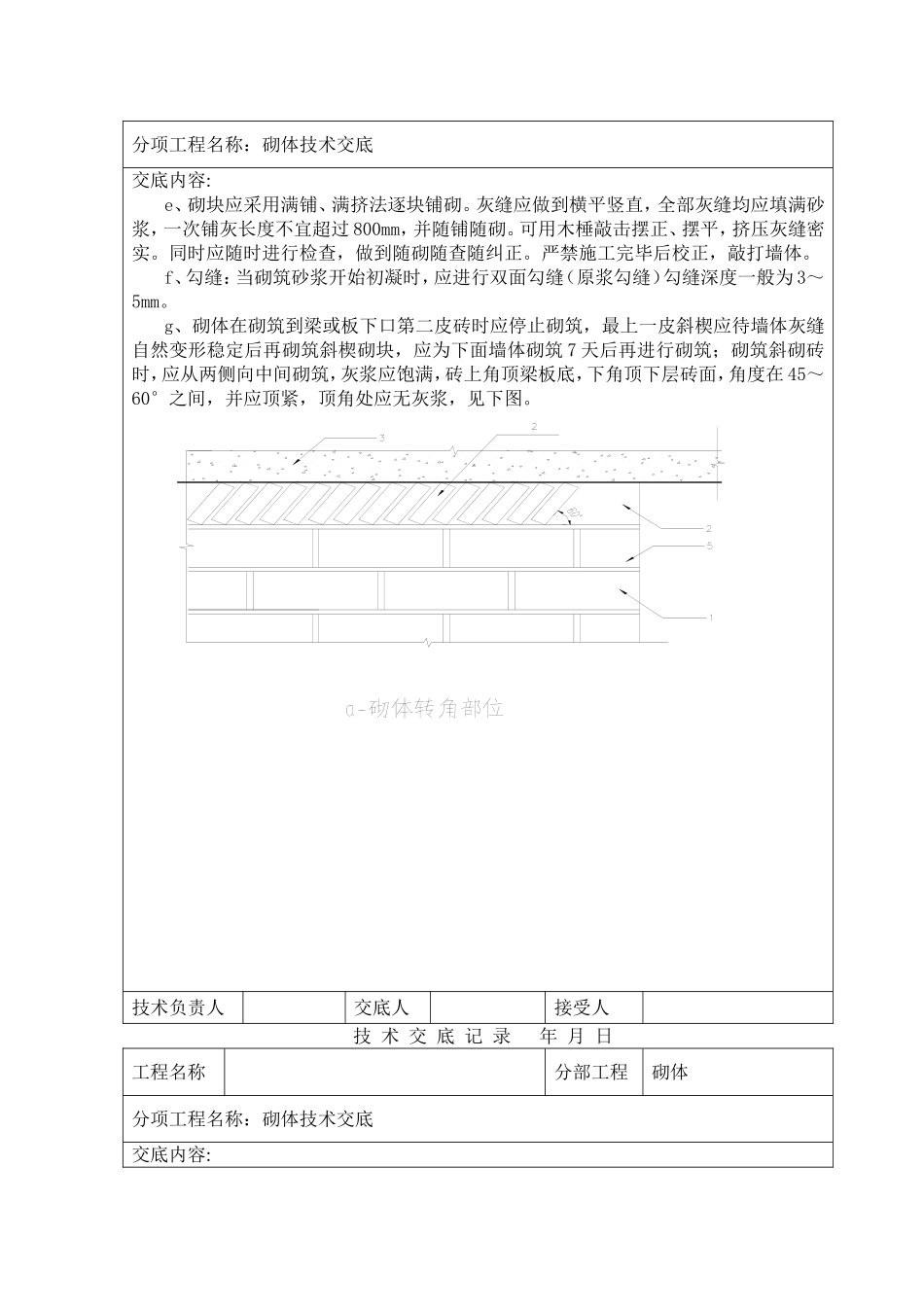

5、凡风道、烟道、竖井内壁砌筑灰缝须饱满,并随砌随原浆抹平
有检修门的管道井内壁应作水泥混合砂浆粉刷
钢筋砼电梯井道不作粉刷
6、凡发电机房烟道,需以耐热水泥砂浆、耐热砖砌筑,
