铝板施工方案1、铝板吊顶施工方案(1)施工区域:站台、出入口通道等区域的顶部(2)材料选用:吊顶板的规格:80宽铝条板,25*80铝方通,穿孔铝板所有使用的材料应符合国家有关标准和设计要求
(3)基本要求:1)根据设计图纸中金属吊顶构造详图及现场实际情况进行深化设计,并提交设计确认后实施
2)吊顶饰面工程应在顶棚内设备管道、检修通道安装完毕后施工
3)吊顶的吊挂件不得与设备管道及检修通道的吊挂件合用,也不得吊挂在管道或其他设备上
4)吊顶施工前应在结构顶板底面,确定大龙骨吊点位置;在吊顶周边放线以及控制吊顶高程
5)吊顶的吊挂点与结构连接可采用预埋件或膨胀螺栓,位置应正确并固定牢固
膨胀螺栓为镀锌钢,须通过拉拔强度测试,测试类量不小于总安装类量1%,由国家认可检测单位进行测试
6)膨胀螺栓钻孔遇到结构钢筋时,应沿大龙骨方向前后移动50~100mm补设
7)吊杆应使用不小于¢8mm热浸镀锌处理全丝螺纹吊杆
吊顶吊杆长度超过1500mm时,应按施工验收规范要求增设反向支撑
8)吊杆与吊点及大龙骨的连接件必须连接牢固,吊杆不得弯曲
大、中、小龙骨的挂、插件应连接牢固
9)吊杆及连接件等,除采用镀锌件外,凡金属外露面均应做防锈处理
10)吊顶的大龙骨悬挑长度不应大于300mm
大龙骨对接接长时,相邻大龙骨的接头位置应相互错开
11)吊顶上的照明灯具(筒灯除外)、通风口及广播喇叭等,均应采用单独吊挂安装
12)吊顶饰面板应在吊顶内的照明、广播及通风等其它设备的所有管线敷设完工并验收合格后安装
13)竣工验收前所有吊顶板、龙骨、垂片表面以塑料薄膜覆盖保护,车站装修工程基本完工并完成地面清洁工作后,由监理工程师确定揭除薄膜的时间

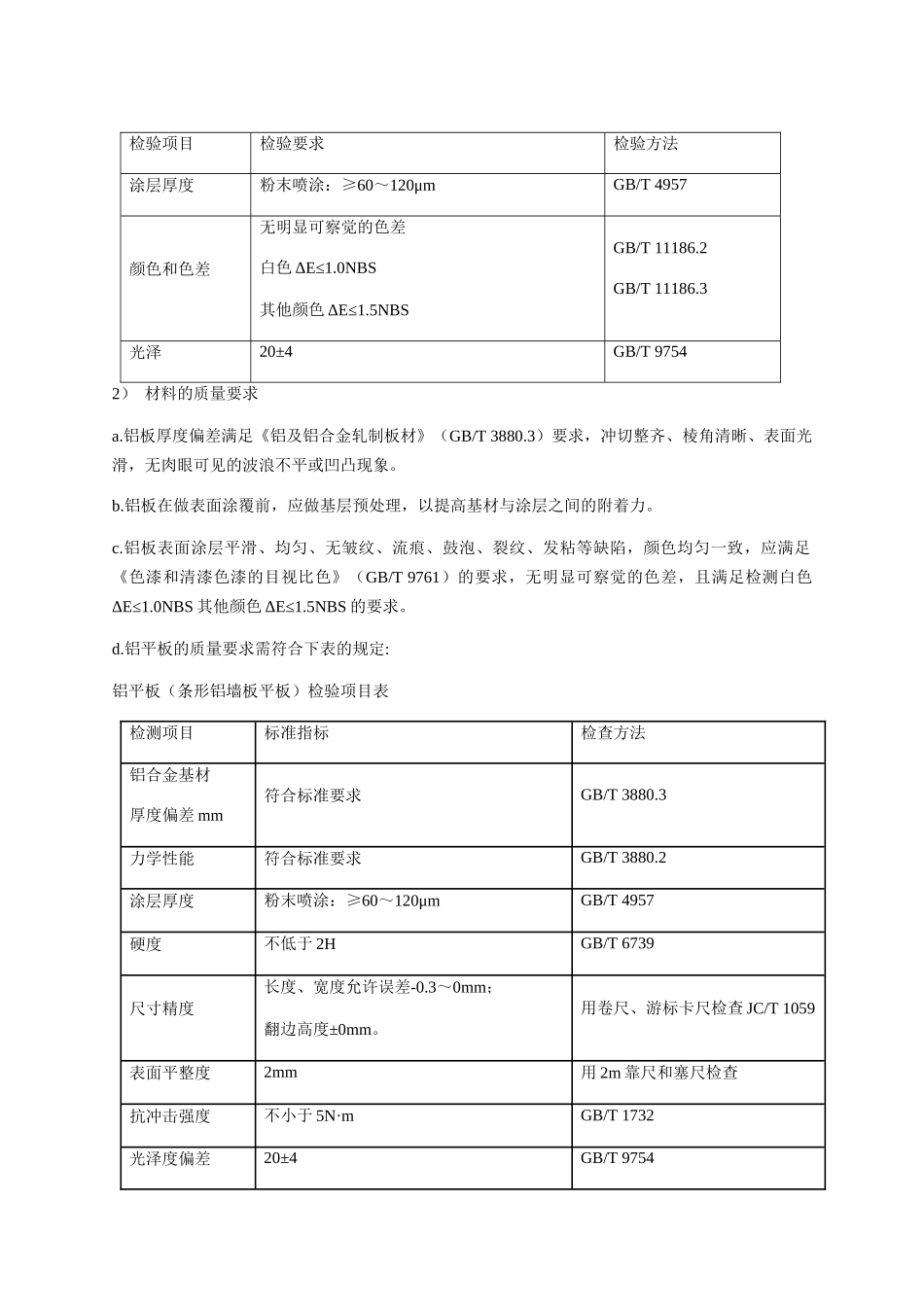

(4)工艺流程:弹控制线→安装吊杆→安装龙骨→安装挂件→安装金属吊顶板→细部、接口处理(5)技术控制:1)根据现场的具体尺寸结合设计吊顶图纸进行再细化翻样,房间
